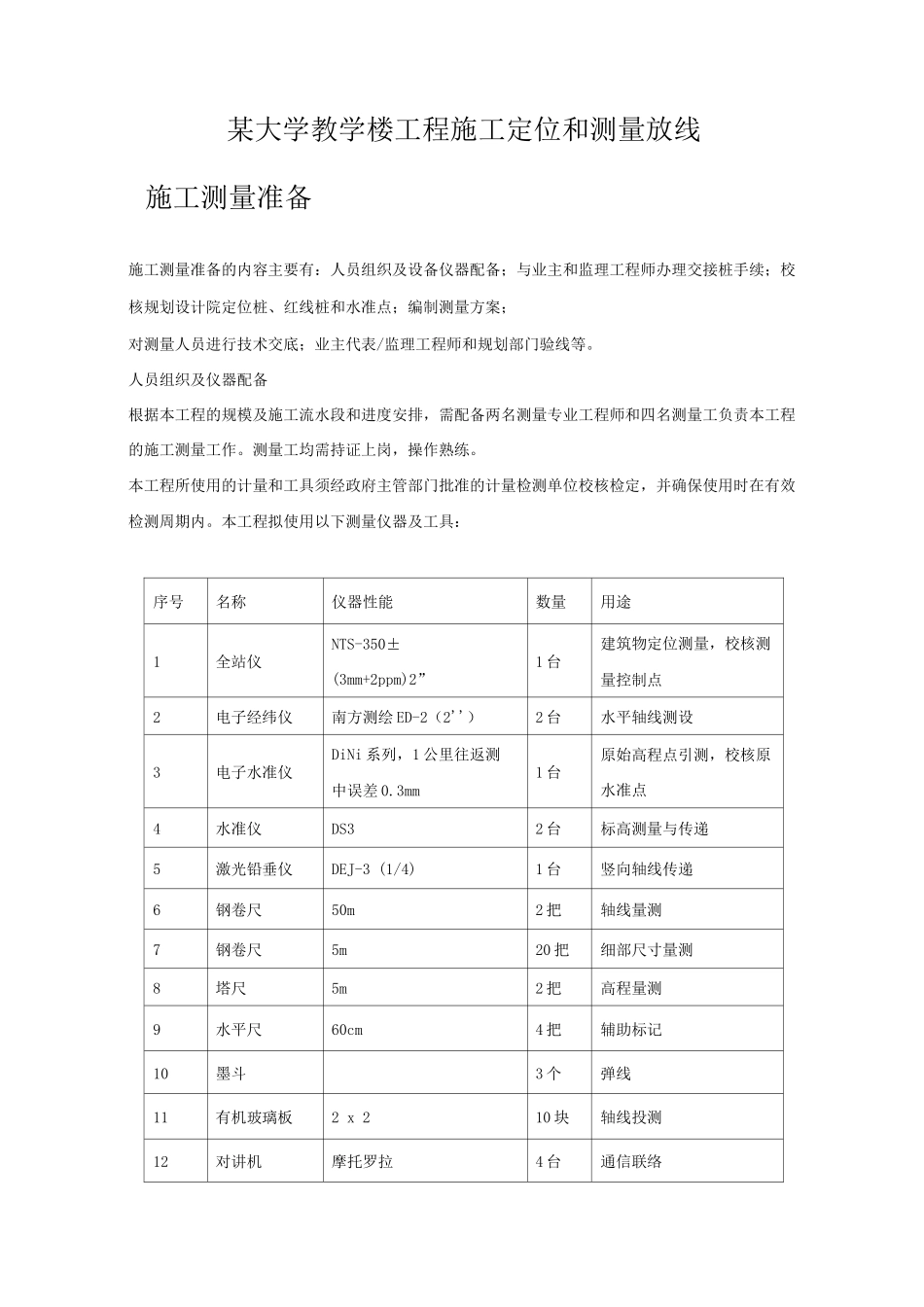

某大学教学楼工程施工定位和测量放线施工测量准备施工测量准备的内容主要有:人员组织及设备仪器配备;与业主和监理工程师办理交接桩手续;校核规划设计院定位桩、红线桩和水准点;编制测量方案;对测量人员进行技术交底;业主代表/监理工程师和规划部门验线等
人员组织及仪器配备根据本工程的规模及施工流水段和进度安排,需配备两名测量专业工程师和四名测量工负责本工程的施工测量工作
测量工均需持证上岗,操作熟练
本工程所使用的计量和工具须经政府主管部门批准的计量检测单位校核检定,并确保使用时在有效检测周期内
本工程拟使用以下测量仪器及工具:序号名称仪器性能数量用途1全站仪NTS-350±(3mm+2ppm)2”1 台建筑物定位测量,校核测量控制点2电子经纬仪南方测绘 ED-2(2'')2 台水平轴线测设3电子水准仪DiNi 系列,1 公里往返测中误差 0

3mm1 台原始高程点引测,校核原水准点4水准仪DS32 台标高测量与传递5激光铅垂仪DEJ-3 (1/4)1 台竖向轴线传递6钢卷尺50m2 把轴线量测7钢卷尺5m20 把细部尺寸量测8塔尺5m2 把高程量测9水平尺60cm4 把辅助标记10墨斗3 个弹线11有机玻璃板2 x 210 块轴线投测12对讲机摩托罗拉4 台通信联络办理交接桩进场后,由建设单位(或监理)组织进行桩点的交接
将测绘院的钉桩放线成果资料,与现场测设的建筑物角点、标高基准点逐一核对,确认现场桩位齐全和准确后,各方签认交接资料
场区平面控制网的测设场区平面控制网布设原则平面控制应遵循先整体、后局部,高精度控制低精度的原则;根据设计总平面图、施工平面布置图及现场情况布设平面控制网
在能通视、安全、易保护的地方设置平面控制网桩位,用砼将控制桩浇筑固定,并且用钢筋笼对桩点进行,刷红白相间的油漆作好明显标志,定期检查复核,防止破坏
2 场区平面控制网的布
