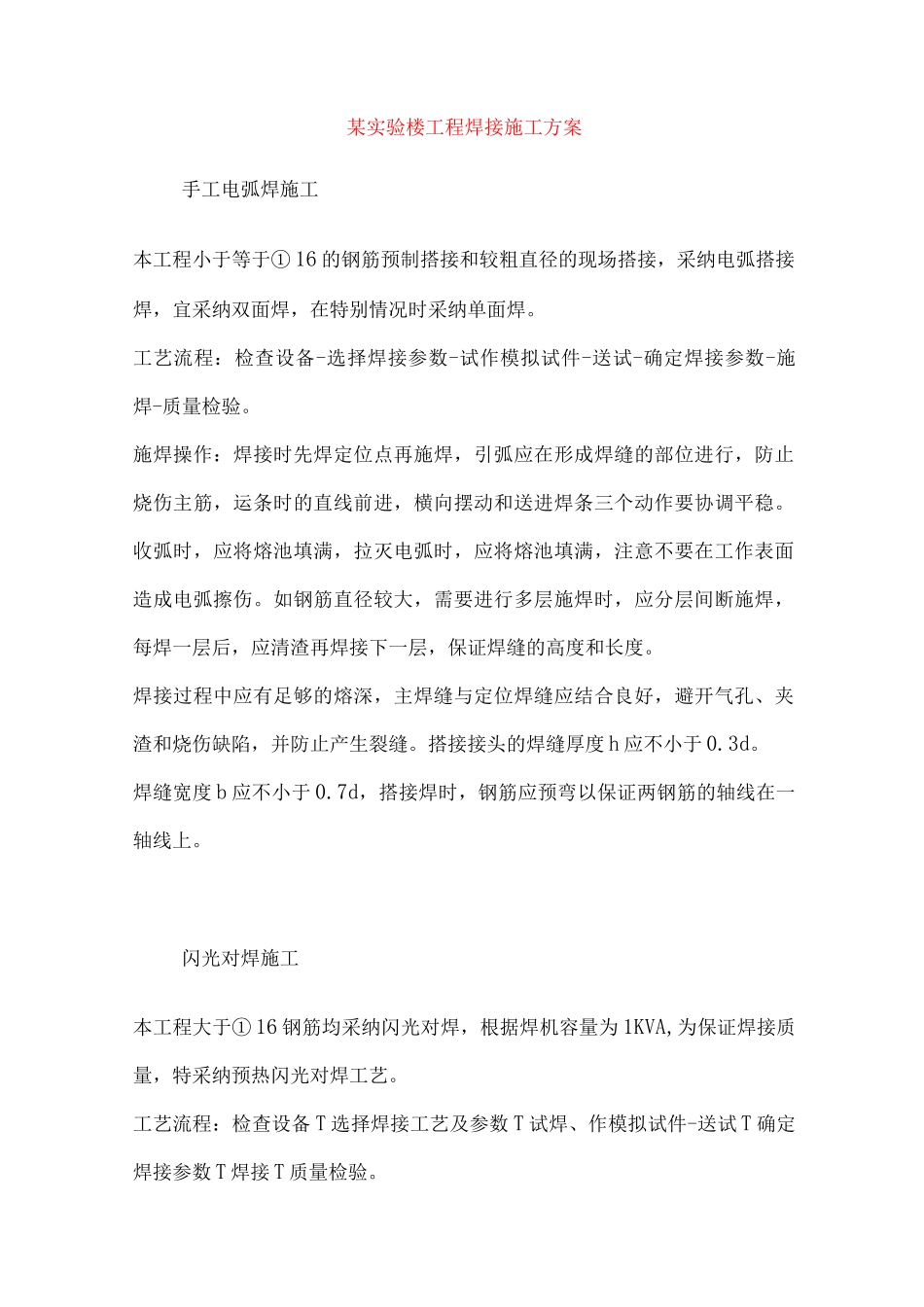

某实验楼工程焊接施工方案手工电弧焊施工本工程小于等于① 16 的钢筋预制搭接和较粗直径的现场搭接,采纳电弧搭接焊,宜采纳双面焊,在特别情况时采纳单面焊
工艺流程:检查设备-选择焊接参数-试作模拟试件-送试-确定焊接参数-施焊-质量检验
施焊操作:焊接时先焊定位点再施焊,引弧应在形成焊缝的部位进行,防止烧伤主筋,运条时的直线前进,横向摆动和送进焊条三个动作要协调平稳
收弧时,应将熔池填满,拉灭电弧时,应将熔池填满,注意不要在工作表面造成电弧擦伤
如钢筋直径较大,需要进行多层施焊时,应分层间断施焊,每焊一层后,应清渣再焊接下一层,保证焊缝的高度和长度
焊接过程中应有足够的熔深,主焊缝与定位焊缝应结合良好,避开气孔、夹渣和烧伤缺陷,并防止产生裂缝
搭接接头的焊缝厚度 h 应不小于 0
焊缝宽度 b 应不小于 0
7d,搭接焊时,钢筋应预弯以保证两钢筋的轴线在一轴线上
闪光对焊施工本工程大于① 16 钢筋均采纳闪光对焊,根据焊机容量为 1KVA,为保证焊接质量,特采纳预热闪光对焊工艺
工艺流程:检查设备 T 选择焊接工艺及参数 T 试焊、作模拟试件-送试 T 确定焊接参数 T 焊接 T 质量检验
预热闪光对焊工艺过程:闭合电路一断续闪光预热(两钢筋端面交替接触和分开)连续闪光加热到将近熔点(两钢筋端面缓缓移动接触)一带电顶锻一无电顶锻
对焊焊接操作:⑴ 连续闪光焊,通电后,应借助操作杆使两端面轻微接触, 使其产生电阻热,并使钢筋端面的凸出部分互相熔化,并将熔化的金属微粒向外喷射形成火光闪光,再缓缓不断地移动钢筋形成连续闪光,待预定的烧化留量消逝后,以适当压力迅速进行顶锻,即完成整个连续闪光焊接
⑵ 预热闪光焊:通电后,应使两根钢筋端面交替接触和分开, 使钢筋端面之间发生断续闪光,形成烧化预热过程
当预热过程完成,应立即转入连续闪光和顶锻
操作要求:焊接前和施焊过程中,应检查和
