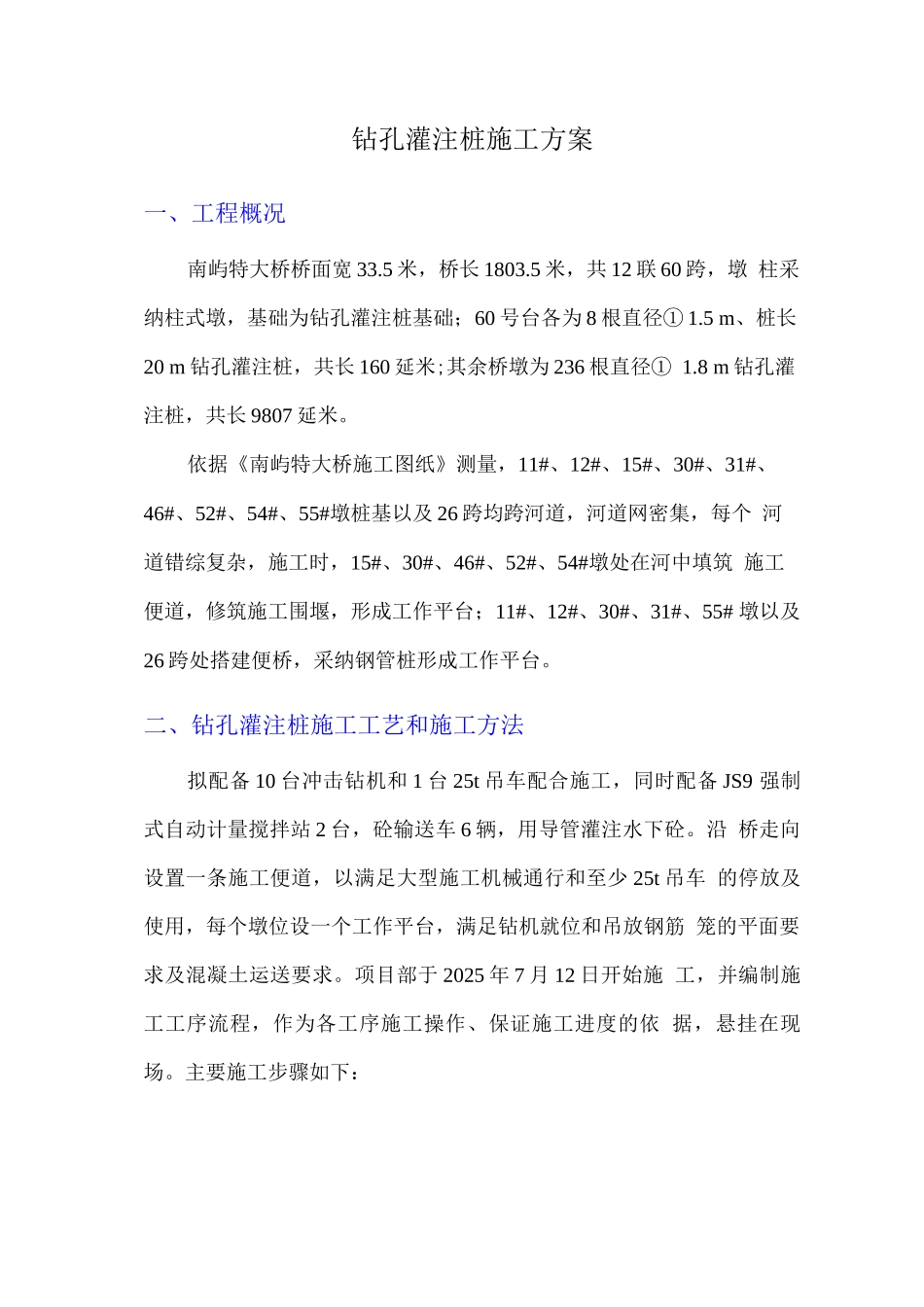

钻孔灌注桩施工方案一、工程概况南屿特大桥桥面宽 33
5 米,桥长 1803
5 米,共 12 联 60 跨,墩 柱采纳柱式墩,基础为钻孔灌注桩基础;60 号台各为 8 根直径① 1
5 m、桩长20 m 钻孔灌注桩,共长 160 延米;其余桥墩为 236 根直径① 1
8 m 钻孔灌注桩,共长 9807 延米
依据《南屿特大桥施工图纸》测量,11#、12#、15#、30#、31#、 46#、52#、54#、55#墩桩基以及 26 跨均跨河道,河道网密集,每个 河道错综复杂,施工时,15#、30#、46#、52#、54#墩处在河中填筑 施工便道,修筑施工围堰,形成工作平台;11#、12#、30#、31#、55# 墩以及26 跨处搭建便桥,采纳钢管桩形成工作平台
二、钻孔灌注桩施工工艺和施工方法拟配备 10 台冲击钻机和 1 台 25t 吊车配合施工,同时配备 JS9 强制式自动计量搅拌站 2 台,砼输送车 6 辆,用导管灌注水下砼
沿 桥走向设置一条施工便道,以满足大型施工机械通行和至少 25t 吊车 的停放及使用,每个墩位设一个工作平台,满足钻机就位和吊放钢筋 笼的平面要求及混凝土运送要求
项目部于 2025 年 7 月 12 日开始施 工,并编制施工工序流程,作为各工序施工操作、保证施工进度的依 据,悬挂在现场

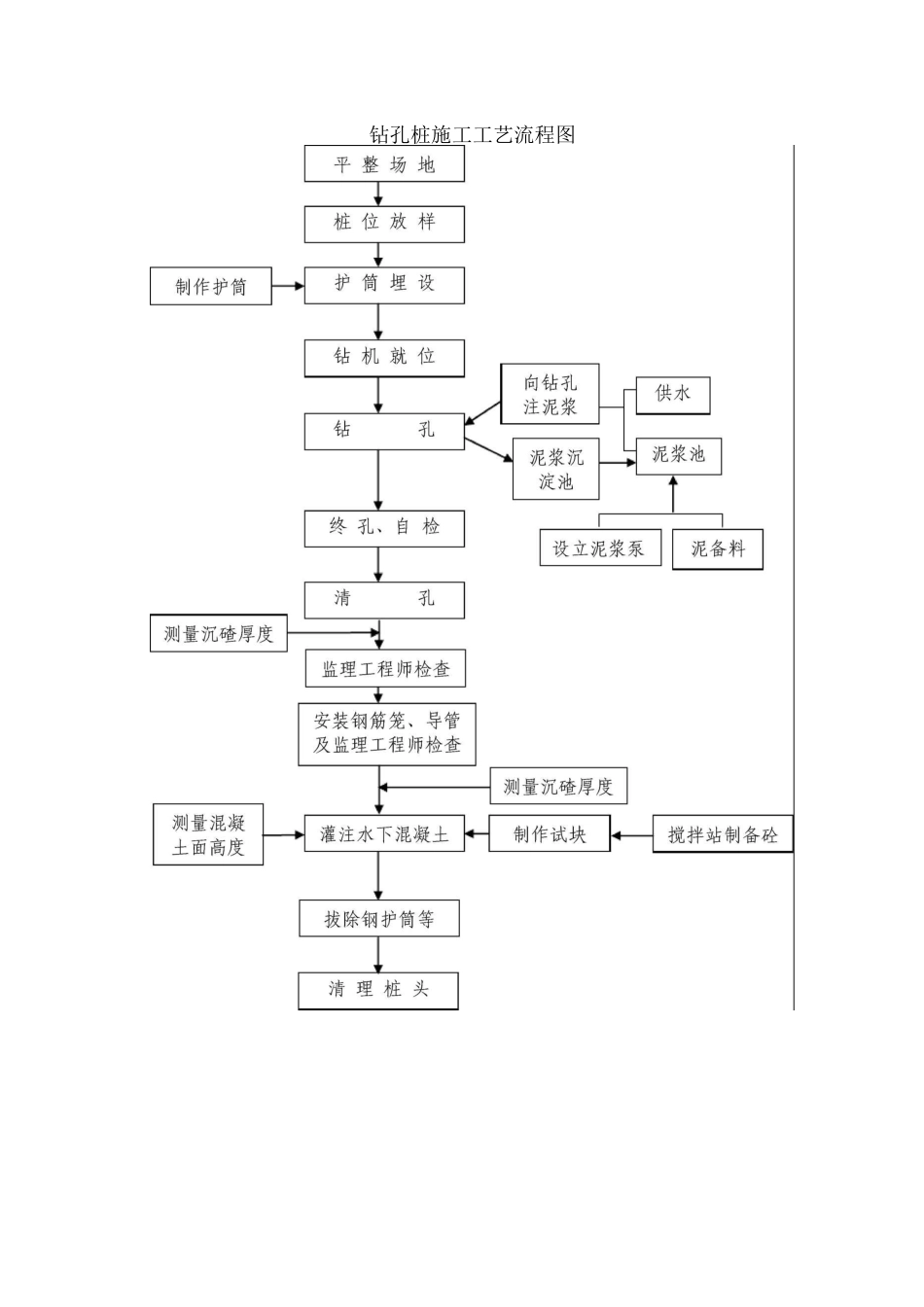

主要施工步骤如下:钻孔桩施工工艺流程图1、场地平整、测量放样① 、清除杂物,将施工场地平整压实,做为施工用地
② 、严格审核图纸,对设计坐标、高程进行复核计算,确认无误后采 用总监办批复的控制点进行测量放样
③ 、施工前采纳全站仪放样平面位置,自动安平水准仪和 5m 双面塔 尺进行高程测量
中线偏位、高程误差控制在《公路工程质量检测评 定标准》所规定的允许偏差范围内
④ 、桩位放样后进行串线检查钻孔灌注桩基础放样的横向、纵向偏差
⑤ 、桩位控制点埋设护桩,每点四
