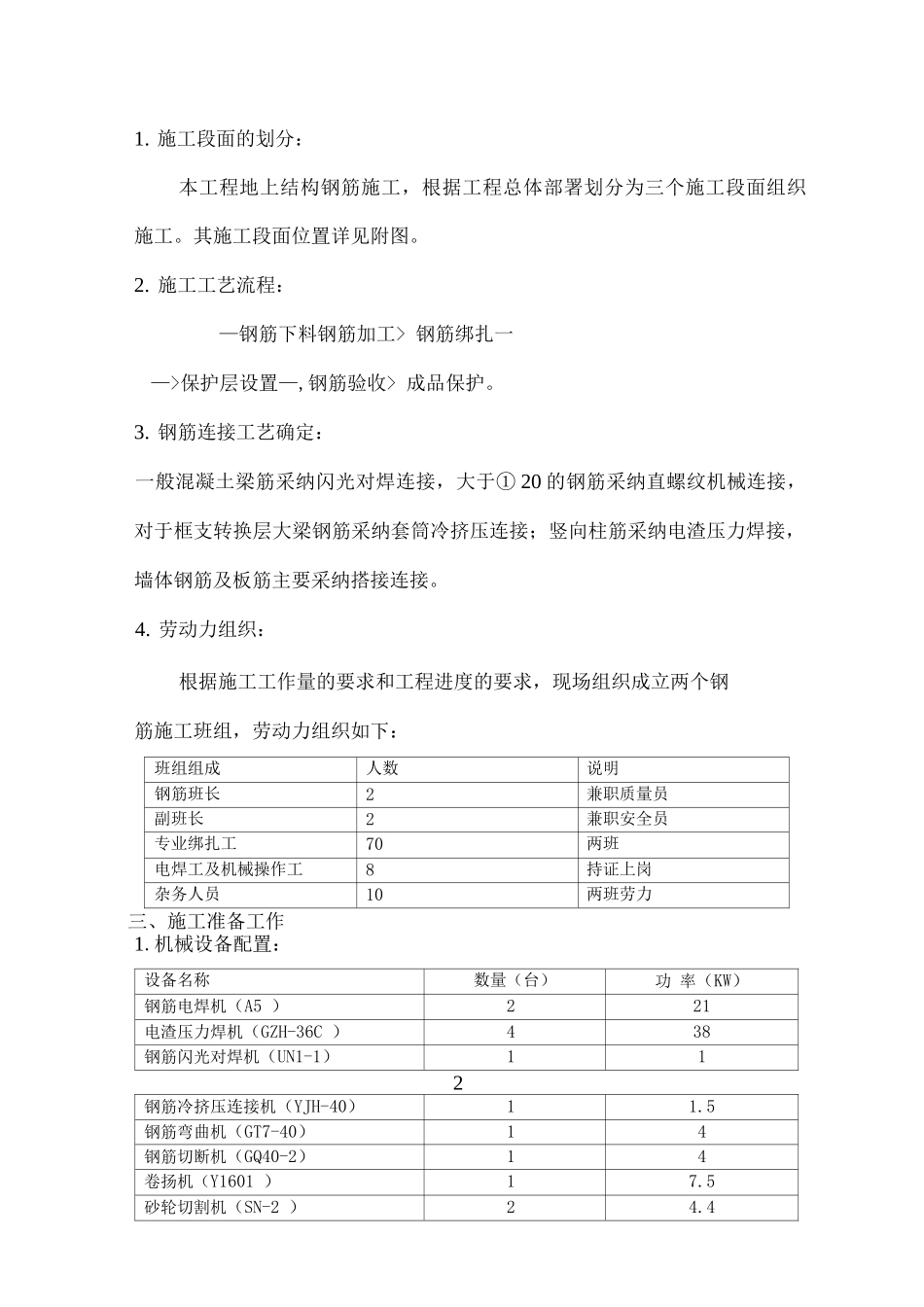

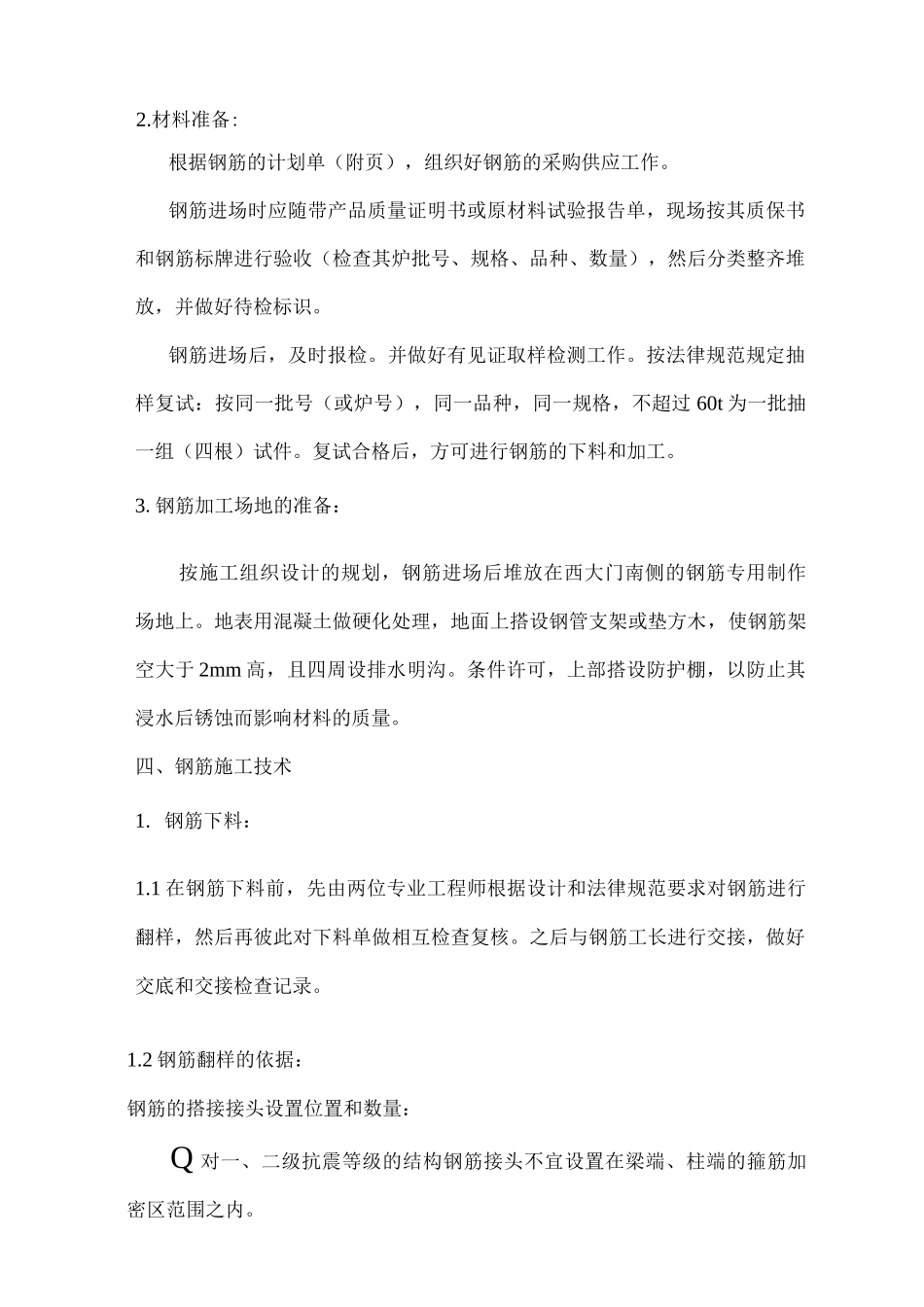

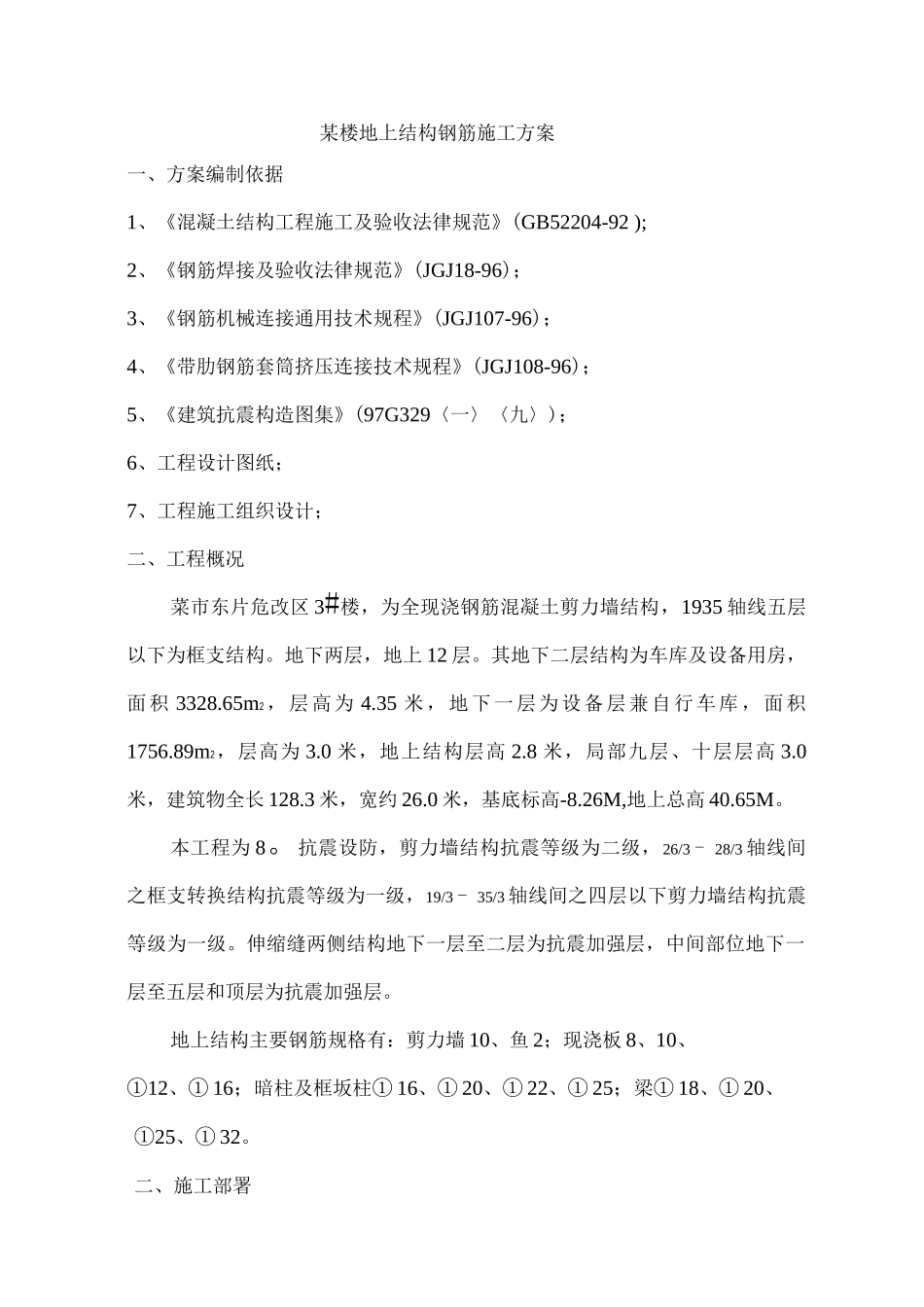

某楼地上结构钢筋施工方案一、方案编制依据1、《混凝土结构工程施工及验收法律规范》(GB52204-92 );2、《钢筋焊接及验收法律规范》(JGJ18-96);3、《钢筋机械连接通用技术规程》(JGJ107-96);4、《带肋钢筋套筒挤压连接技术规程》(JGJ108-96);5、《建筑抗震构造图集》(97G329〈一〉〈九〉);6、工程设计图纸;7、工程施工组织设计;二、工程概况菜市东片危改区 3#楼,为全现浇钢筋混凝土剪力墙结构,1935 轴线五层以下为框支结构。地下两层,地上 12 层。其地下二层结构为车库及设备用房,面积 3328.65m2,层高为 4.35 米,地下一层为设备层兼自行车库,面积1756.89m2,层高为 3.0 米,地上结构层高 2.8 米,局部九层、十层层高 3.0米,建筑物全长 128.3 米,宽约 26.0 米,基底标高-8.26M,地上总高 40.65M。本工程为 8。抗震设防,剪力墙结构抗震等级为二级,26/3 - 28/3 轴线间之框支转换结构抗震等级为一级,19/3 - 35/3 轴线间之四层以下剪力墙结构抗震等级为一级。伸缩缝两侧结构地下一层至二层为抗震加强层,中间部位地下一层至五层和顶层为抗震加强层。地上结构主要钢筋规格有:剪力墙 10、鱼 2;现浇板 8、10、①12、① 16;暗柱及框坂柱① 16、① 20、① 22、① 25;梁① 18、① 20、①25、① 32。二、施工部署1. 施工段面的划分:本工程地上结构钢筋施工,根据工程总体部署划分为三个施工段面组织施工。其施工段面位置详见附图。2. 施工工艺流程:—钢筋下料钢筋加工> 钢筋绑扎一—>保护层设置—,钢筋验收> 成品保护。3. 钢筋连接工艺确定:一般混凝土梁筋采纳闪光对焊连接,大于① 20 的钢筋采纳直螺纹机械连接,对于框支转换层大梁钢筋采纳套筒冷挤压连接;竖向柱筋采纳电渣压力焊接,墙体钢筋及板筋主要采纳搭接连接。4. 劳动力组织:根据施工工作量的要求和工程进度的要求,现场组织成立两个钢筋施工班组,劳动力组织如下:班组组成人数说明钢筋班长2兼职质量员副班长2兼职安全员专业绑扎工70两班电焊工及机械操作工8持证上岗杂务人员10两班劳力三、施工准备工作1.机械设备配置:设备名称数量(台)功 率(KW)钢筋电焊机(A5 )221电渣压力焊机(GZH-36C )438钢筋闪光对焊机(UN1-1)112钢筋冷挤压连接机(YJH-40)11.5钢筋弯曲机(GT7-40)14钢筋切断机(GQ40-2)14卷扬机(Y1601 )17.5砂轮切割机(SN-2 )24.42.材料准备:根据钢筋的计划单(附页),组织好钢筋的采购供应工...
