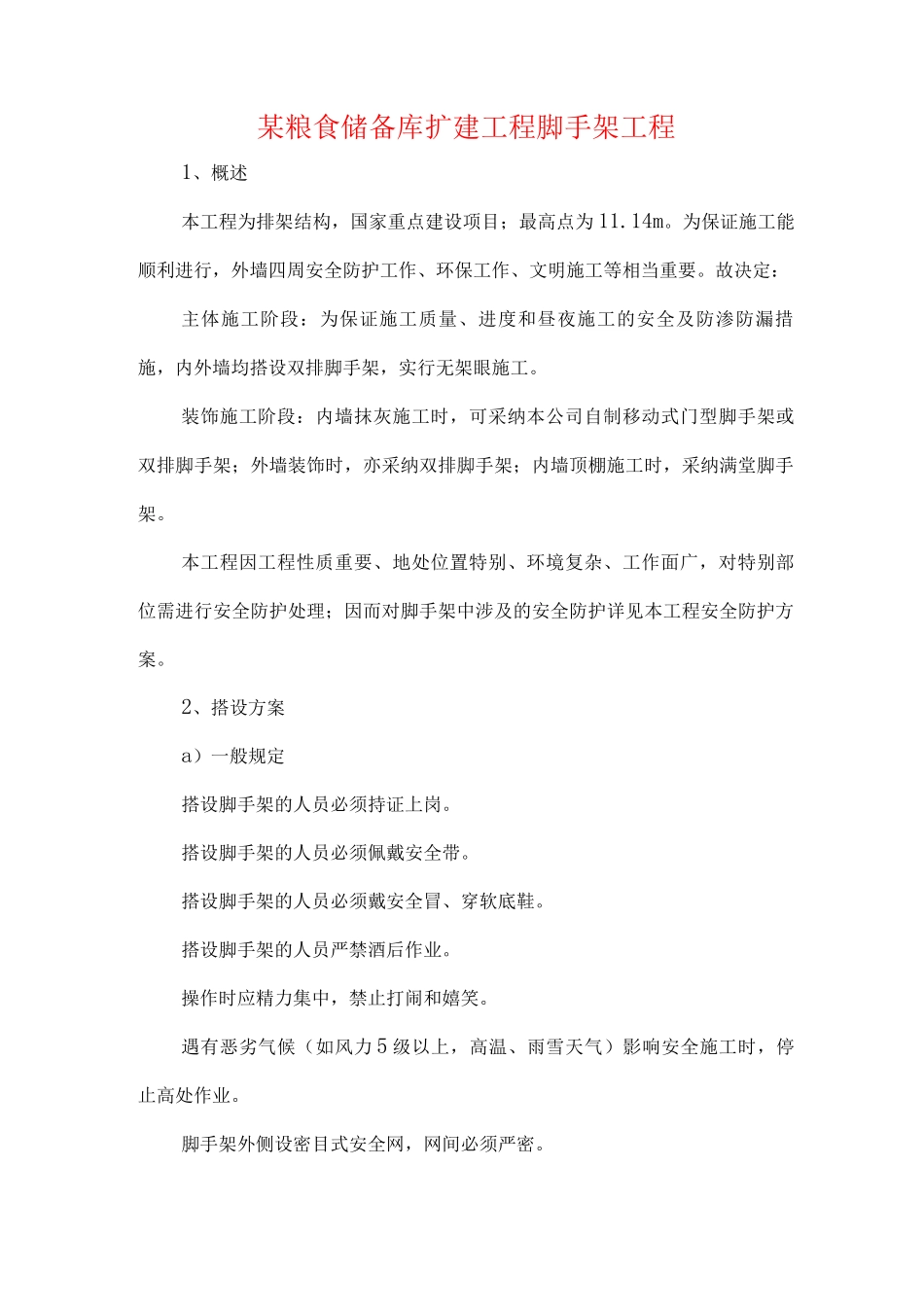

某粮食储备库扩建工程脚手架工程1、概述本工程为排架结构,国家重点建设项目;最高点为 11
为保证施工能顺利进行,外墙四周安全防护工作、环保工作、文明施工等相当重要
故决定:主体施工阶段:为保证施工质量、进度和昼夜施工的安全及防渗防漏措施,内外墙均搭设双排脚手架,实行无架眼施工
装饰施工阶段:内墙抹灰施工时,可采纳本公司自制移动式门型脚手架或双排脚手架;外墙装饰时,亦采纳双排脚手架;内墙顶棚施工时,采纳满堂脚手架
本工程因工程性质重要、地处位置特别、环境复杂、工作面广,对特别部位需进行安全防护处理;因而对脚手架中涉及的安全防护详见本工程安全防护方案
2、搭设方案a)一般规定搭设脚手架的人员必须持证上岗
搭设脚手架的人员必须佩戴安全带
搭设脚手架的人员必须戴安全冒、穿软底鞋
搭设脚手架的人员严禁酒后作业
操作时应精力集中,禁止打闹和嬉笑
遇有恶劣气候(如风力 5 级以上,高温、雨雪天气)影响安全施工时,停止高处作业
脚手架外侧设密目式安全网,网间必须严密

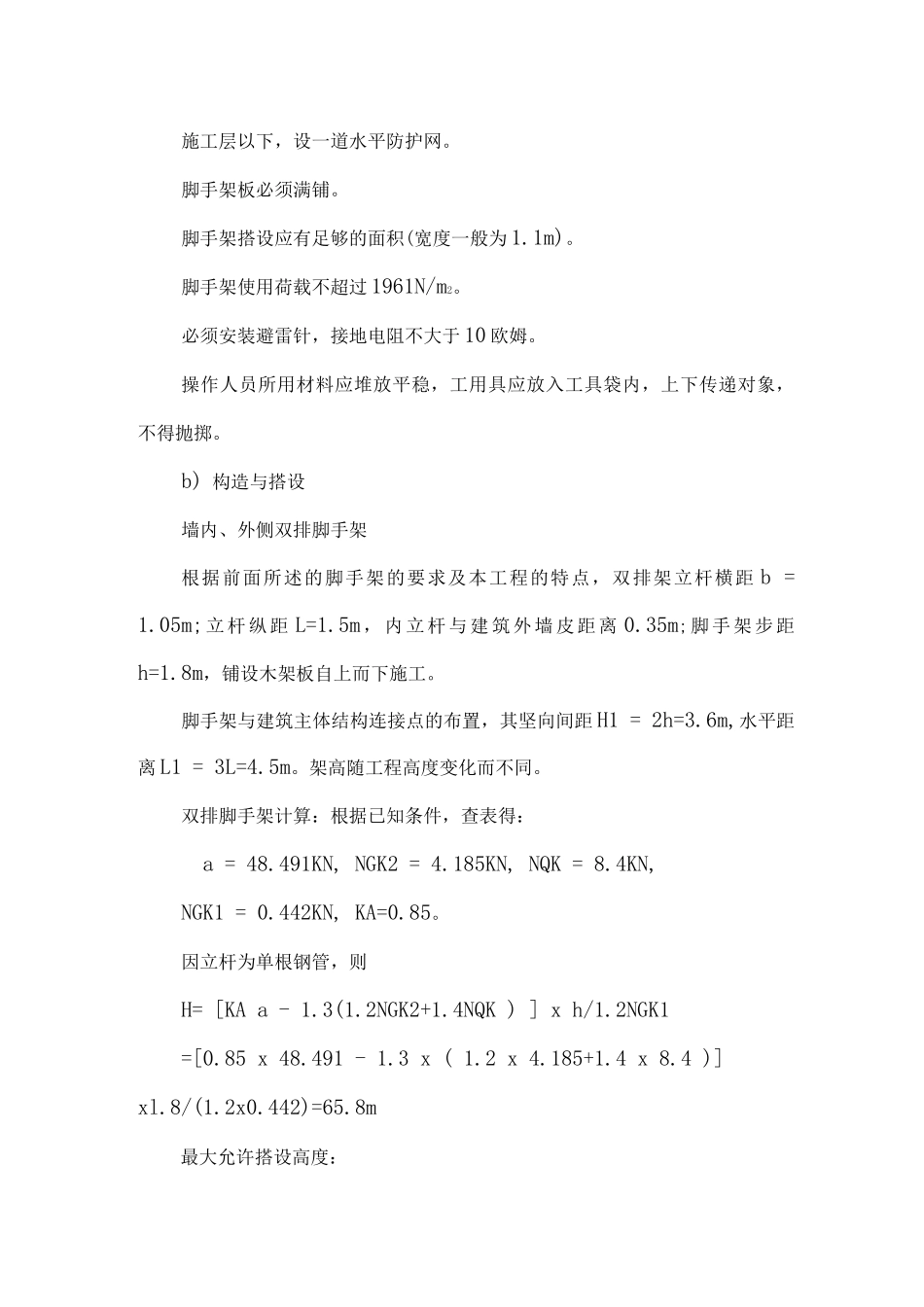

施工层以下,设一道水平防护网
脚手架板必须满铺
脚手架搭设应有足够的面积(宽度一般为 1
脚手架使用荷载不超过 1961N/m2
必须安装避雷针,接地电阻不大于 10 欧姆
操作人员所用材料应堆放平稳,工用具应放入工具袋内,上下传递对象,不得抛掷
b) 构造与搭设墙内、外侧双排脚手架根据前面所述的脚手架的要求及本工程的特点,双排架立杆横距 b = 1
05m;立杆 纵 距 L=1
5m,内立杆与建 筑外墙 皮 距离 0
35m;脚手架 步 距h=1
8m,铺设木架板自上而下施工
脚手架与建筑主体结构连接点的布置,其坚向间距 H1 = 2h=3
6m,水平距离 L1 = 3L=4
架高随工程高度变化而不同

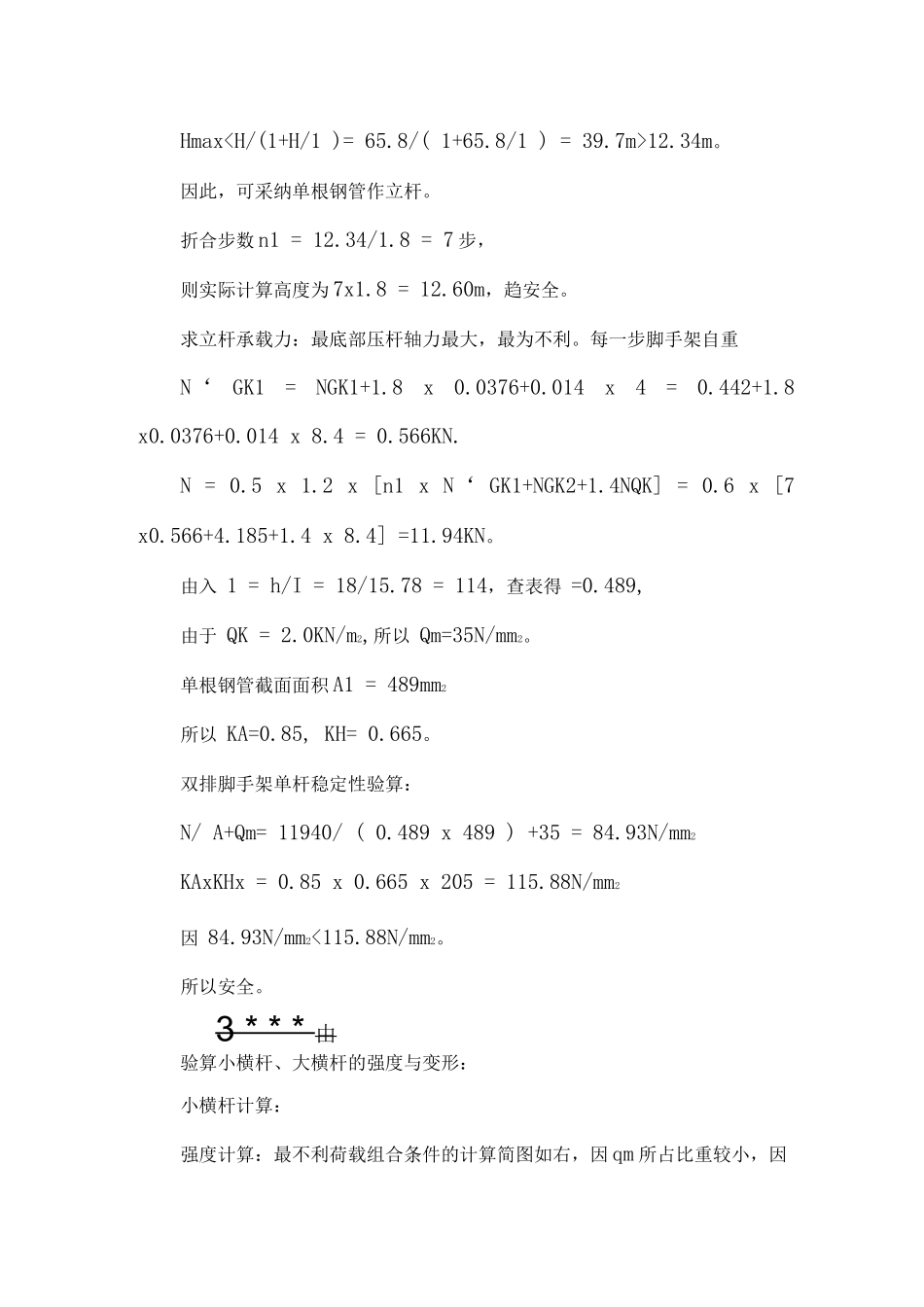

双排脚手架计算:根据已知条件,查表得:a = 48
491KN, NGK2 = 4
185KN, NQ
