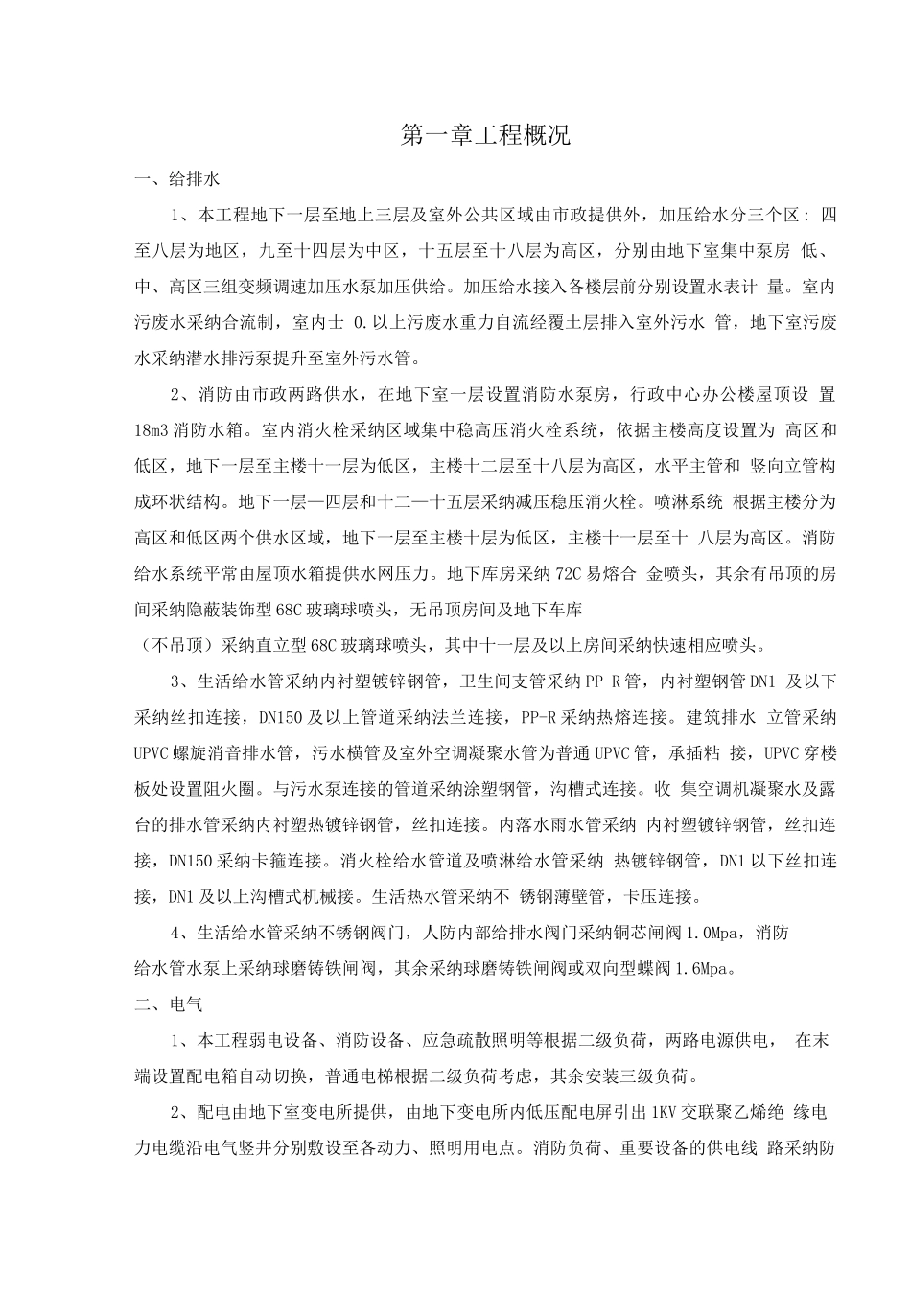

第一章工程概况一、给排水1、本工程地下一层至地上三层及室外公共区域由市政提供外,加压给水分三个区: 四至八层为地区,九至十四层为中区,十五层至十八层为高区,分别由地下室集中泵房 低、中、高区三组变频调速加压水泵加压供给
加压给水接入各楼层前分别设置水表计 量
室内污废水采纳合流制,室内士 0
以上污废水重力自流经覆土层排入室外污水 管,地下室污废水采纳潜水排污泵提升至室外污水管
2、消防由市政两路供水,在地下室一层设置消防水泵房,行政中心办公楼屋顶设 置18m3 消防水箱
室内消火栓采纳区域集中稳高压消火栓系统,依据主楼高度设置为 高区和低区,地下一层至主楼十一层为低区,主楼十二层至十八层为高区,水平主管和 竖向立管构成环状结构
地下一层—四层和十二—十五层采纳减压稳压消火栓
喷淋系统 根据主楼分为高区和低区两个供水区域,地下一层至主楼十层为低区,主楼十一层至十 八层为高区
消防给水系统平常由屋顶水箱提供水网压力
地下库房采纳 72C 易熔合 金喷头,其余有吊顶的房间采纳隐蔽装饰型 68C 玻璃球喷头,无吊顶房间及地下车库(不吊顶)采纳直立型 68C 玻璃球喷头,其中十一层及以上房间采纳快速相应喷头
3、生活给水管采纳内衬塑镀锌钢管,卫生间支管采纳 PP-R 管,内衬塑钢管 DN1 及以下采纳丝扣连接,DN150 及以上管道采纳法兰连接,PP-R 采纳热熔连接
建筑排水 立管采纳UPVC 螺旋消音排水管,污水横管及室外空调凝聚水管为普通 UPVC 管,承插粘 接,UPVC 穿楼板处设置阻火圈
与污水泵连接的管道采纳涂塑钢管,沟槽式连接
收 集空调机凝聚水及露台的排水管采纳内衬塑热镀锌钢管,丝扣连接
内落水雨水管采纳 内衬塑镀锌钢管,丝扣连接,DN150 采纳卡箍连接
消火栓给水管道及喷淋给水管采纳 热镀锌钢管,DN1 以下丝扣连接,DN1 及以上沟槽式机械接
生活热水管采纳
