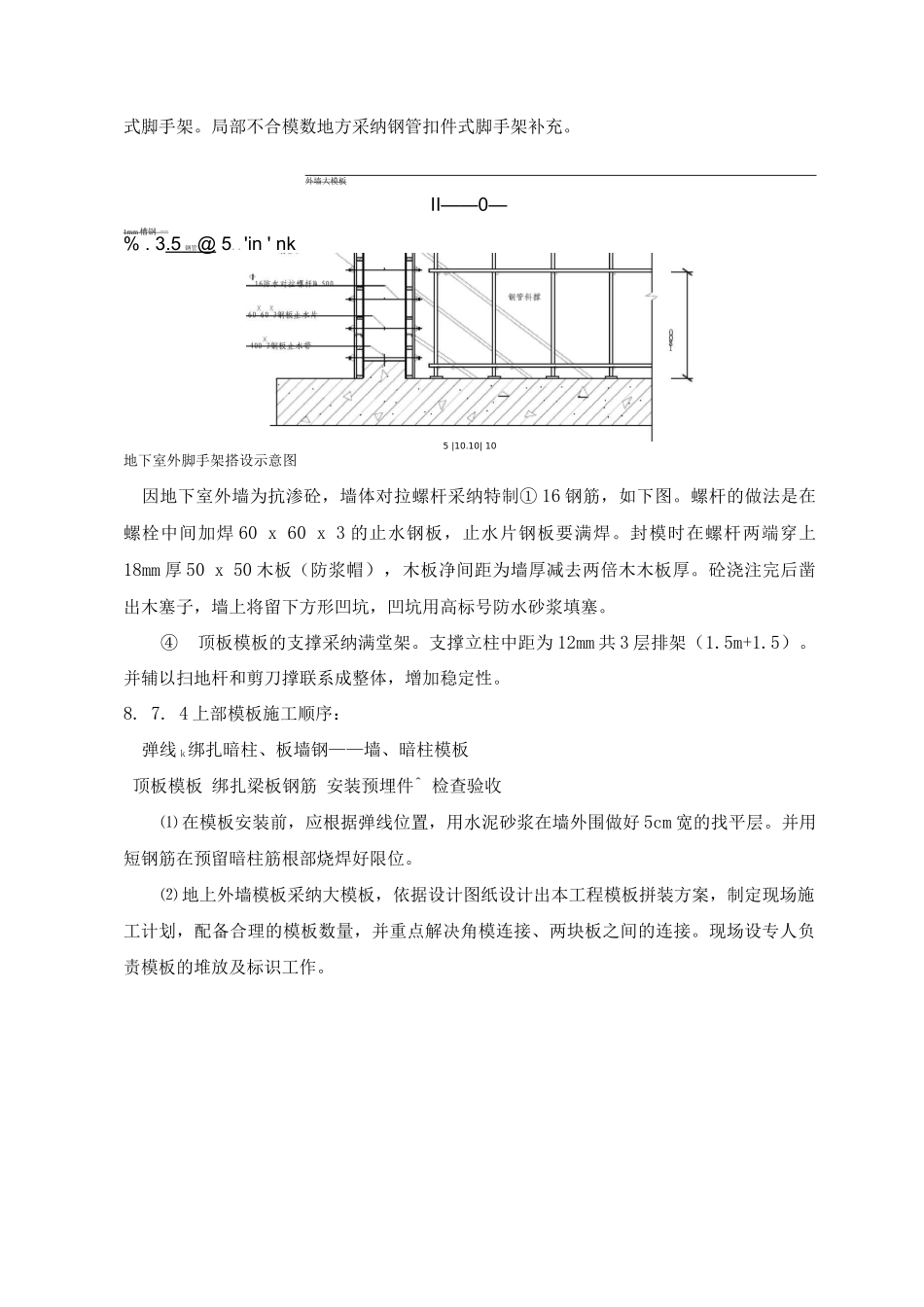

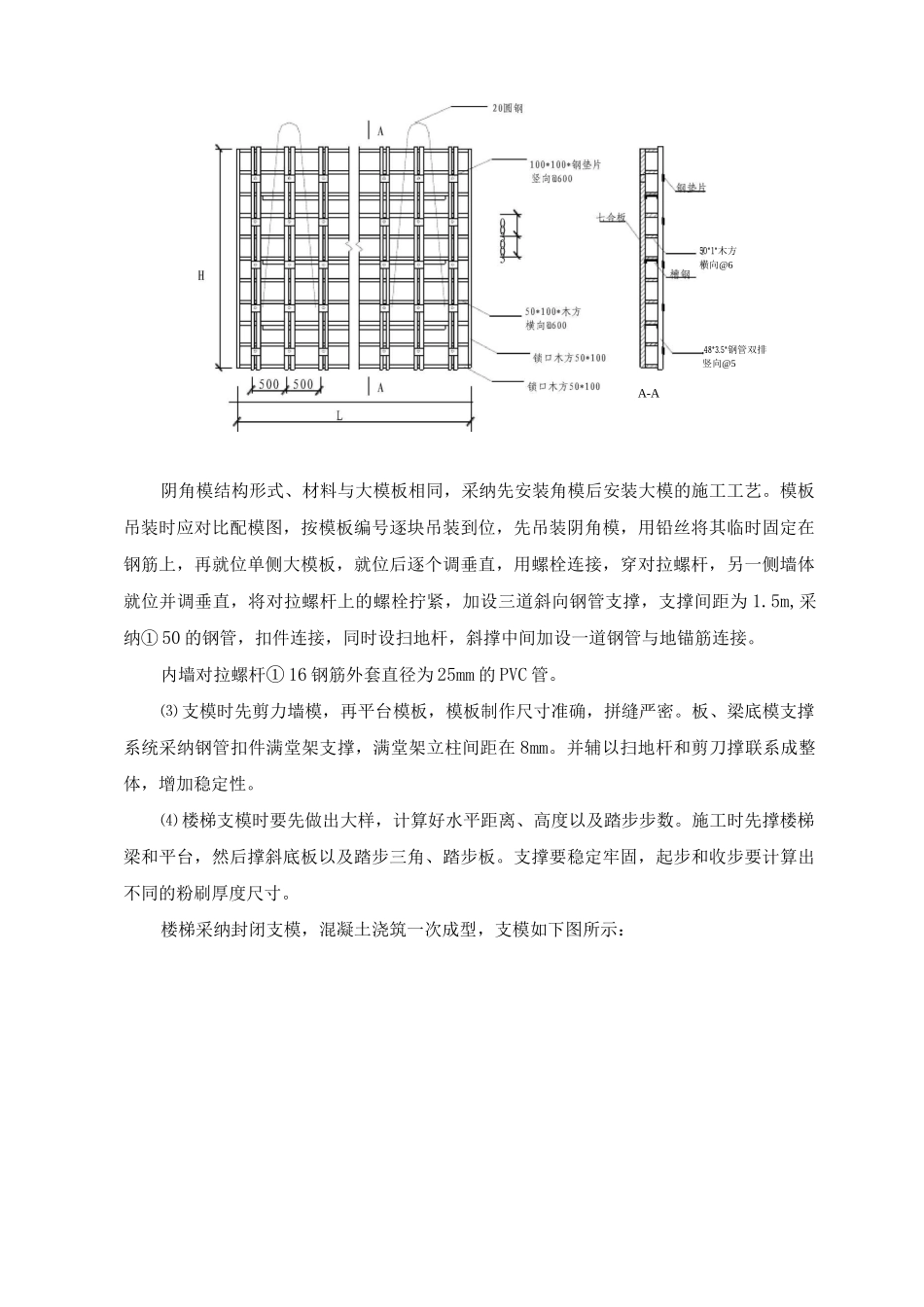

某超高层住宅楼模板工程施工方案模板的加工配置为了确保工程的施工质量,我们将在模板方面进行相当的投入,并和专业加工单位保持密切的联系,确保定型模板如期制做好到现场。⑴ 地下室模板:1、2、3 栋住宅底板侧模采纳 370 砖砌胎模(局部设砖柱),其余部位的承台基础、基础梁侧模采纳 120 砖砌胎模,地下室侧墙、顶板采纳九夹板。暗柱、梁采纳九夹板制作定型模板,板、梁底模支撑系统采纳钢管扣件满堂架支撑,地下室高支模处将编制专项施工方案。⑵ 上部结构:外墙、电梯内模使用定型大模吊装,内墙、顶板采纳九夹板模板散拼,楼梯采纳定制模板封闭支模。模板配置量:剪力墙暗柱、墙模配一套,顶板、梁模配四套以满足主体结构的施工要求。模板运输及安排⑴ 基础:幸福里雅居地下室模板由塔吊配合直接吊入基坑内。九夹板、木枋基本不进入仓库,直接吊至施工操作面。钢管扣件等均直接运输至操作面附近,需要时吊至施工操作面。⑵ 上部结构:上部结构的模板按计划进场,由塔吊作垂直运输,将材料输送至操作面。模板施工⑴ 地下室:① 底板、承台、基础梁侧模采纳砖胎模,地下室侧墙模板采纳九夹板制作安装。(底板外模板@6 加设一道斜支撑。支撑要牢固,并拉通长线进行校对。内部用短钢筋拉结措施)② 地下室外墙板设计要求留施工缝。钢板止水片的焊接为重要验收内容之一。地下室人防墙体全部使用一次性对拉螺杆,人防墙体严禁出现穿墙螺杆洞。③ 地下室墙模板选用胶合板(1220 x 2440 x 18mm)做面板,50 x 1mm 木枋(间距 5 mm)和 1mm 槽钢做竖向背棱现场拼装成大模板,用塔吊吊装。横背棱为 2x048x3.5钢管(间距 5mm)。斜支撑采纳① 48x3.5 钢管,至上而下 12mm 一道。整个支撑采纳碗扣式脚手架。局部不合模数地方采纳钢管扣件式脚手架补充。外墙大模板II——0—1mm 槽钢 --% . 3.5 钢管 @ 5。。'in ' nk5 |10.10| 10地下室外脚手架搭设示意图因地下室外墙为抗渗砼,墙体对拉螺杆采纳特制① 16 钢筋,如下图。螺杆的做法是在螺栓中间加焊 60 x 60 x 3 的止水钢板,止水片钢板要满焊。封模时在螺杆两端穿上18mm 厚 50 x 50 木板(防浆帽),木板净间距为墙厚减去两倍木木板厚。砼浇注完后凿出木塞子,墙上将留下方形凹坑,凹坑用高标号防水砂浆填塞。④顶板模板的支撑采纳满堂架。支撑立柱中距为 12mm 共 3 层排架(1.5m+1.5)。并辅以扫地杆和剪刀撑联系成整体,增加稳定性。8. ...
