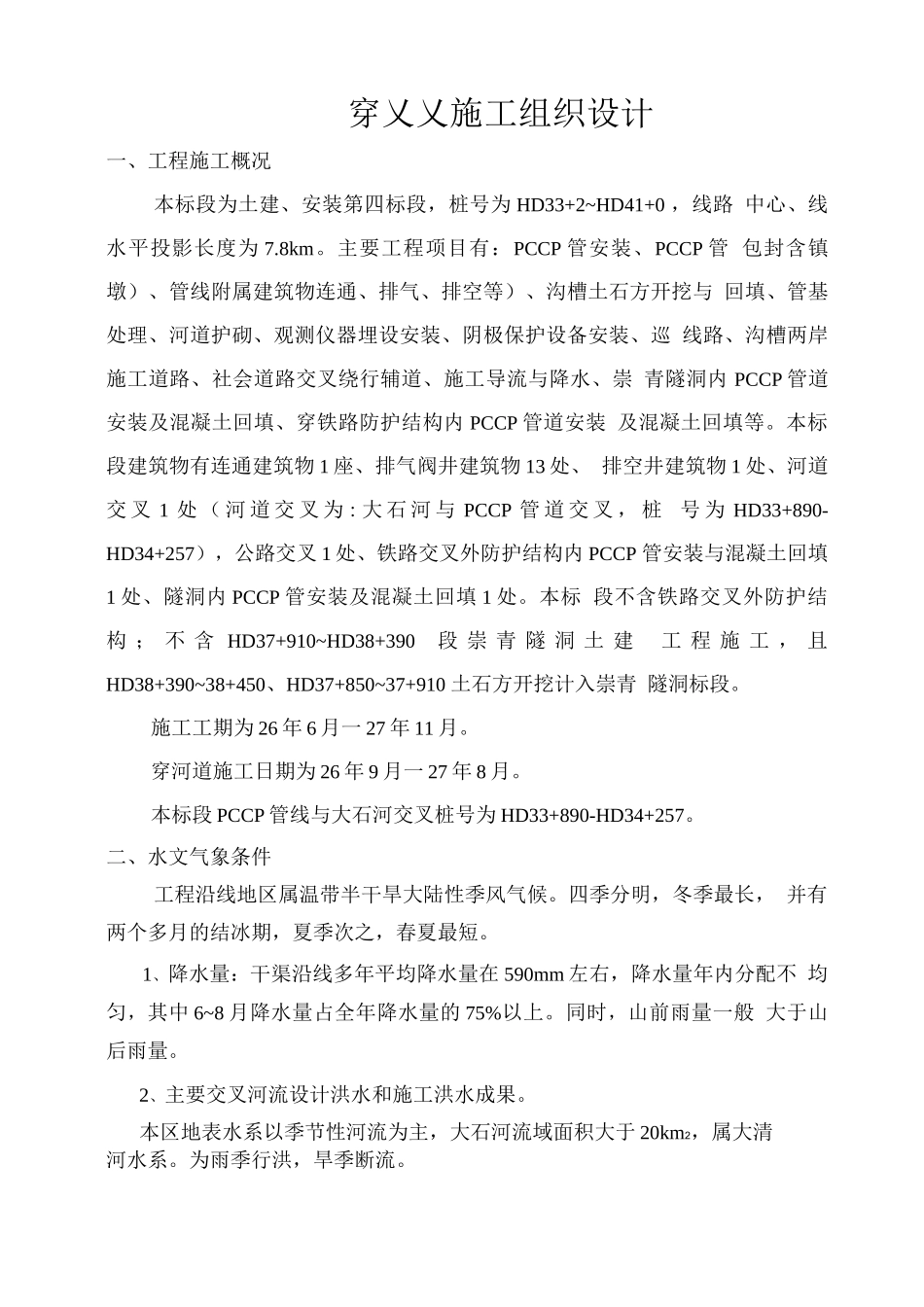

穿乂乂施工组织设计一、工程施工概况本标段为土建、安装第四标段,桩号为 HD33+2~HD41+0 ,线路 中心、线水平投影长度为 7
主要工程项目有:PCCP 管安装、PCCP 管 包封含镇墩)、管线附属建筑物连通、排气、排空等)、沟槽土石方开挖与 回填、管基处理、河道护砌、观测仪器埋设安装、阴极保护设备安装、巡 线路、沟槽两岸施工道路、社会道路交叉绕行辅道、施工导流与降水、崇 青隧洞内 PCCP 管道安装及混凝土回填、穿铁路防护结构内 PCCP 管道安装 及混凝土回填等
本标段建筑物有连通建筑物 1 座、排气阀井建筑物 13 处、 排空井建筑物 1 处、河道交 叉 1 处 ( 河 道 交 叉 为 : 大 石 河 与 PCCP 管 道 交 叉 , 桩 号 为 HD33+890-HD34+257),公路交叉 1 处、铁路交叉外防护结构内 PCCP 管安装与混凝土回填1 处、隧洞内 PCCP 管安装及混凝土回填 1 处
本标 段不含铁路交叉外防护结构 ; 不 含 HD37+910~HD38+390 段 崇 青 隧 洞 土 建 工 程 施 工 , 且HD38+390~38+450、HD37+850~37+910 土石方开挖计入崇青 隧洞标段
施工工期为 26 年 6 月一 27 年 11 月
穿河道施工日期为 26 年 9 月一 27 年 8 月
本标段 PCCP 管线与大石河交叉桩号为 HD33+890-HD34+257
二、水文气象条件工程沿线地区属温带半干旱大陆性季风气候
四季分明,冬季最长, 并有两个多月的结冰期,夏季次之,春夏最短
1、降水量:干渠沿线多年平均降水量在 590mm 左右,降水量年内分配不 均匀,其中 6~8 月降水量占全年降水量的 75%以上
同时,山前雨量一般 大于山后雨量

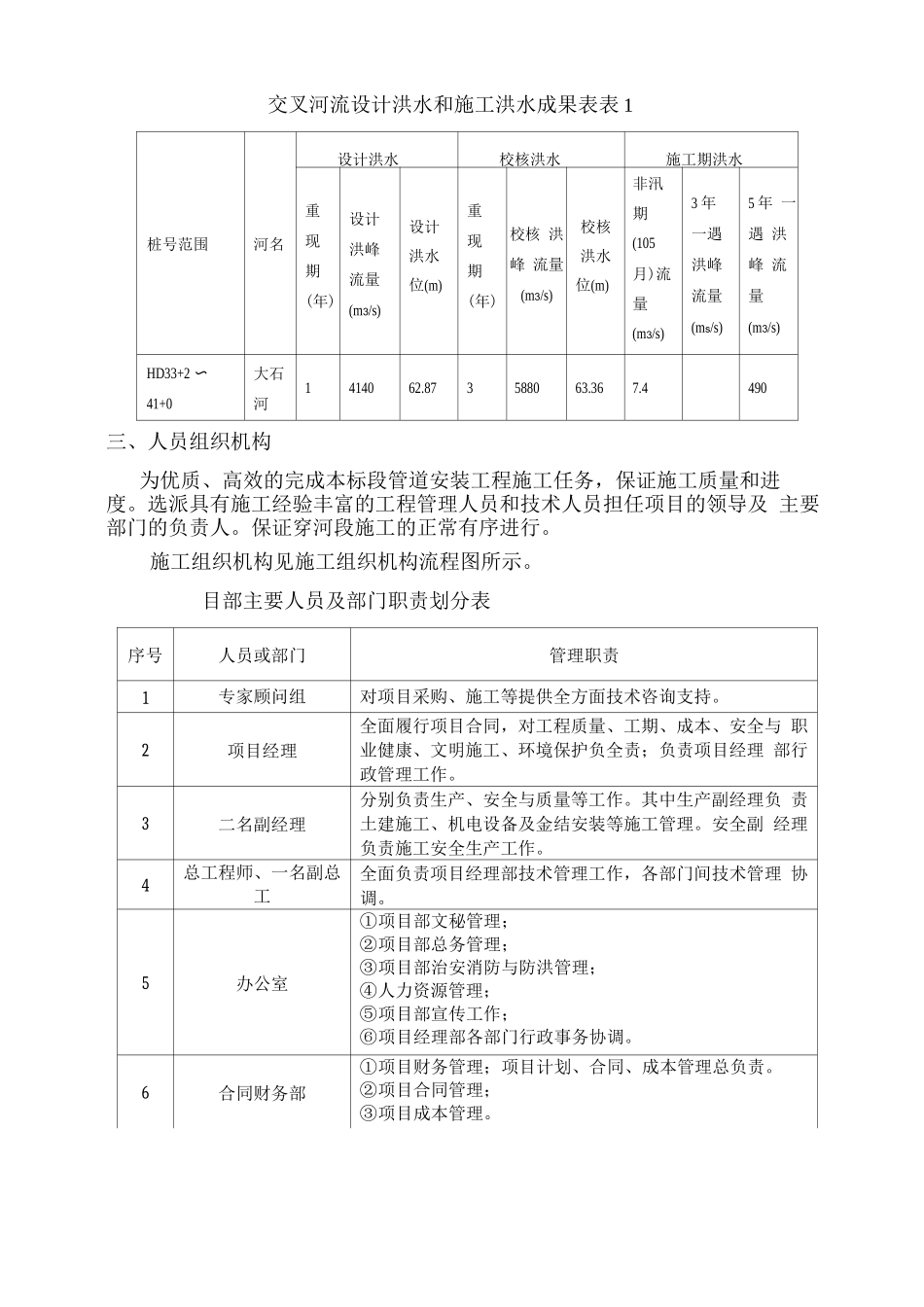

2、主要交叉河流设计洪水和施工洪水成果
本区地表水系以季节性河流为主,
