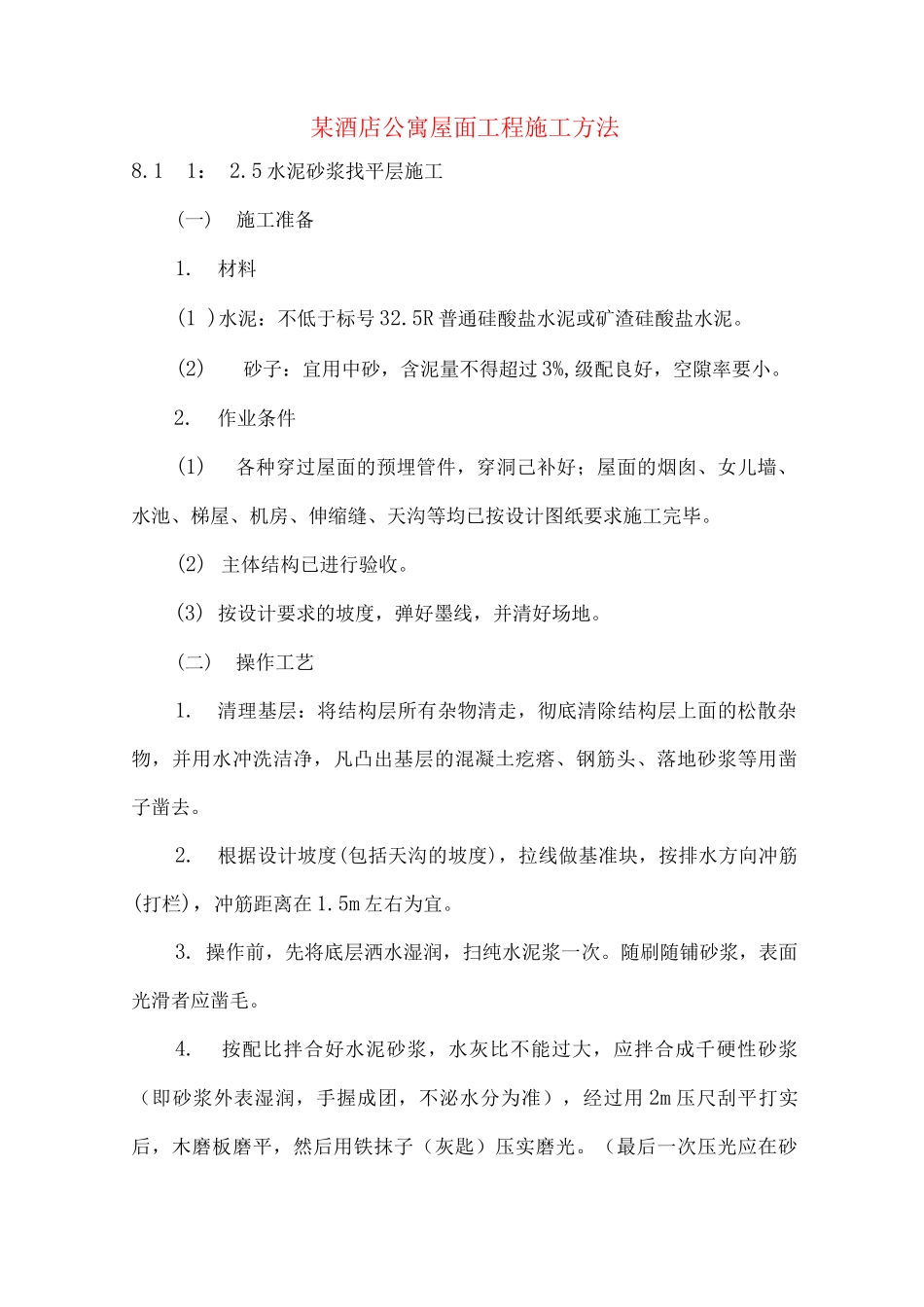

某酒店公寓屋面工程施工方法8.11: 2.5 水泥砂浆找平层施工(一)施工准备1.材料(1 )水泥:不低于标号 32.5R 普通硅酸盐水泥或矿渣硅酸盐水泥。(2)砂子:宜用中砂,含泥量不得超过 3%,级配良好,空隙率要小。2.作业条件(1)各种穿过屋面的预埋管件,穿洞己补好;屋面的烟囱、女儿墙、水池、梯屋、机房、伸缩缝、天沟等均已按设计图纸要求施工完毕。(2) 主体结构已进行验收。(3) 按设计要求的坡度,弹好墨线,并清好场地。(二)操作工艺1.清理基层:将结构层所有杂物清走,彻底清除结构层上面的松散杂物,并用水冲洗洁净,凡凸出基层的混凝土疙瘩、钢筋头、落地砂浆等用凿子凿去。2.根据设计坡度(包括天沟的坡度),拉线做基准块,按排水方向冲筋(打栏),冲筋距离在 1.5m 左右为宜。3. 操作前,先将底层洒水湿润,扫纯水泥浆一次。随刷随铺砂浆,表面光滑者应凿毛。4.按配比拌合好水泥砂浆,水灰比不能过大,应拌合成千硬性砂浆(即砂浆外表湿润,手握成团,不泌水分为准),经过用 2m 压尺刮平打实后,木磨板磨平,然后用铁抹子(灰匙)压实磨光。(最后一次压光应在砂浆初凝后,终凝前完成)要注意把死坑、死角的砂眼抹平。5.沟边、女儿墙脚、柱脚、烟囱脚、水池脚等应抹成圆弧。6.找平层宜留置分格缝,缝宽一般为 20mm,分格缝应留设在预制板支承边的并缝处,纵横的最大间距不宜大于 6m。7.养护:应在砂浆凝固后浇水养护,必要时可蓄水养护,养护时间一般不少于 7 天,干燥后即可进行防水层的施工。8.2APP 高聚物改性沥青防水卷材施工方法1、施工前的准备(1)材料准备:新型沥青防水卷材技术指标应符合有关要求,外观质量如下:1)成卷卷材应卷紧卷齐,卷筒两端厚度相差不得超过 5mm。端面里进外出不得超过 10mm。2)成卷卷材在环境度-10~+45C 时应易于展开,不得粘结或产生裂纹。3)胎体与涂盖层应粘结牢固,热熔卷材胎体应位于卷材上部 1/3 处。4)卷材表面不允许有裂纹、孔洞、折皱等缺陷。(2)机具:火焰喷枪(喷灯),以液化天然气或液化丙烷气为燃料。也可采纳汽油喷灯,以 70 号汽油为燃料。其他工具有大铲、开刀、扫帚、漆刷、料桶、盒尺、弹线盒、剪刀等。(3)底层的聚氨酯涂料已充分干燥、平整、顺滑。(4)消防准备1)施工前申请点火证,施工现场进行热熔卷材防水施工时不得焊接等其他明火作业。2)施工现场应备有粉末灭火器或砂袋等。2、操作工艺要点(5)铺贴附加层卷材:基层处理剂干燥后,按设计要求在结...
