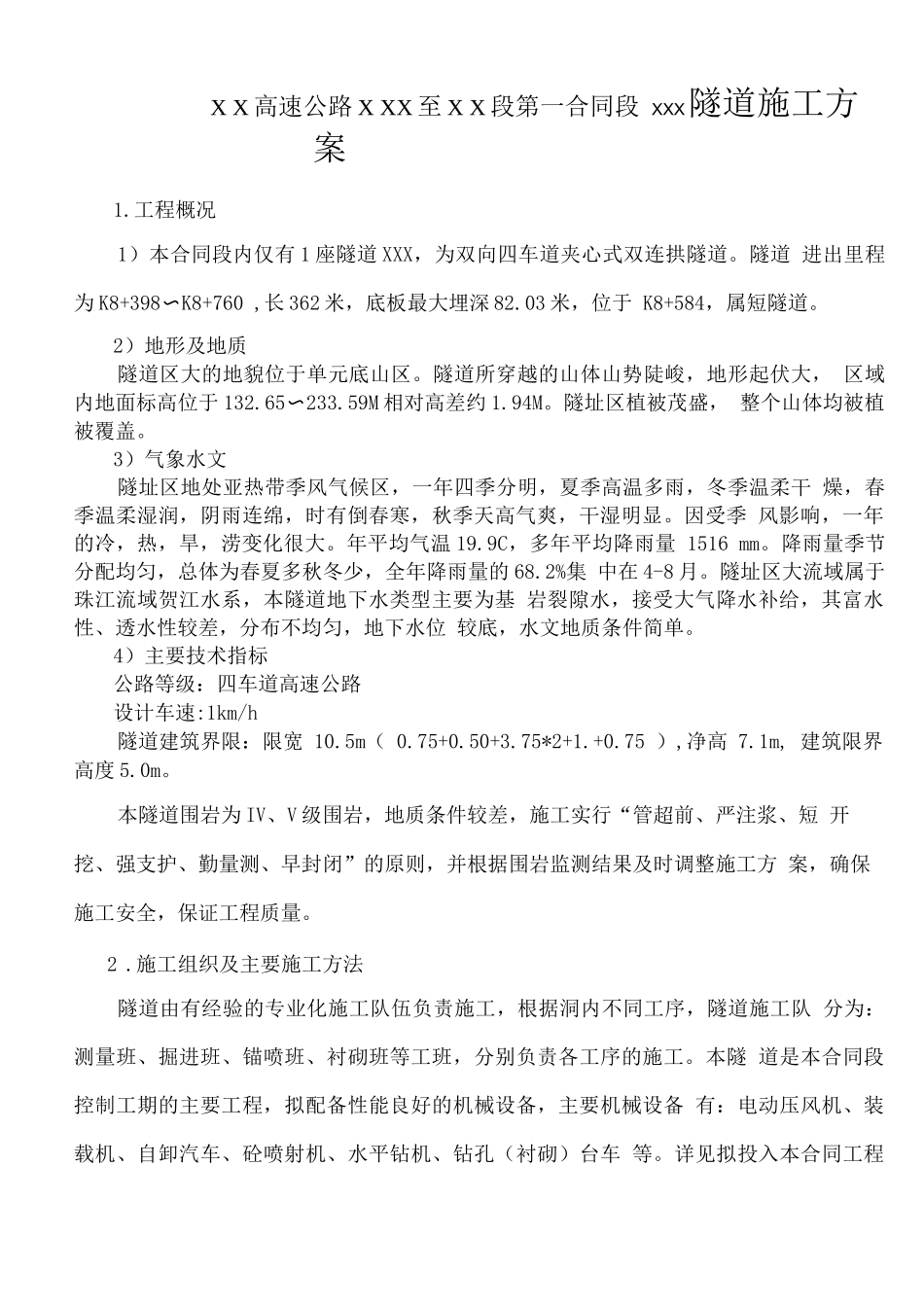

X X 高速公路 X XX 至 X X 段第一合同段 XXX隧道施工方案1
工程概况1)本合同段内仅有 1 座隧道 XXX,为双向四车道夹心式双连拱隧道
隧道 进出里程为 K8+398〜K8+760 ,长 362 米,底板最大埋深 82
03 米,位于 K8+584,属短隧道
2)地形及地质隧道区大的地貌位于单元底山区
隧道所穿越的山体山势陡峻,地形起伏大, 区域内地面标高位于 132
65〜233
59M 相对高差约 1
隧址区植被茂盛, 整个山体均被植被覆盖
3)气象水文隧址区地处亚热带季风气候区,一年四季分明,夏季高温多雨,冬季温柔干 燥,春季温柔湿润,阴雨连绵,时有倒春寒,秋季天高气爽,干湿明显
因受季 风影响,一年的冷,热,旱,涝变化很大
年平均气温 19
9C,多年平均降雨量 1516 mm
降雨量季节分配均匀,总体为春夏多秋冬少,全年降雨量的 68
2%集 中在 4-8 月
隧址区大流域属于珠江流域贺江水系,本隧道地下水类型主要为基 岩裂隙水,接受大气降水补给,其富水性、透水性较差,分布不均匀,地下水位 较底,水文地质条件简单
4)主要技术指标公路等级:四车道高速公路设计车速:1km/h隧道建筑界限:限宽 10
75*2+1
75 ),净高 7
1m, 建筑限界高度 5
本隧道围岩为 IV、V 级围岩,地质条件较差,施工实行“管超前、严注浆、短 开挖、强支护、勤量测、早封闭”的原则,并根据围岩监测结果及时调整施工方 案,确保施工安全,保证工程质量
施工组织及主要施工方法隧道由有经验的专业化施工队伍负责施工,根据洞内不同工序,隧道施工队 分为:测量班、掘进班、锚喷班、衬砌班等工班,分别负责各工序的施工

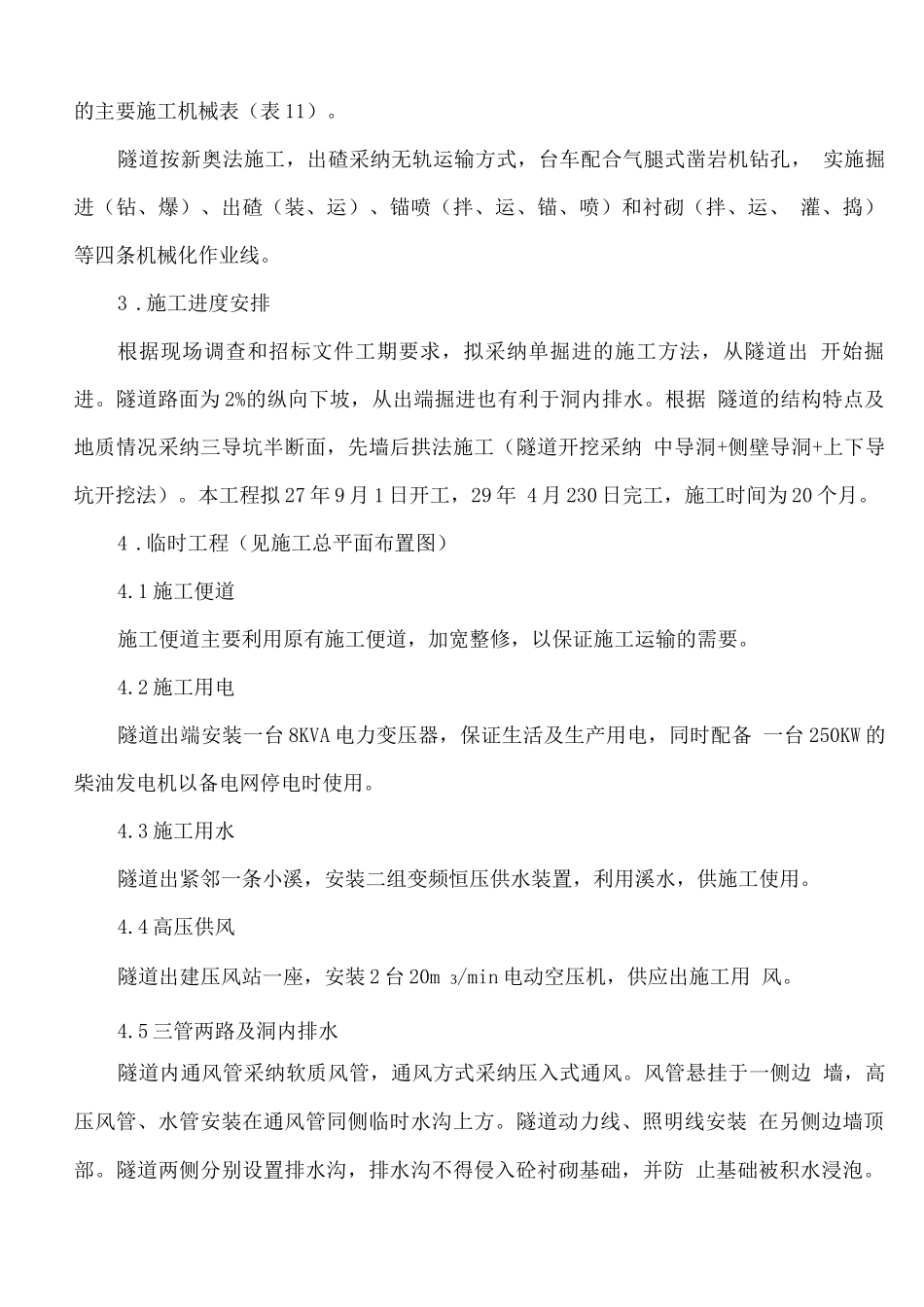

本隧 道是本合同段控制工期的主要工程,拟配备性能良好的机械设备,主要机械设备 有:电动压风机、装载机、自
