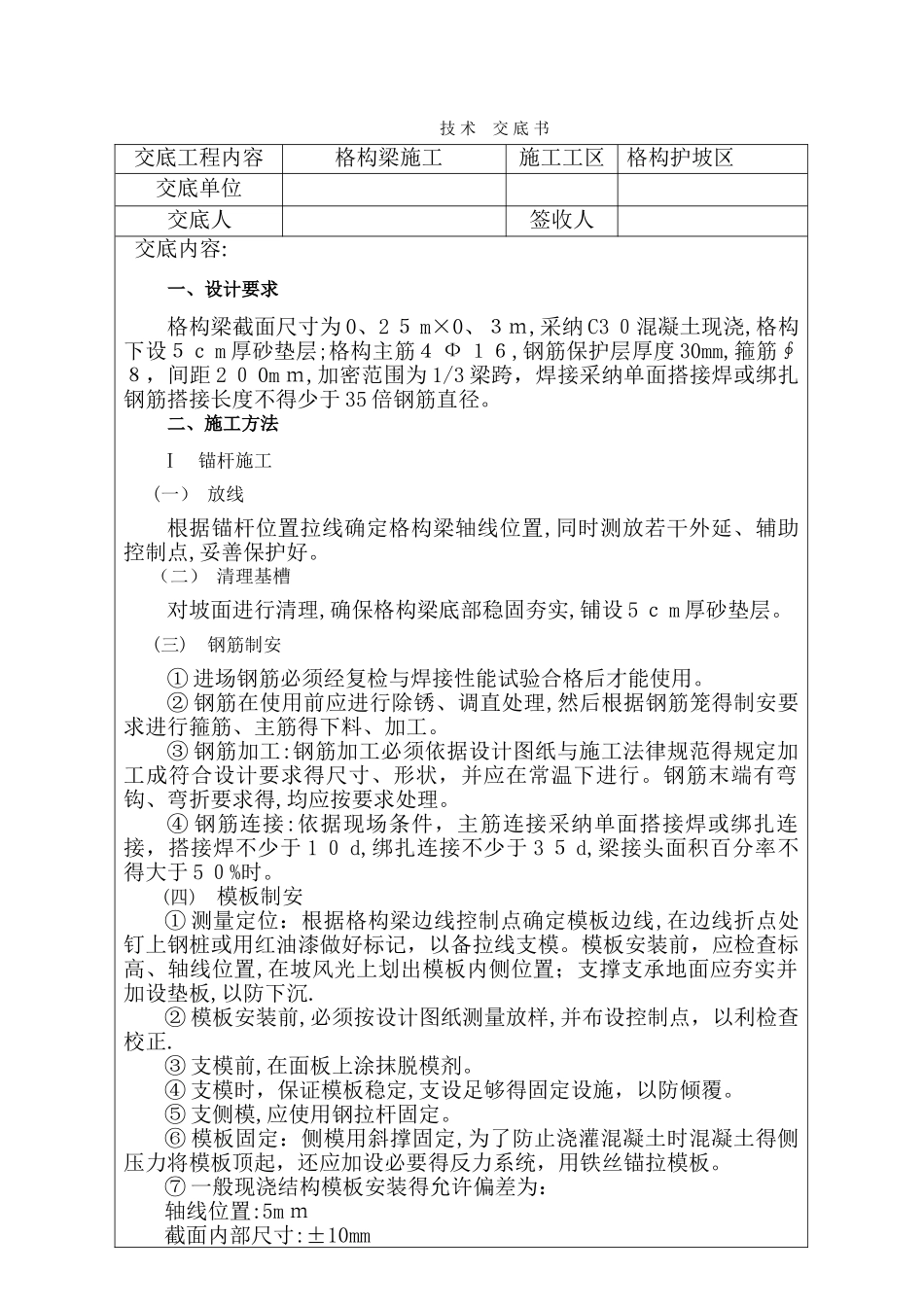

技 术 交 底 书交底工程内容格构梁施工施工工区格构护坡区交底单位交底人签收人交底内容:一、设计要求格构梁截面尺寸为 0、2 5 m×0、3m,采纳 C3 0混凝土现浇,格构下设5c m 厚砂垫层;格构主筋4 Ф 16,钢筋保护层厚度 30mm,箍筋∮8,间距 2 0 0m m,加密范围为 1/3 梁跨,焊接采纳单面搭接焊或绑扎钢筋搭接长度不得少于 35 倍钢筋直径
二、施工方法Ⅰ 锚杆施工(一) 放线根据锚杆位置拉线确定格构梁轴线位置,同时测放若干外延、辅助控制点,妥善保护好
(二) 清理基槽对坡面进行清理,确保格构梁底部稳固夯实,铺设 5 c m 厚砂垫层
(三) 钢筋制安① 进场钢筋必须经复检与焊接性能试验合格后才能使用
② 钢筋在使用前应进行除锈、调直处理,然后根据钢筋笼得制安要求进行箍筋、主筋得下料、加工
③ 钢筋加工:钢筋加工必须依据设计图纸与施工法律规范得规定加工成符合设计要求得尺寸、形状,并应在常温下进行
钢筋末端有弯钩、弯折要求得,均应按要求处理
④ 钢筋连接:依据现场条件,主筋连接采纳单面搭接焊或绑扎连接,搭接焊不少于 1 0 d,绑扎连接不少于 3 5 d,梁接头面积百分率不得大于 5 0%时
(四) 模板制安① 测量定位:根据格构梁边线控制点确定模板边线,在边线折点处钉上钢桩或用红油漆做好标记,以备拉线支模
模板安装前,应检查标高、轴线位置,在坡风光上划出模板内侧位置;支撑支承地面应夯实并加设垫板,以防下沉
② 模板安装前,必须按设计图纸测量放样,并布设控制点,以利检查校正
③ 支模前,在面板上涂抹脱模剂
④ 支模时,保证模板稳定,支设足够得固定设施,以防倾覆
⑤ 支侧模,应使用钢拉杆固定
⑥ 模板固定:侧模用斜撑固定,为了防止浇灌混凝土时混凝土得侧压力将模板顶起,还应加设必要得反力系统,用铁丝锚拉模板
⑦ 一般现浇结构模板安装得允许偏差为:轴线位置
