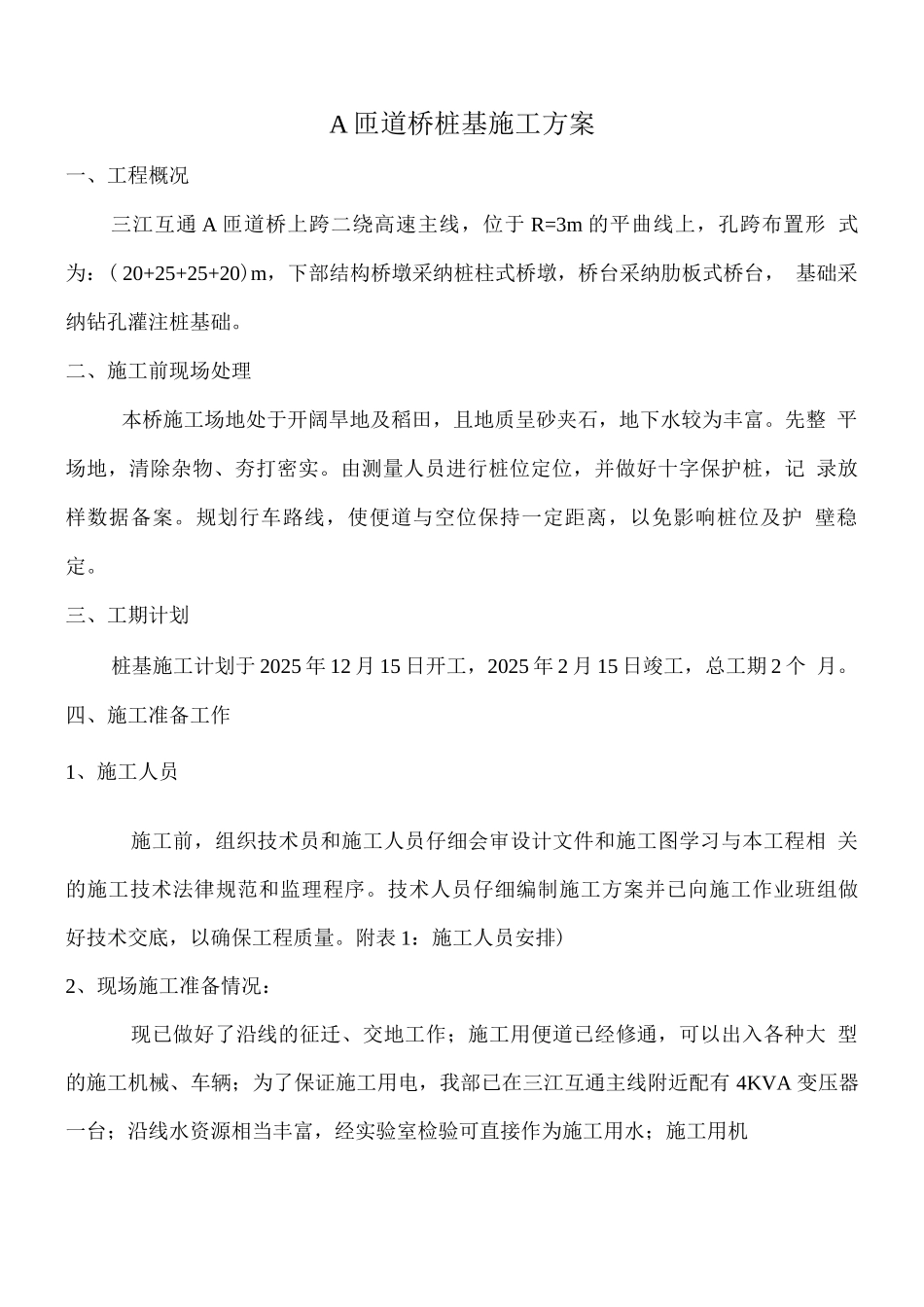

A 匝道桥桩基施工方案一、工程概况三江互通 A 匝道桥上跨二绕高速主线,位于 R=3m 的平曲线上,孔跨布置形 式为:( 20+25+25+20)m,下部结构桥墩采纳桩柱式桥墩,桥台采纳肋板式桥台, 基础采纳钻孔灌注桩基础
二、施工前现场处理本桥施工场地处于开阔旱地及稻田,且地质呈砂夹石,地下水较为丰富
先整 平场地,清除杂物、夯打密实
由测量人员进行桩位定位,并做好十字保护桩,记 录放样数据备案
规划行车路线,使便道与空位保持一定距离,以免影响桩位及护 壁稳定
三、工期计划桩基施工计划于 2025 年 12 月 15 日开工,2025 年 2 月 15 日竣工,总工期 2 个 月
四、施工准备工作1、施工人员施工前,组织技术员和施工人员仔细会审设计文件和施工图学习与本工程相 关的施工技术法律规范和监理程序
技术人员仔细编制施工方案并已向施工作业班组做 好技术交底,以确保工程质量
附表 1:施工人员安排)2、现场施工准备情况:现已做好了沿线的征迁、交地工作;施工用便道已经修通,可以出入各种大 型的施工机械、车辆;为了保证施工用电,我部已在三江互通主线附近配有 4KVA 变压器一台;沿线水资源相当丰富,经实验室检验可直接作为施工用水;施工用机械设备已进场待用,机械进场前已对其做了安检;在施工过程中要按机械使用说明 书对其定期保养,以确保机械在施工过程中的正常工作
(机械设备见附表 2)各机 械操作手必须持证上岗并且施工员应对其操作流程做技术交底
测量人员测量放样工作已经做完,灌桩用砼被配合比试验也已完成,灌注用混 凝土采纳商品混凝土,已抽检合格
砂、石、钢筋等原材料已部分进场,各项检验 工作已经做完,检验结果均符合法律规范要求;钢筋笼已开始制作,满足旋挖钻机施工 进度要求

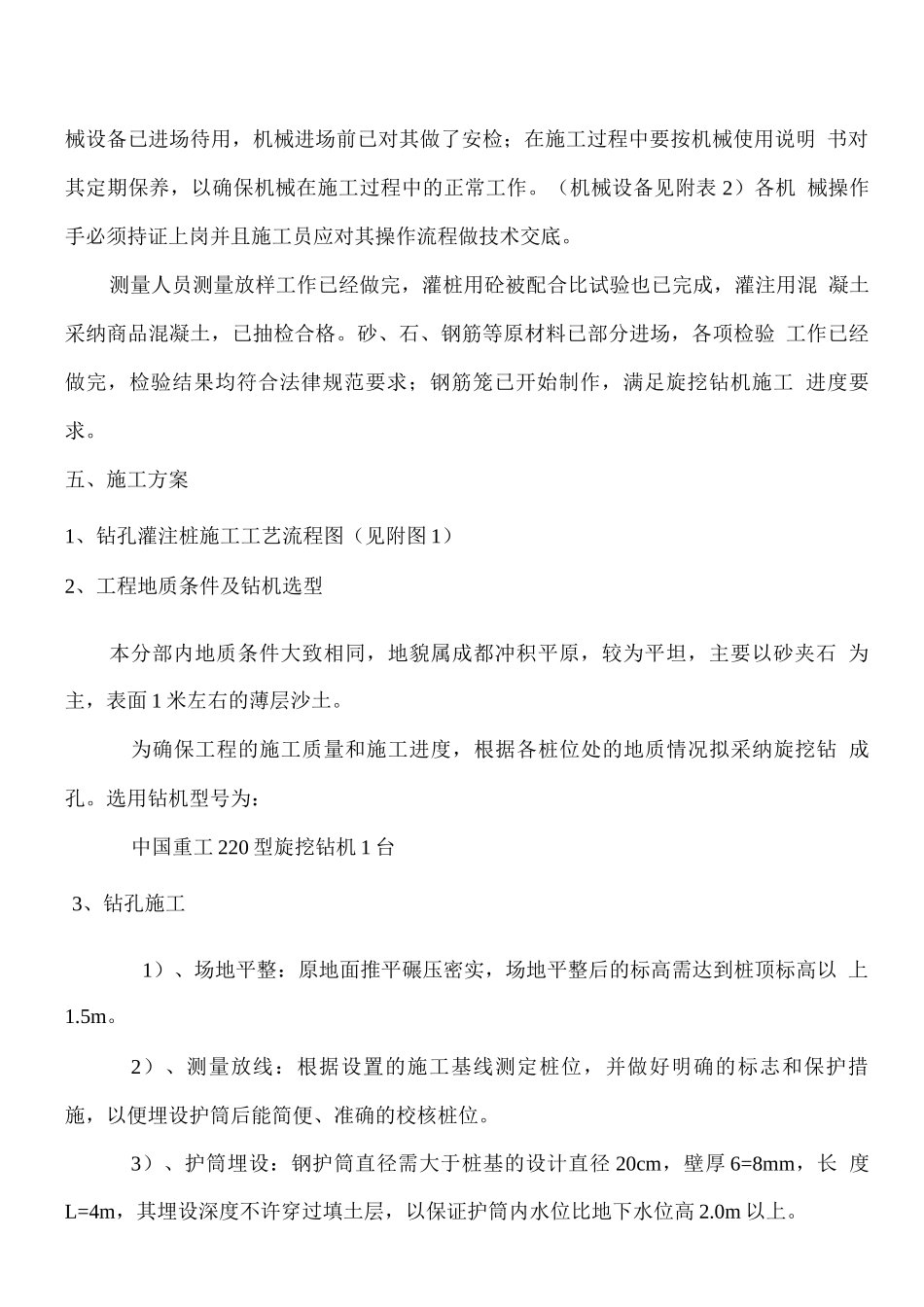

五、施工方案1、钻孔灌注桩施工工艺流程图(见附图 1)2、工程地质条件及钻机选型本分部内地质条件大致相同
