电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

桥涵工程施工方案3

桥涵工程施工方案3_第1页
1/13
桥涵工程施工方案3_第2页
2/13
桥涵工程施工方案3_第3页
3/13

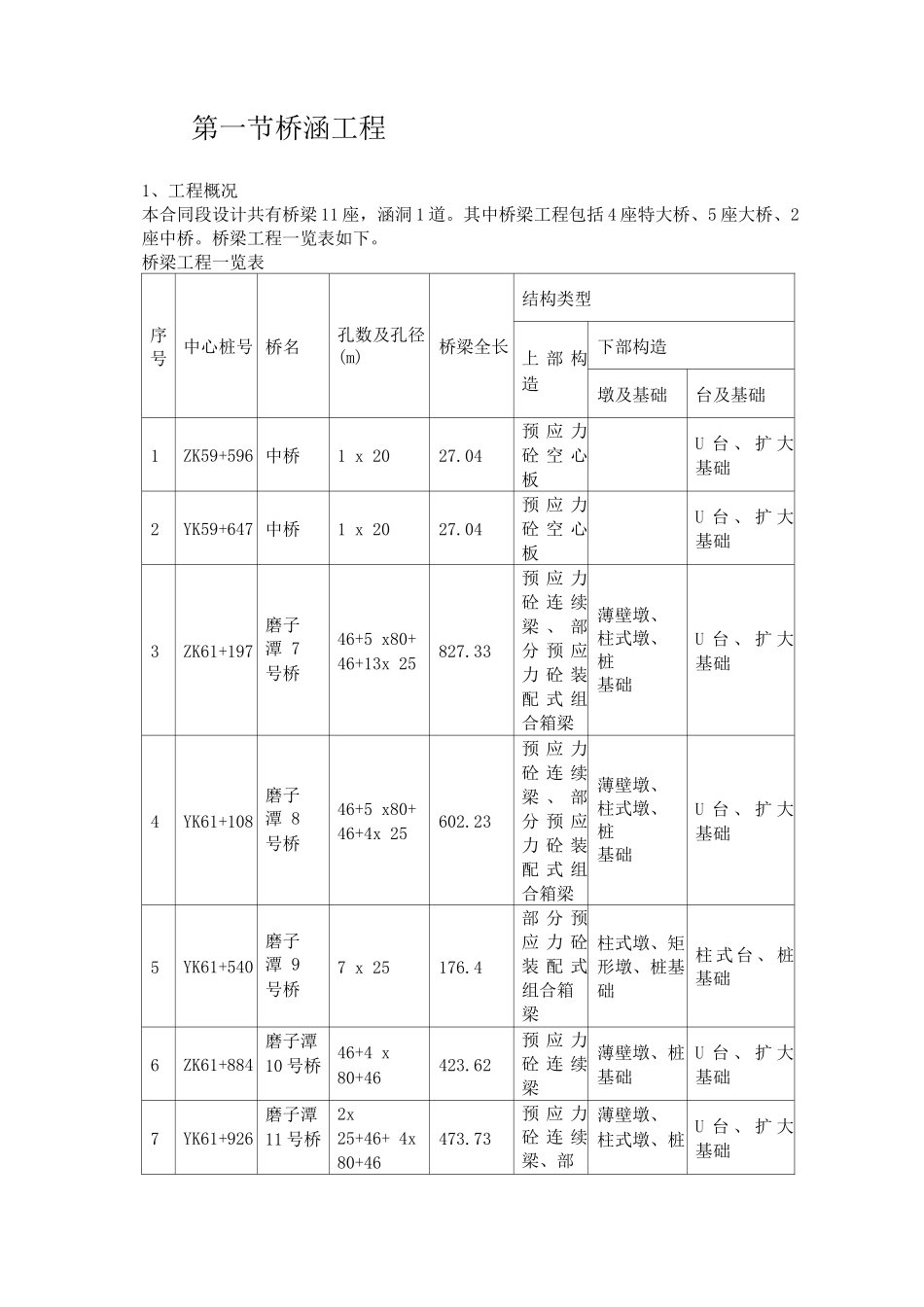

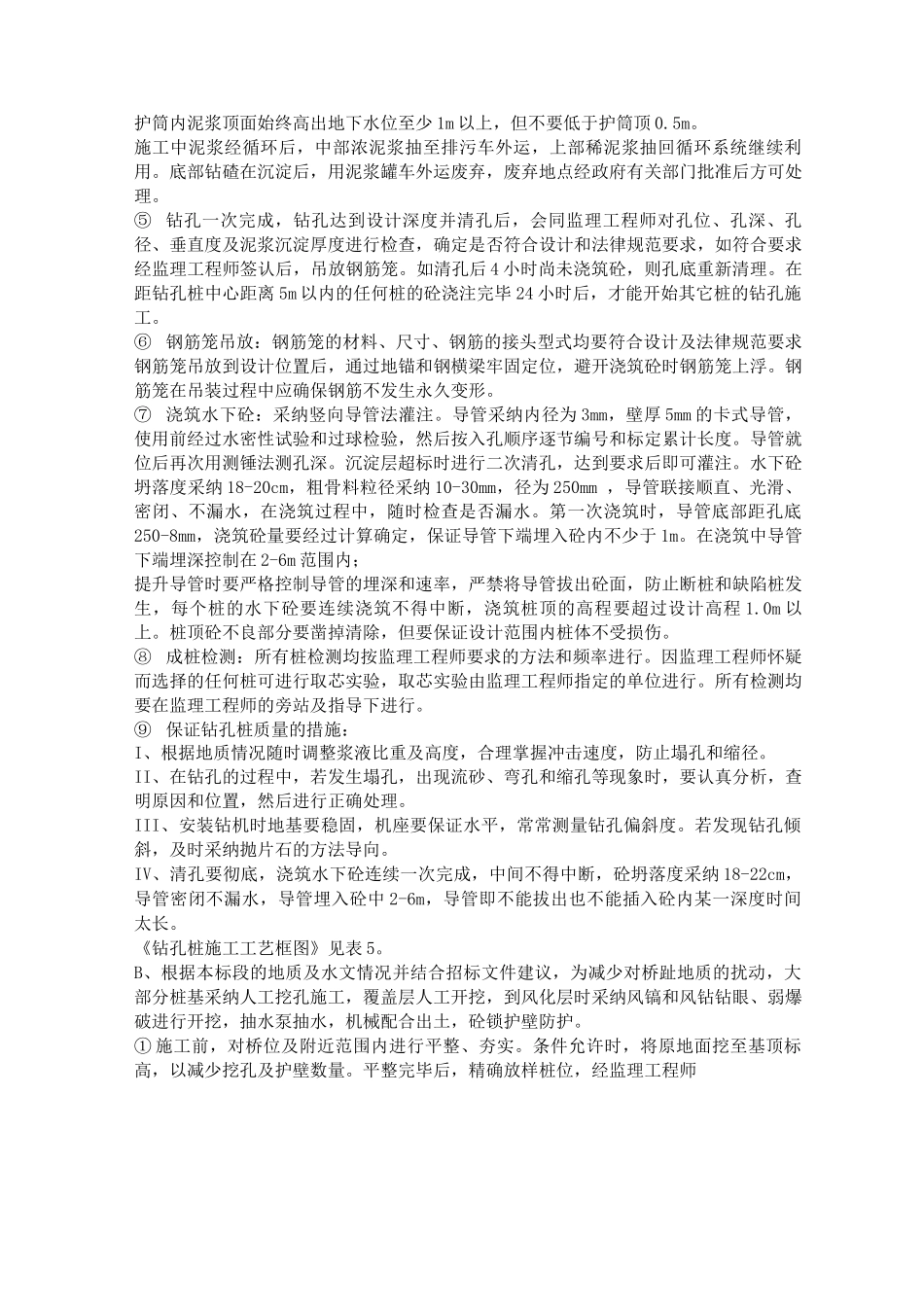

第一节桥涵工程1、工程概况本合同段设计共有桥梁 11 座,涵洞 1 道。其中桥梁工程包括 4 座特大桥、5 座大桥、2座中桥。桥梁工程一览表如下。桥梁工程一览表序号中心桩号 桥名孔数及孔径(m)桥梁全长结构类型上 部 构造下部构造墩及基础台及基础1ZK59+596 中桥1 x 2027.04预 应 力砼 空 心板U 台 、 扩 大基础2YK59+647 中桥1 x 2027.04预 应 力砼 空 心板U 台 、 扩 大基础3ZK61+197磨子潭 7号桥46+5 x80+ 46+13x 25827.33预 应 力砼 连 续梁 、 部分 预 应力 砼 装配 式 组合箱梁薄壁墩、柱式墩、桩基础U 台 、 扩 大基础4YK61+108磨子潭 8号桥46+5 x80+ 46+4x 25602.23预 应 力砼 连 续梁 、 部分 预 应力 砼 装配 式 组合箱梁薄壁墩、柱式墩、桩基础U 台 、 扩 大基础5YK61+540磨子潭 9号桥7 x 25176.4部 分 预应 力 砼装 配 式组合箱梁柱式墩、矩形墩、桩基础柱 式 台 、 桩基础6ZK61+884磨子潭10 号桥46+4 x80+46423.62预 应 力砼 连 续梁薄壁墩、桩基础U 台 、 扩 大基础7YK61+926磨子潭11 号桥2x25+46+ 4x 80+46473.73预 应 力砼 连 续梁、部薄壁墩、柱式墩、桩 U 台 、 扩 大基础2、工程进度安排桥涵工程拟于 25 年 8 月 14 日正式开工,27 年 6 月 14 日结束。3、桥涵施工方案⑴、桩基施工方案及施工方法桩基长共计 6538m,其中① 2.0m 钻孔桩 2694m ,①1.8m 钻孔桩 2421m ,①1.7m 钻孔桩1235m,①1.8m 钻孔桩 188m。A、本标段特大桥及大桥下部基础均为桩基础,个别灌注桩在水库中,考虑采纳钻孔灌注桩施工,钻孔桩所穿越地质构造依次为:碎石土、全风化花岗片麻岩、强风化花岗片麻岩、弱风化花岗片麻岩。① 钻机的选择:根据本工程的地质条件及工期要求,选用冲击钻机 20 台,② 施工准备:由于磨子潭 12 号桥、13 号桥部分桥墩位于磨子潭水库岸边,水深约3.5m,根据对该段水文考察及工期安排情况,采纳围堰筑岛的方法进行钻孔桩施工。具体施工方法如下:根据水深和水位变化,施工时首先在承台施工区域外围打入 H3*150型钢,型钢长 4.5m,间距 2m ,由 4 道钢丝绳穿孔编网,再用汽车吊下放钢筋石笼进行围堰筑岛。石笼与堰内填土间铺设一层土工布,再进行堰内粘土填筑,使之形成一道不透水的土墙,将围堰内外水分隔离,便于以后抽水。围堰填筑应高出汛期水位 1.0m 以上。③ 埋设钢护筒...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥涵工程施工方案3

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
