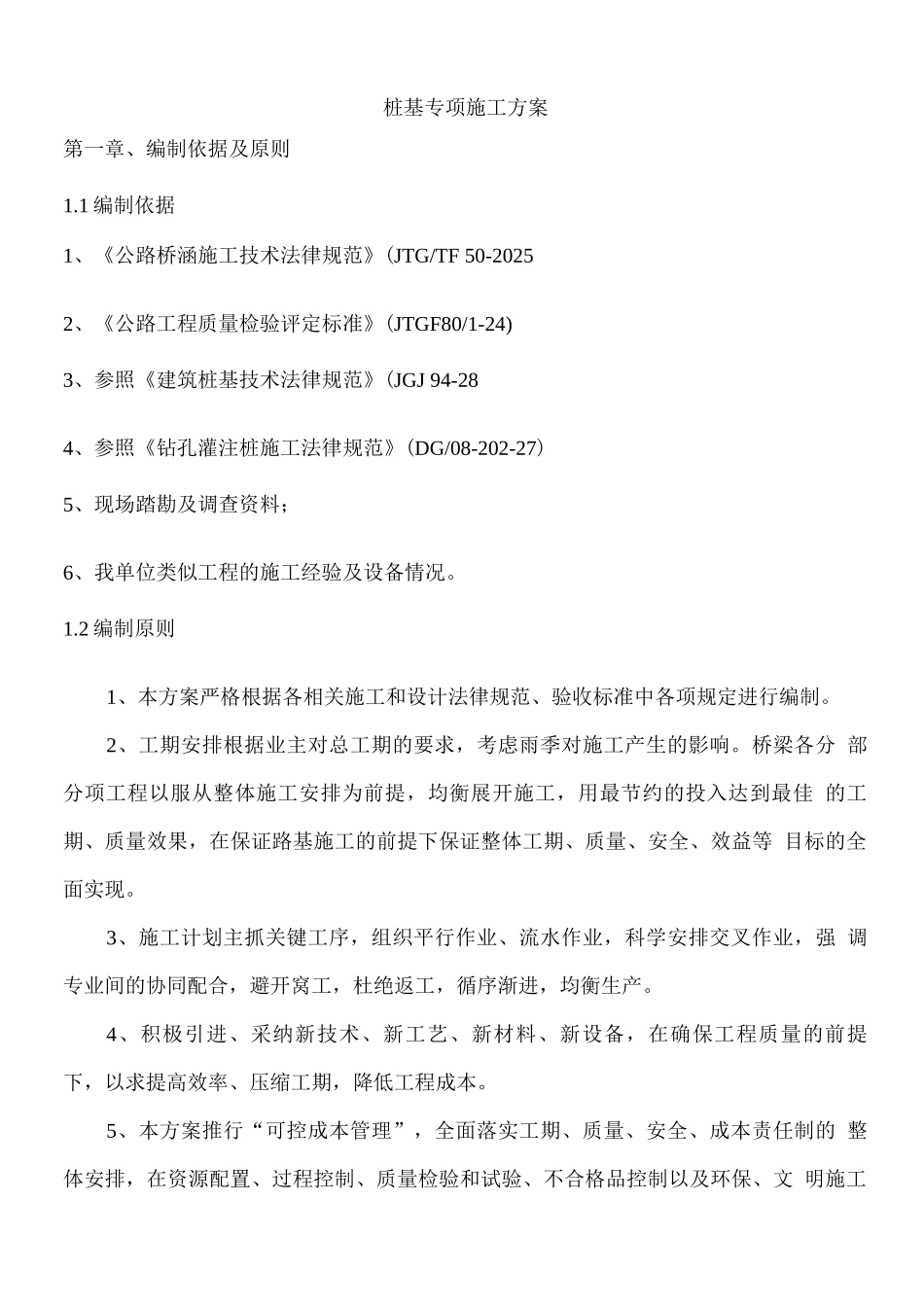

桩基专项施工方案第一章、编制依据及原则1
1 编制依据1、《公路桥涵施工技术法律规范》(JTG/TF 50-20252、《公路工程质量检验评定标准》(JTGF80/1-24)3、参照《建筑桩基技术法律规范》(JGJ 94-284、参照《钻孔灌注桩施工法律规范》(DG/08-202-27)5、现场踏勘及调查资料;6、我单位类似工程的施工经验及设备情况
2 编制原则1、本方案严格根据各相关施工和设计法律规范、验收标准中各项规定进行编制
2、工期安排根据业主对总工期的要求,考虑雨季对施工产生的影响
桥梁各分 部分项工程以服从整体施工安排为前提,均衡展开施工,用最节约的投入达到最佳 的工期、质量效果,在保证路基施工的前提下保证整体工期、质量、安全、效益等 目标的全面实现
3、施工计划主抓关键工序,组织平行作业、流水作业,科学安排交叉作业,强 调专业间的协同配合,避开窝工,杜绝返工,循序渐进,均衡生产
4、积极引进、采纳新技术、新工艺、新材料、新设备,在确保工程质量的前提 下,以求提高效率、压缩工期,降低工程成本
5、本方案推行“可控成本管理”,全面落实工期、质量、安全、成本责任制的 整体安排,在资源配置、过程控制、质量检验和试验、不合格品控制以及环保、文 明施工等方面提出具体措施和实施方案,明确目标,争创省优工程
第二章、工程概况1第三章、工期安排及进度计划3

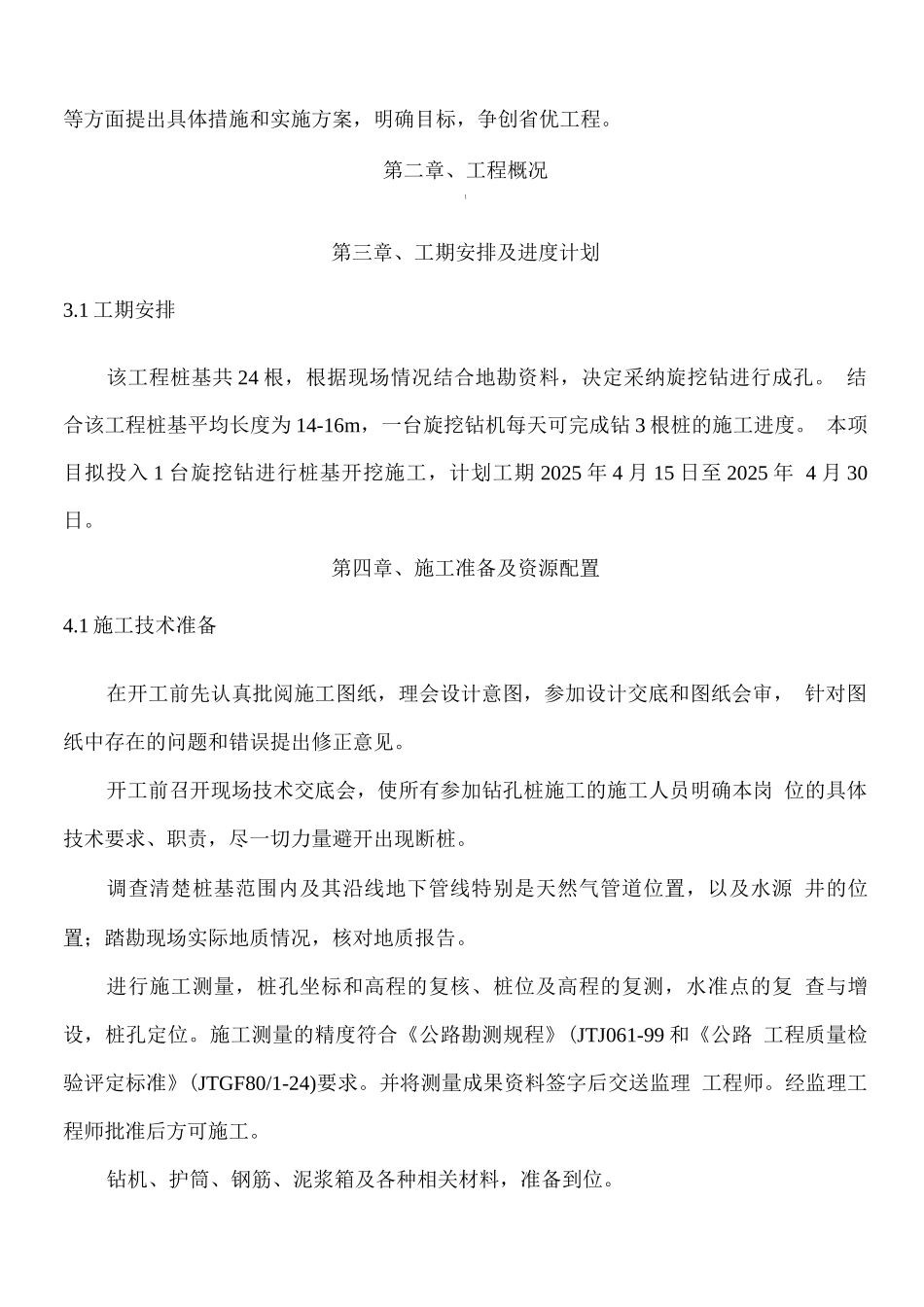

1 工期安排该工程桩基共 24 根,根据现场情况结合地勘资料,决定采纳旋挖钻进行成孔
结合该工程桩基平均长度为 14-16m,一台旋挖钻机每天可完成钻 3 根桩的施工进度
本项目拟投入 1 台旋挖钻进行桩基开挖施工,计划工期 2025 年 4 月 15 日至 2025 年 4 月 30日
第四章、施工准备及资源配置4

1 施工技术准备在开工前先认真批阅施工图纸,理会设计意图,参加设计交底和图纸会审, 针对图纸中存在的
