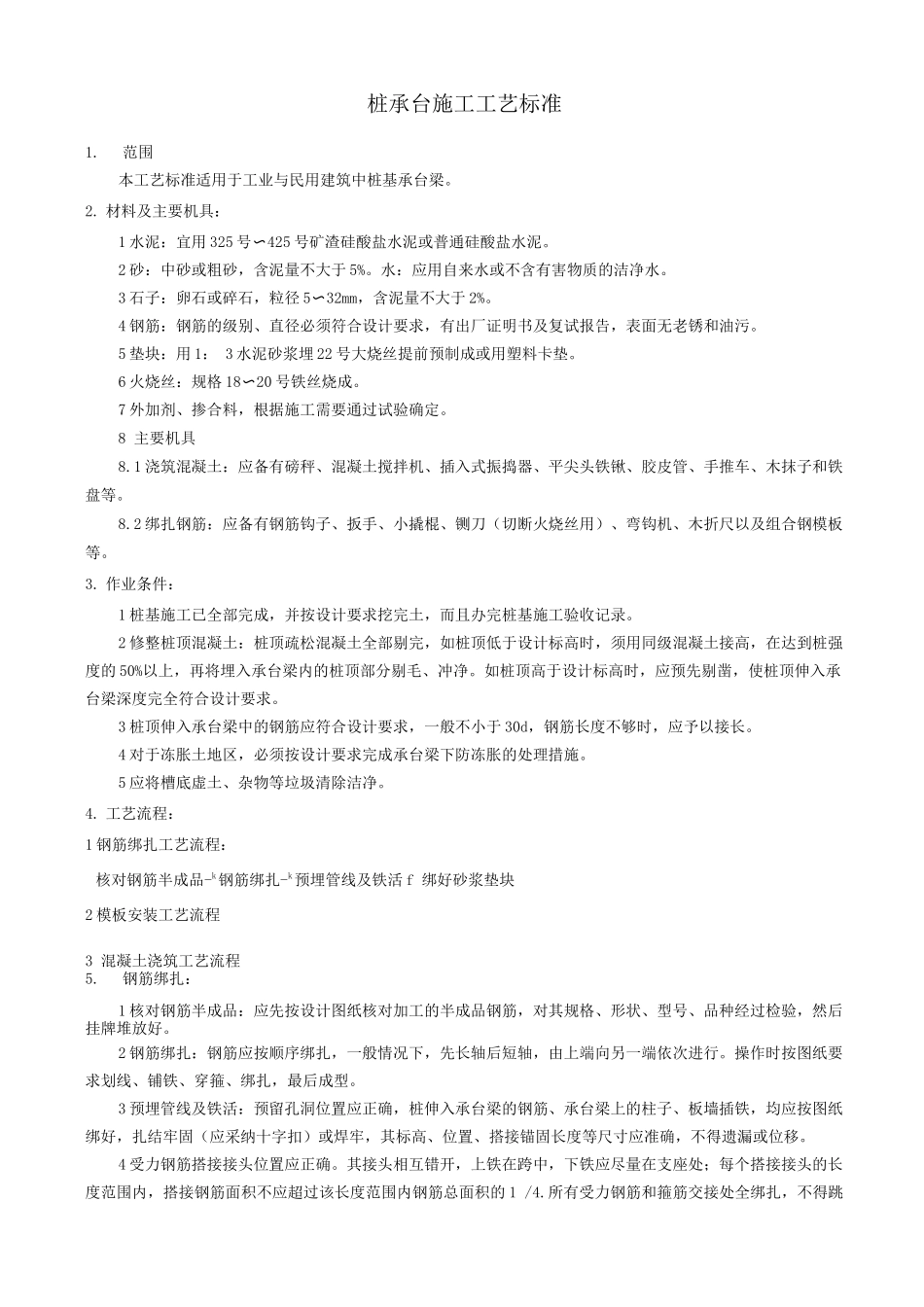

桩承台施工工艺标准1.范围本工艺标准适用于工业与民用建筑中桩基承台梁。2. 材料及主要机具:1 水泥:宜用 325 号〜425 号矿渣硅酸盐水泥或普通硅酸盐水泥。2 砂:中砂或粗砂,含泥量不大于 5%。水:应用自来水或不含有害物质的洁净水。3 石子:卵石或碎石,粒径 5〜32mm,含泥量不大于 2%。4 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。5 垫块:用 1: 3 水泥砂浆埋 22 号大烧丝提前预制成或用塑料卡垫。6 火烧丝:规格 18〜20 号铁丝烧成。7 外加剂、掺合料,根据施工需要通过试验确定。8 主要机具8.1 浇筑混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等。8.2 绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断火烧丝用)、弯钩机、木折尺以及组合钢模板等。3. 作业条件:1 桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录。2 修整桩顶混凝土:桩顶疏松混凝土全部剔完,如桩顶低于设计标高时,须用同级混凝土接高,在达到桩强度的 50%以上,再将埋入承台梁内的桩顶部分剔毛、冲净。如桩顶高于设计标高时,应预先剔凿,使桩顶伸入承台梁深度完全符合设计要求。3 桩顶伸入承台梁中的钢筋应符合设计要求,一般不小于 30d,钢筋长度不够时,应予以接长。4 对于冻胀土地区,必须按设计要求完成承台梁下防冻胀的处理措施。5 应将槽底虚土、杂物等垃圾清除洁净。4. 工艺流程:1 钢筋绑扎工艺流程:核对钢筋半成品-k钢筋绑扎-k预埋管线及铁活 f 绑好砂浆垫块2 模板安装工艺流程3 混凝土浇筑工艺流程5.钢筋绑扎:1 核对钢筋半成品:应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好。2 钢筋绑扎:钢筋应按顺序绑扎,一般情况下,先长轴后短轴,由上端向另一端依次进行。操作时按图纸要求划线、铺铁、穿箍、绑扎,最后成型。3 预埋管线及铁活:预留孔洞位置应正确,桩伸入承台梁的钢筋、承台梁上的柱子、板墙插铁,均应按图纸绑好,扎结牢固(应采纳十字扣)或焊牢,其标高、位置、搭接锚固长度等尺寸应准确,不得遗漏或位移。4 受力钢筋搭接接头位置应正确。其接头相互错开,上铁在跨中,下铁应尽量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的 1 /4.所有受力钢筋和箍筋交接处全绑扎,不得跳扣。5 绑砂浆垫...
