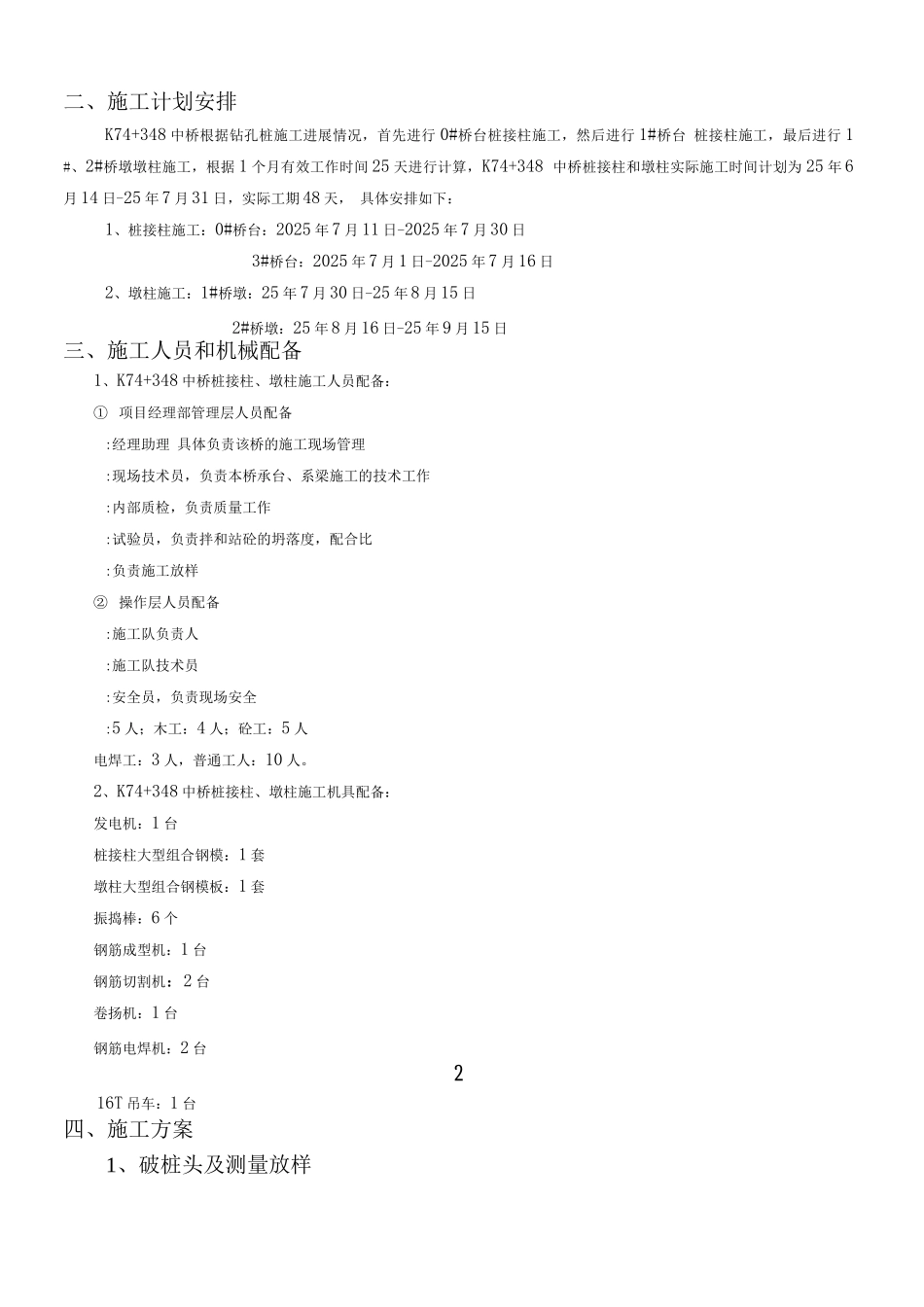

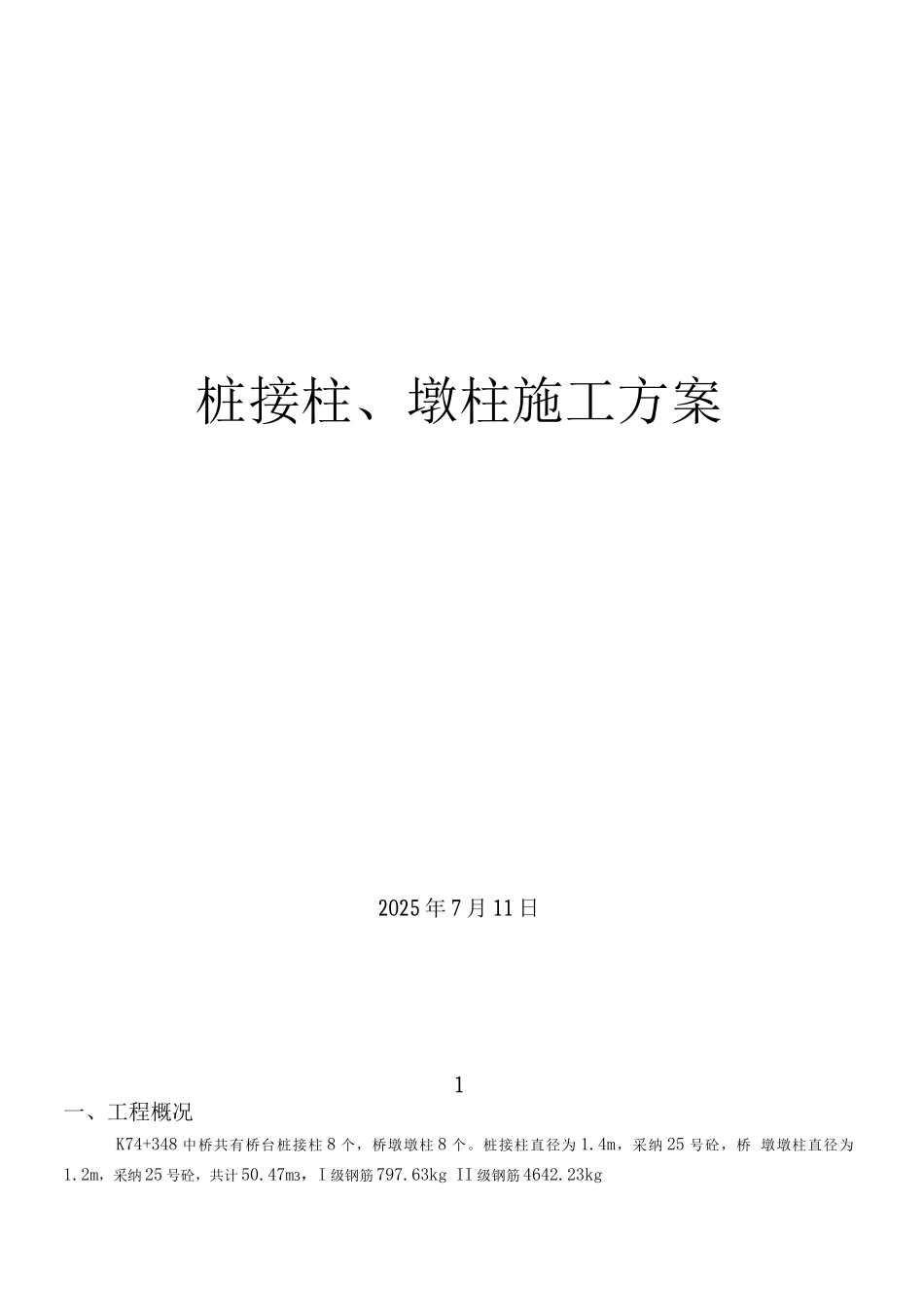

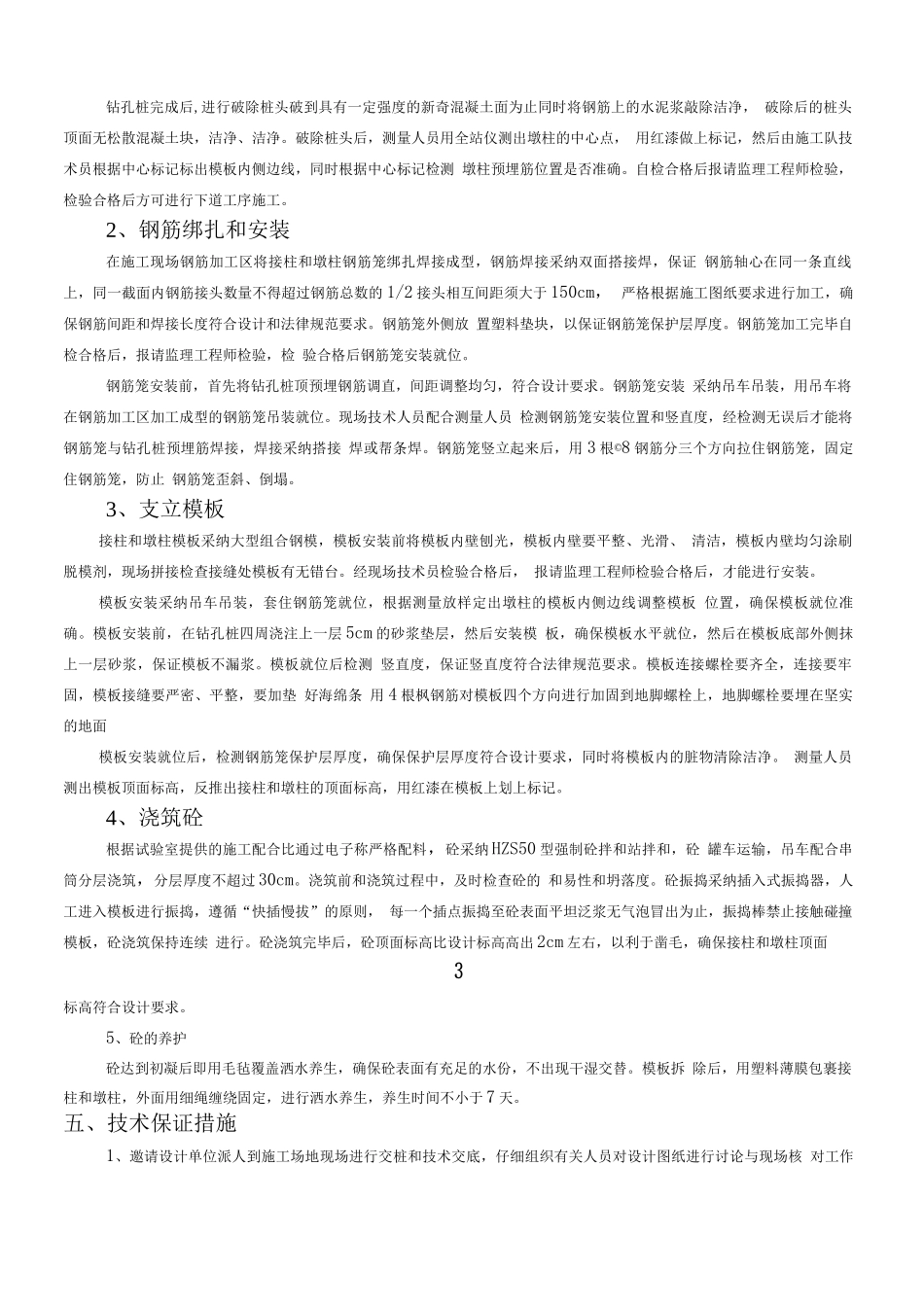

桩接柱、墩柱施工方案2025 年 7 月 11 日1一、工程概况K74+348 中桥共有桥台桩接柱 8 个,桥墩墩柱 8 个。桩接柱直径为 1.4m,采纳 25 号砼,桥 墩墩柱直径为1.2m,采纳 25 号砼,共计 50.47m3,I 级钢筋 797.63kg II 级钢筋 4642.23kg二、施工计划安排K74+348 中桥根据钻孔桩施工进展情况,首先进行 0#桥台桩接柱施工,然后进行 1#桥台 桩接柱施工,最后进行 1 #、2#桥墩墩柱施工,根据 1 个月有效工作时间 25 天进行计算,K74+348 中桥桩接柱和墩柱实际施工时间计划为 25 年 6月 14 日-25 年 7 月 31 日,实际工期 48 天, 具体安排如下:1、桩接柱施工:0#桥台:2025 年 7 月 11 日-2025 年 7 月 30 日3#桥台:2025 年 7 月 1 日-2025 年 7 月 16 日2、墩柱施工:1#桥墩:25 年 7 月 30 日-25 年 8 月 15 日2#桥墩:25 年 8 月 16 日-25 年 9 月 15 日三、施工人员和机械配备1、K74+348 中桥桩接柱、墩柱施工人员配备:① 项目经理部管理层人员配备:经理助理 具体负责该桥的施工现场管理:现场技术员,负责本桥承台、系梁施工的技术工作:内部质检,负责质量工作:试验员,负责拌和站砼的坍落度,配合比:负责施工放样② 操作层人员配备:施工队负责人:施工队技术员:安全员,负责现场安全:5 人;木工:4 人;砼工:5 人电焊工:3 人,普通工人:10 人。2、K74+348 中桥桩接柱、墩柱施工机具配备:发电机:1 台桩接柱大型组合钢模:1 套墩柱大型组合钢模板:1 套振捣棒:6 个钢筋成型机:1 台钢筋切割机:2 台卷扬机:1 台钢筋电焊机:2 台216T 吊车:1 台四、施工方案1、破桩头及测量放样钻孔桩完成后,进行破除桩头破到具有一定强度的新奇混凝土面为止同时将钢筋上的水泥浆敲除洁净, 破除后的桩头顶面无松散混凝土块,洁净、洁净。破除桩头后,测量人员用全站仪测出墩柱的中心点, 用红漆做上标记,然后由施工队技术员根据中心标记标出模板内侧边线,同时根据中心标记检测 墩柱预埋筋位置是否准确。自检合格后报请监理工程师检验,检验合格后方可进行下道工序施工。2、钢筋绑扎和安装在施工现场钢筋加工区将接柱和墩柱钢筋笼绑扎焊接成型,钢筋焊接采纳双面搭接焊,保证 钢筋轴心在同一条直线上,同一截面内钢筋接头数量不得超过钢筋总数的 1/2 接头相互间距须大于 150cm, 严格根据施工图纸要求进行加工,确保钢筋间距和焊接...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桩接柱、墩柱施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
