梯子间安装安全技术措施一、工程概况 乌东煤矿井下+400-+500-+575 斜巷具备施工条件,斜巷斜度为46°,巷道宽约 3
5m,斜巷总长度约 252 米,其中+400-+500 长度约为150 米、+500-+575 长度约为 102 米、为顺利、安全、高效完成此项工程,特撰写本措施指导施工
二、主要安装工程量1、安装+400-+500 斜巷梯子间 150 米2、安装+500-+575 斜巷梯子间 102 米 三、施工之前的准备工作1、组织施工人员熟悉有关图纸资料,熟悉所安装及使用设备的各种性能及技术要求
2、学习相关安全规程,安装质量标准及要求
3、对施工用电气、机械设备作入井前的安全检查,对各施工用机索具进行检查维护,排除安全隐患
4、准备好施工质量记录表格及现场安全标牌
5、提前布置小绞车固定牢固可靠,并安装声光信号装置
四、 施工具体方案 施工顺序:在地面根据设计图纸加工、制作、防腐梯子、将梯子装车分别运输到+400 斜巷和+500 斜巷处的合适地方

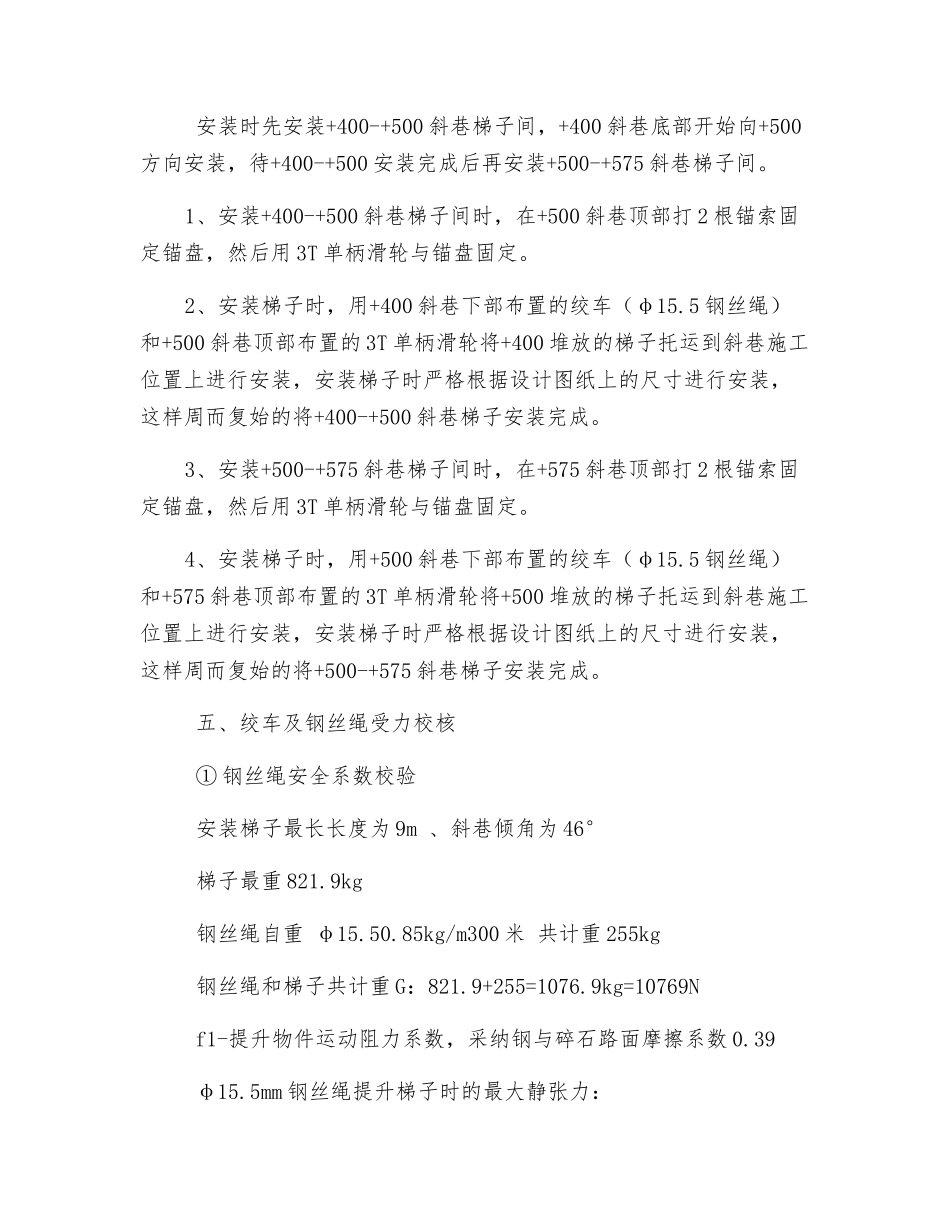

安装时先安装+400-+500 斜巷梯子间,+400 斜巷底部开始向+500方向安装,待+400-+500 安装完成后再安装+500-+575 斜巷梯子间
1、安装+400-+500 斜巷梯子间时,在+500 斜巷顶部打 2 根锚索固定锚盘,然后用 3T 单柄滑轮与锚盘固定
2、安装梯子时,用+400 斜巷下部布置的绞车(φ15
5 钢丝绳)和+500 斜巷顶部布置的 3T 单柄滑轮将+400 堆放的梯子托运到斜巷施工位置上进行安装,安装梯子时严格根据设计图纸上的尺寸进行安装,这样周而复始的将+400-+500 斜巷梯子安装完成
3、安装+500-+575 斜巷梯子间时,在+575 斜巷顶部打 2 根锚索固定锚盘,然后用 3T 单柄滑轮与锚盘固定

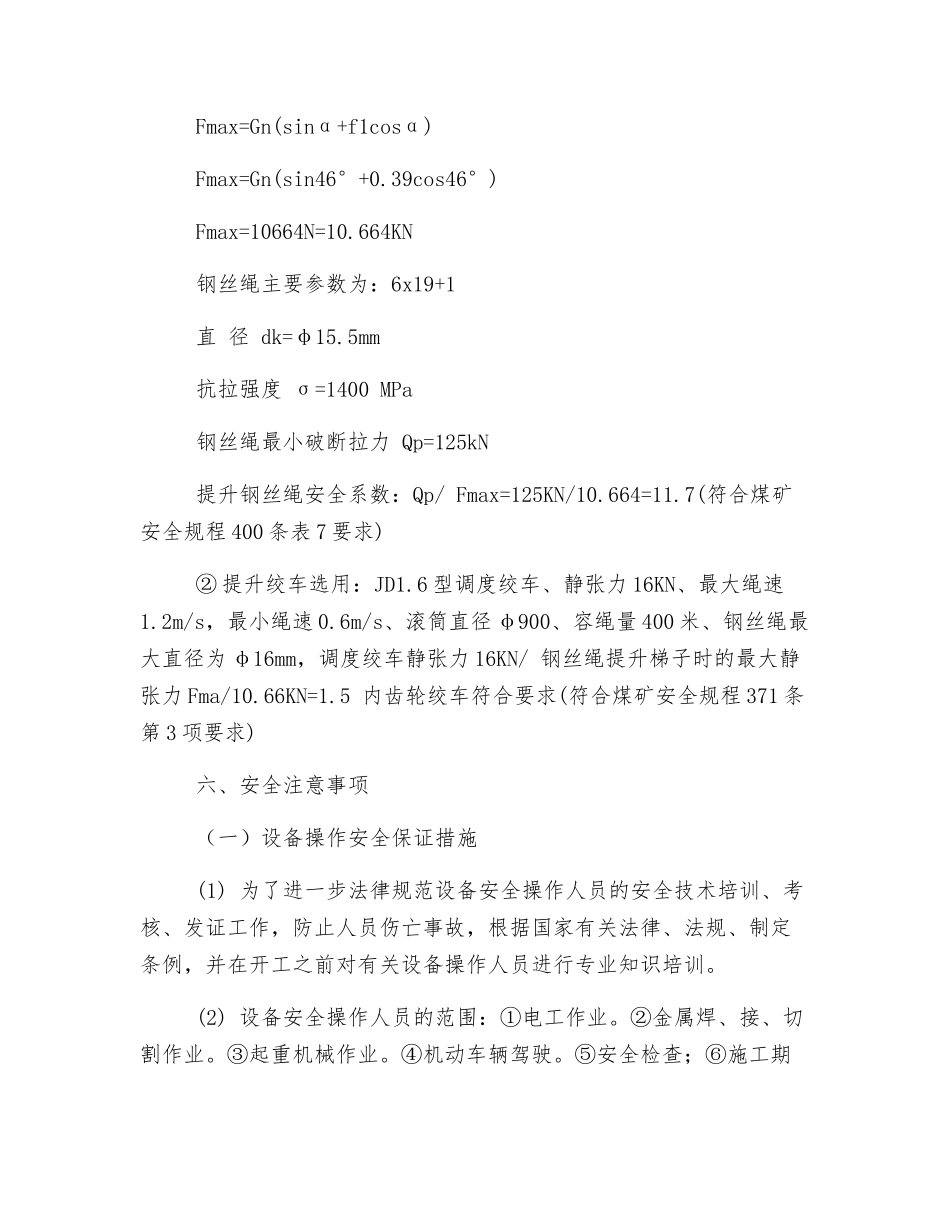

4、安装梯子时,用+500 斜巷下部布置的绞车(φ15
