梳齿型伸缩缝橡胶防水层更换施工方案一、编制依据1、《公路桥涵设计通用法律规范》(JTJ021-8);2、《公路桥涵养护法律规范》(JTGH11-24)
、单块伸缩缝橡胶防水层更换主要工程数量序号项目名称单位工程数量备注1锚固螺栓拆除及恢复套242三防伸缩缝钢板拆除m1
123伸缩缝垫层破损凿除及恢 复R-1(部分)m 30
028估4植筋m4
85后浇带混凝土切缝M 20
0664 mm 橡胶防水层更换米1
127不锈钢滑板更换块18环氧树脂kg三、施工组织1、施工组织机构:项目经理熊鹏春;技术质量负责人齐之建;安全生产负责人 陈金利
2、计划安排:该工程进度计划按总体进度计划进行
3、临时用电:根据本工程特点,现场配备一台 10kw 发电机
4、临时用水:就近取水,以供应施工现场用水
四、施工机械及设备6m /分电动空气压缩机 1 台 4 立升砼拌合 1 台1

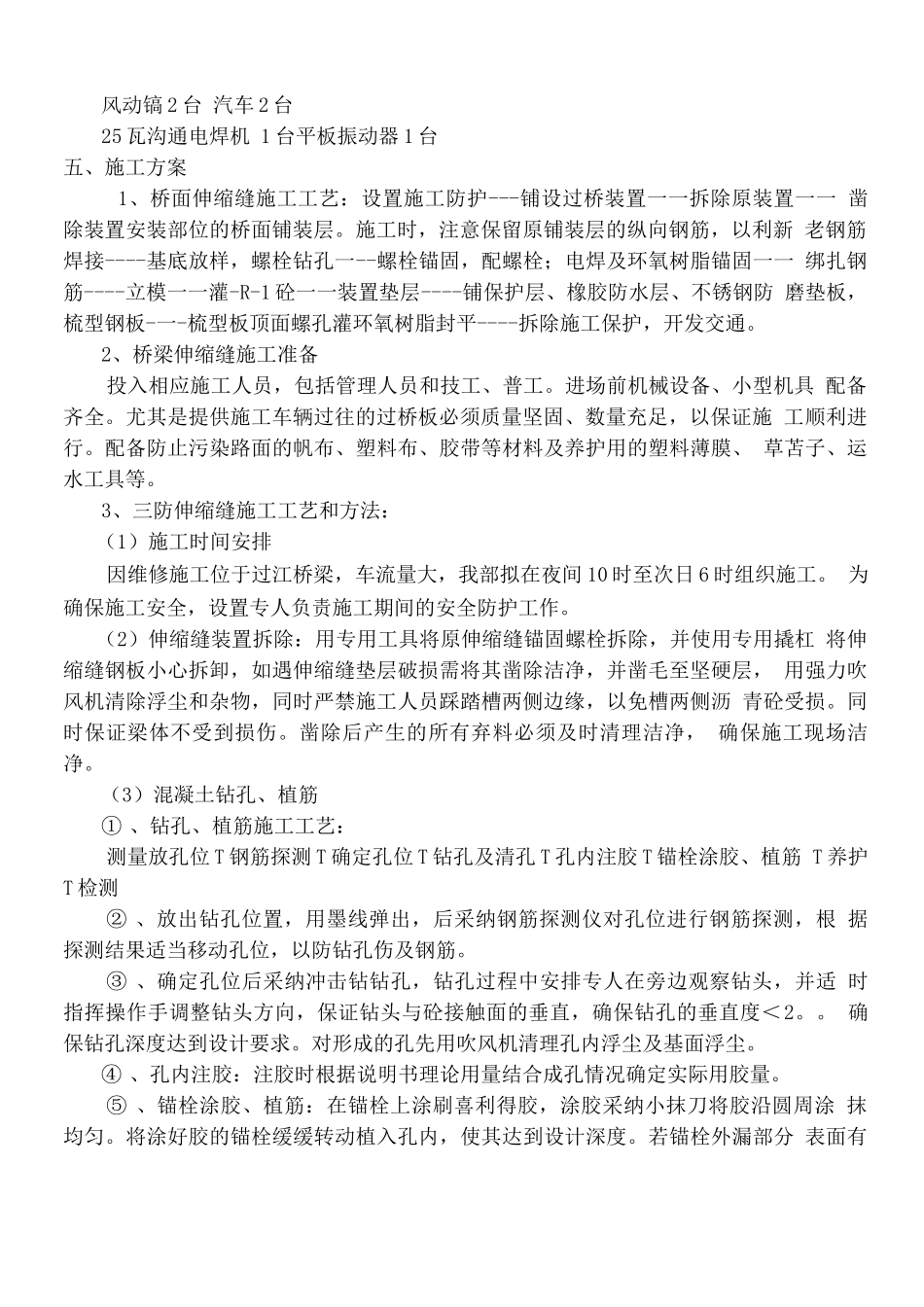

4m /分柴油空气压缩机 1 台风动凿岩机 2 台风动镐 2 台 汽车 2 台25 瓦沟通电焊机 1 台平板振动器 1 台五、施工方案1、桥面伸缩缝施工工艺:设置施工防护---铺设过桥装置一一拆除原装置一一 凿除装置安装部位的桥面铺装层
施工时,注意保留原铺装层的纵向钢筋,以利新 老钢筋焊接----基底放样,螺栓钻孔一--螺栓锚固,配螺栓;电焊及环氧树脂锚固一一 绑扎钢筋----立模一一灌-R-1 砼一一装置垫层----铺保护层、橡胶防水层、不锈钢防 磨垫板,梳型钢板-一-梳型板顶面螺孔灌环氧树脂封平----拆除施工保护,开发交通
2、桥梁伸缩缝施工准备投入相应施工人员,包括管理人员和技工、普工
进场前机械设备、小型机具 配备齐全
尤其是提供施工车辆过往的过桥板必须质量坚固、数量充足,以保证施 工顺利进行
配备防止污染路面的帆布、塑料布、胶带等材料及养护用的塑料薄膜、 草苫子、运水工具等

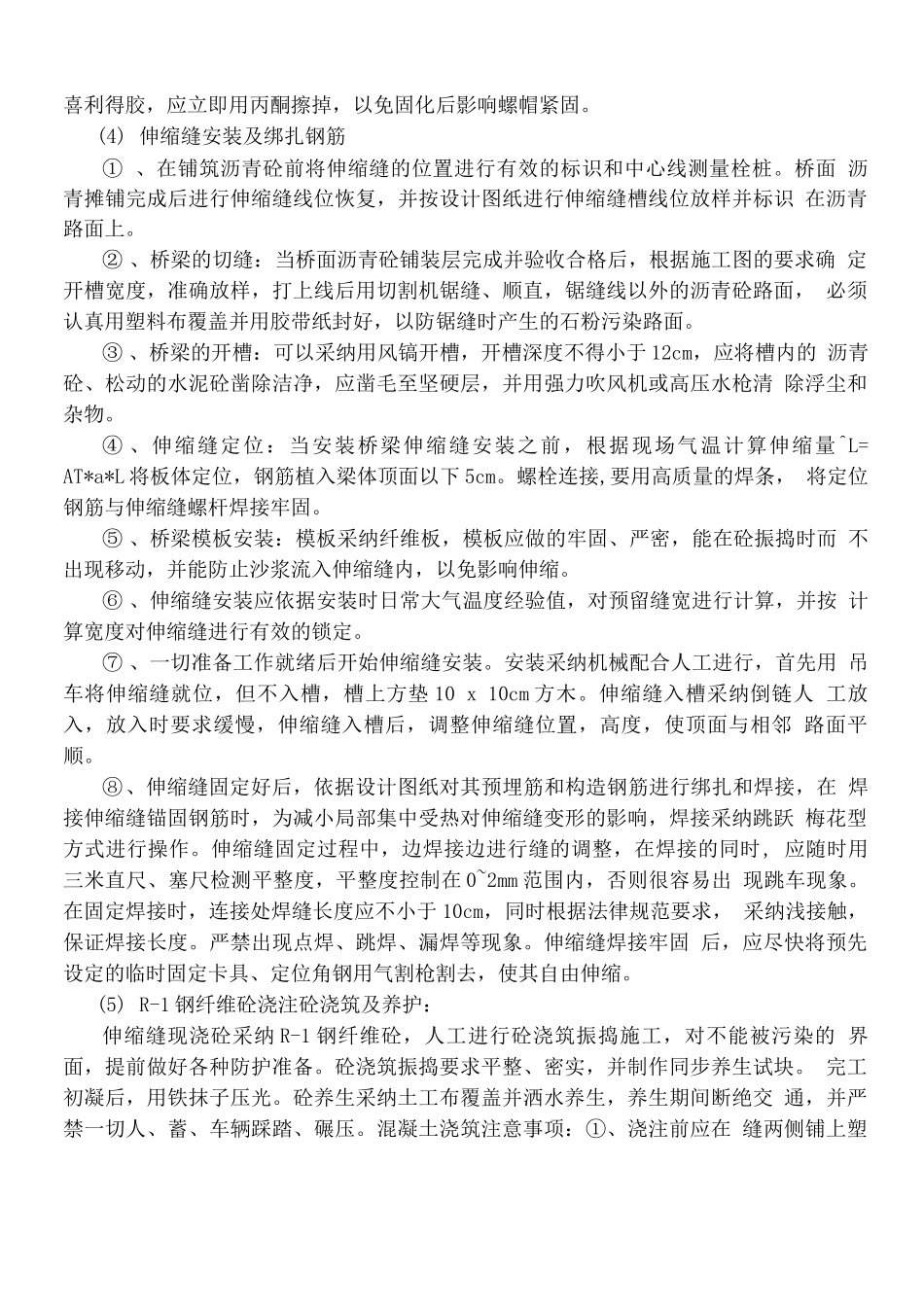

3、三防伸缩缝施工工艺和方
