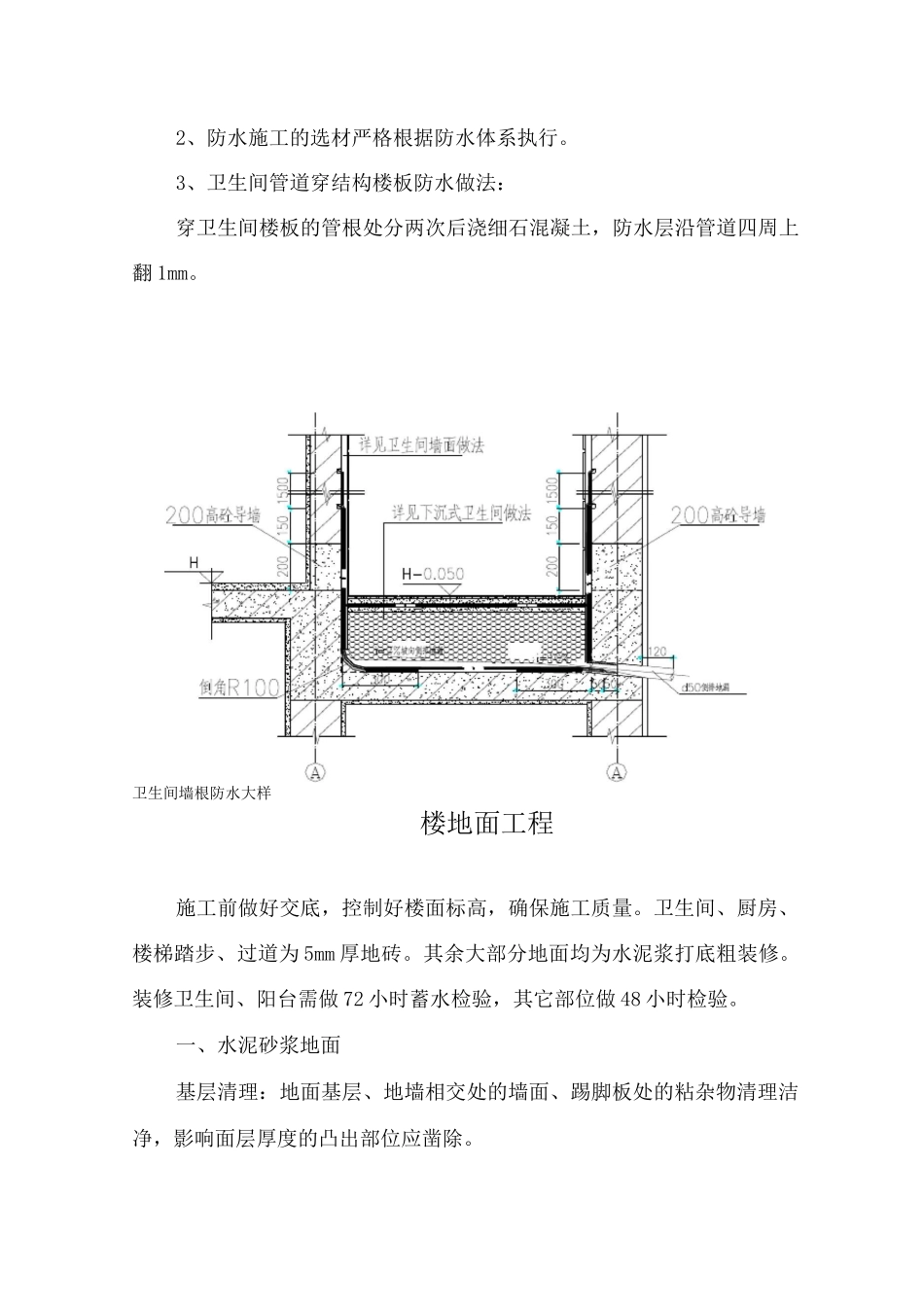

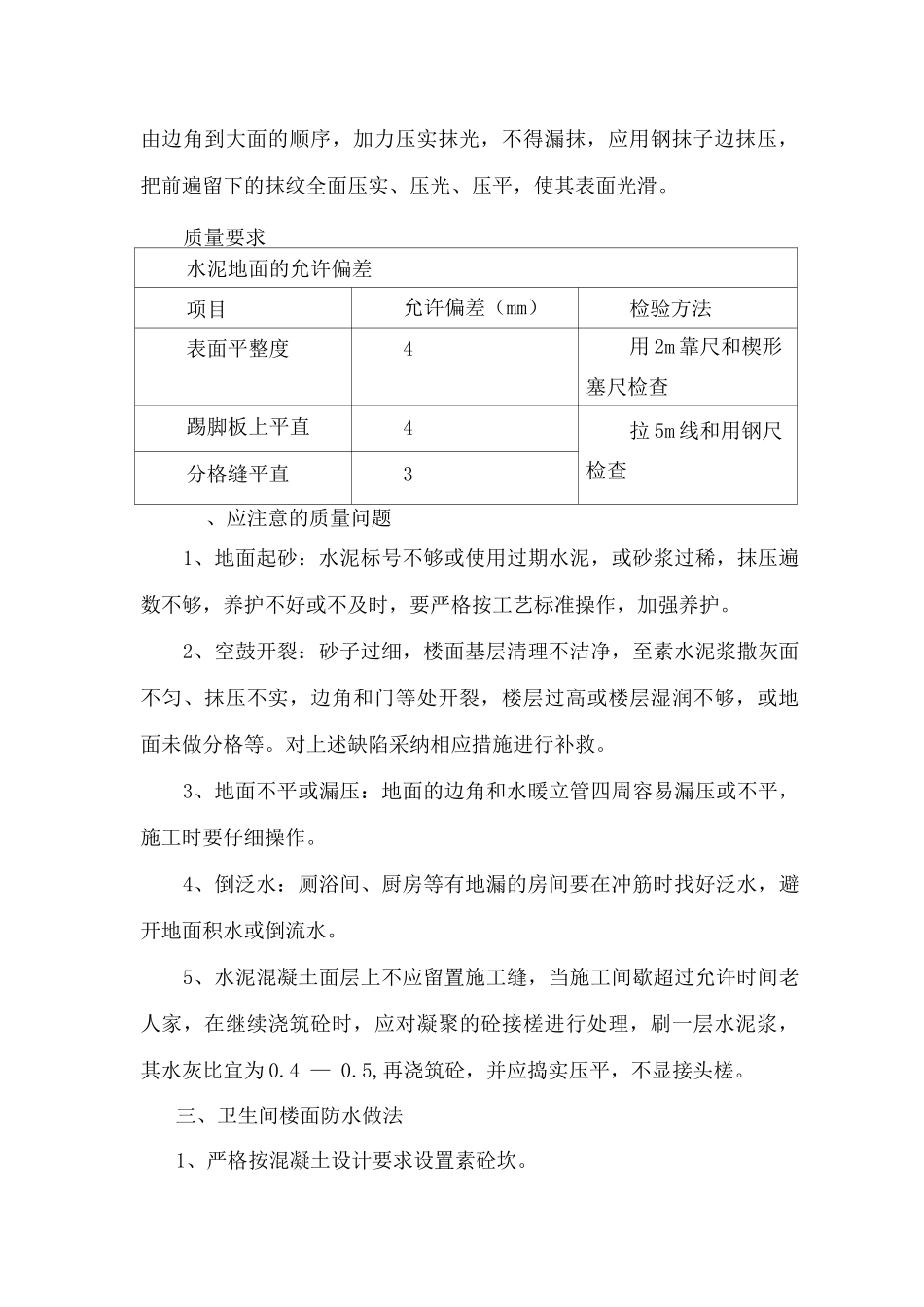

楼地面工程施工前做好交底,控制好楼面标高,确保施工质量。卫生间、厨房、楼梯踏步、过道为 5mm 厚地砖。其余大部分地面均为水泥浆打底粗装修。装修卫生间、阳台需做 72 小时蓄水检验,其它部位做 48 小时检验。一、水泥砂浆地面基层清理:地面基层、地墙相交处的墙面、踢脚板处的粘杂物清理洁净,影响面层厚度的凸出部位应凿除。洒水润湿:在施工前一天洒水润湿基层。水泥砂浆面层厚度不应小于 20mm,砂浆的强度等级不应小于 M15,配合比宜采纳 1: 2,其稠度(以标准圆锥体沉入度计)不应大于 3.5cm。冲筋贴灰饼:根据墙面水准线,在墙面四周弹出面水平标高线,并核对门框锯标高。在地面四周做灰饼,大房间应相距 1.5-2m 增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做出泛水和坡度。刷素水泥浆结合层:宜刷 1: 0.5 水泥浆,刷成均匀的水泥浆粘结层,随刷随铺水泥砂浆。水泥砂浆应用机械搅拌,必须拌和均匀,颜色一致。水泥砂浆面层在埋设管道等局部减薄处,必须实行防止开裂措施,方可继续施工。水泥砂浆应砂浆应随铺随拍实,并用木抹子由边向中、由内向外搓平、压实,木抹子应用力均匀,后退操作,将砂眼、脚印等消除后,用靠检查平整度。面层压光宜用钢抹子分二遍成活,逐步加大压力。头遍,待砂浆稍收水后,即用钢抹子压出浆,抹平。在砂浆衩凝后进行第二遍压光,按由边角到大面的顺序,加力压实抹光,不得漏抹,应用钢抹子边抹压,把前遍留下的抹纹全面压实、压光、压平,使其表面光滑。质量要求水泥地面的允许偏差项目允许偏差(mm)检验方法表面平整度4用 2m 靠尺和楔形塞尺检查踢脚板上平直4拉 5m 线和用钢尺检查分格缝平直3、应注意的质量问题1、地面起砂:水泥标号不够或使用过期水泥,或砂浆过稀,抹压遍数不够,养护不好或不及时,要严格按工艺标准操作,加强养护。2、空鼓开裂:砂子过细,楼面基层清理不洁净,至素水泥浆撒灰面不匀、抹压不实,边角和门等处开裂,楼层过高或楼层湿润不够,或地面未做分格等。对上述缺陷采纳相应措施进行补救。3、地面不平或漏压:地面的边角和水暖立管四周容易漏压或不平,施工时要仔细操作。4、倒泛水:厕浴间、厨房等有地漏的房间要在冲筋时找好泛水,避开地面积水或倒流水。5、水泥混凝土面层上不应留置施工缝,当施工间歇超过允许时间老人家,在继续浇筑砼时,应对凝聚的砼接槎进行处理,刷一层水泥浆,其水灰比宜为 0.4 — 0.5,再浇筑砼,并应捣实压平,不显接...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼地面工程专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
