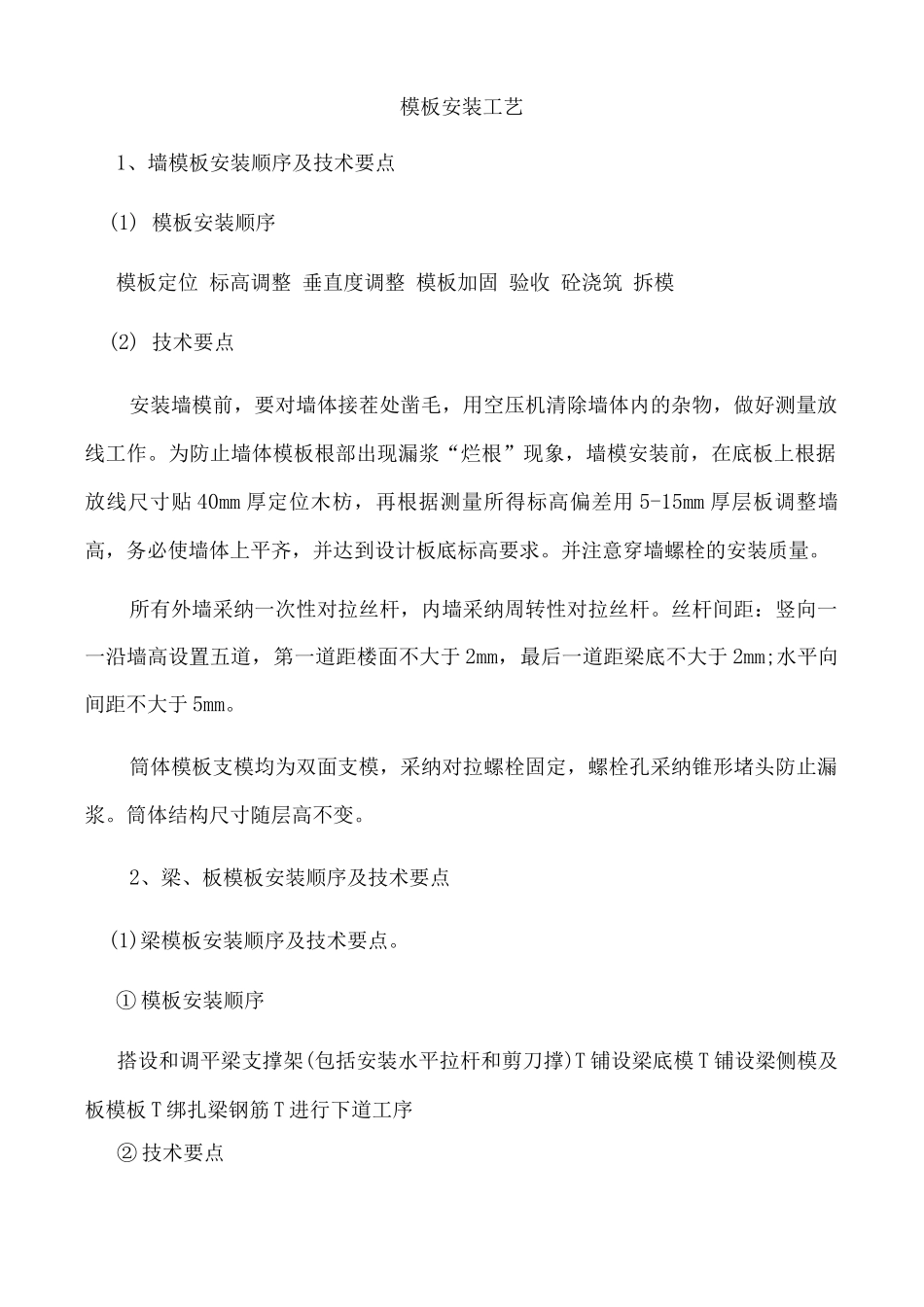

模板安装工艺1、墙模板安装顺序及技术要点(1) 模板安装顺序模板定位 标高调整 垂直度调整 模板加固 验收 砼浇筑 拆模(2) 技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作
为防止墙体模板根部出现漏浆“烂根”现象,墙模安装前,在底板上根据放线尺寸贴 40mm 厚定位木枋,再根据测量所得标高偏差用 5-15mm 厚层板调整墙高,务必使墙体上平齐,并达到设计板底标高要求
并注意穿墙螺栓的安装质量
所有外墙采纳一次性对拉丝杆,内墙采纳周转性对拉丝杆
丝杆间距:竖向一一沿墙高设置五道,第一道距楼面不大于 2mm,最后一道距梁底不大于 2mm;水平向间距不大于 5mm
筒体模板支模均为双面支模,采纳对拉螺栓固定,螺栓孔采纳锥形堵头防止漏浆
筒体结构尺寸随层高不变

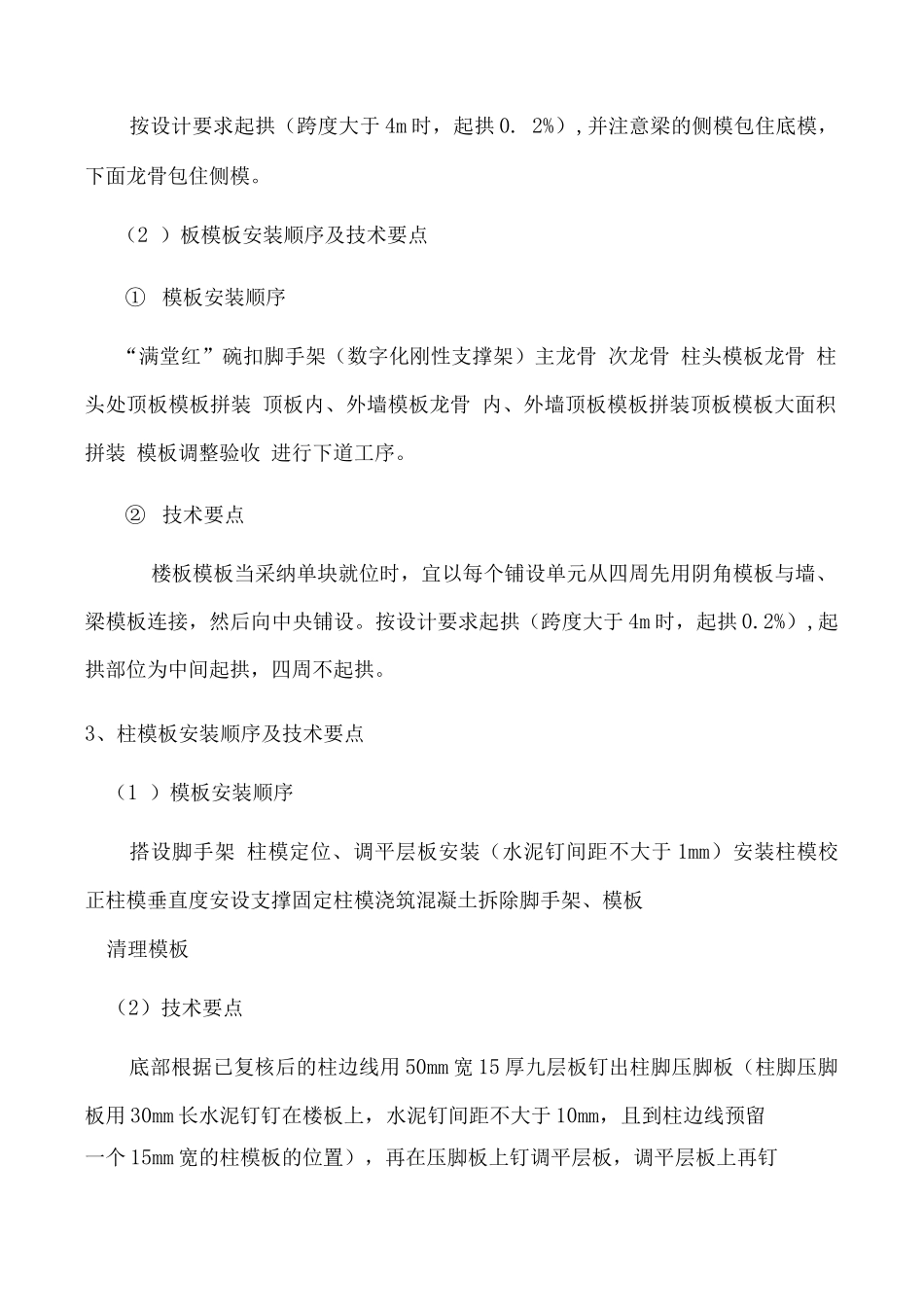

2、梁、板模板安装顺序及技术要点(1)梁模板安装顺序及技术要点
① 模板安装顺序搭设和调平梁支撑架(包括安装水平拉杆和剪刀撑)T 铺设梁底模 T 铺设梁侧模及板模板 T 绑扎梁钢筋 T 进行下道工序② 技术要点按设计要求起拱(跨度大于 4m 时,起拱 0
2%),并注意梁的侧模包住底模,下面龙骨包住侧模
(2 )板模板安装顺序及技术要点① 模板安装顺序“满堂红”碗扣脚手架(数字化刚性支撑架)主龙骨 次龙骨 柱头模板龙骨 柱头处顶板模板拼装 顶板内、外墙模板龙骨 内、外墙顶板模板拼装顶板模板大面积拼装 模板调整验收 进行下道工序
② 技术要点楼板模板当采纳单块就位时,宜以每个铺设单元从四周先用阴角模板与墙、梁模板连接,然后向中央铺设
按设计要求起拱(跨度大于 4m 时,起拱 0
2%),起拱部位为中间起拱,四周不起拱

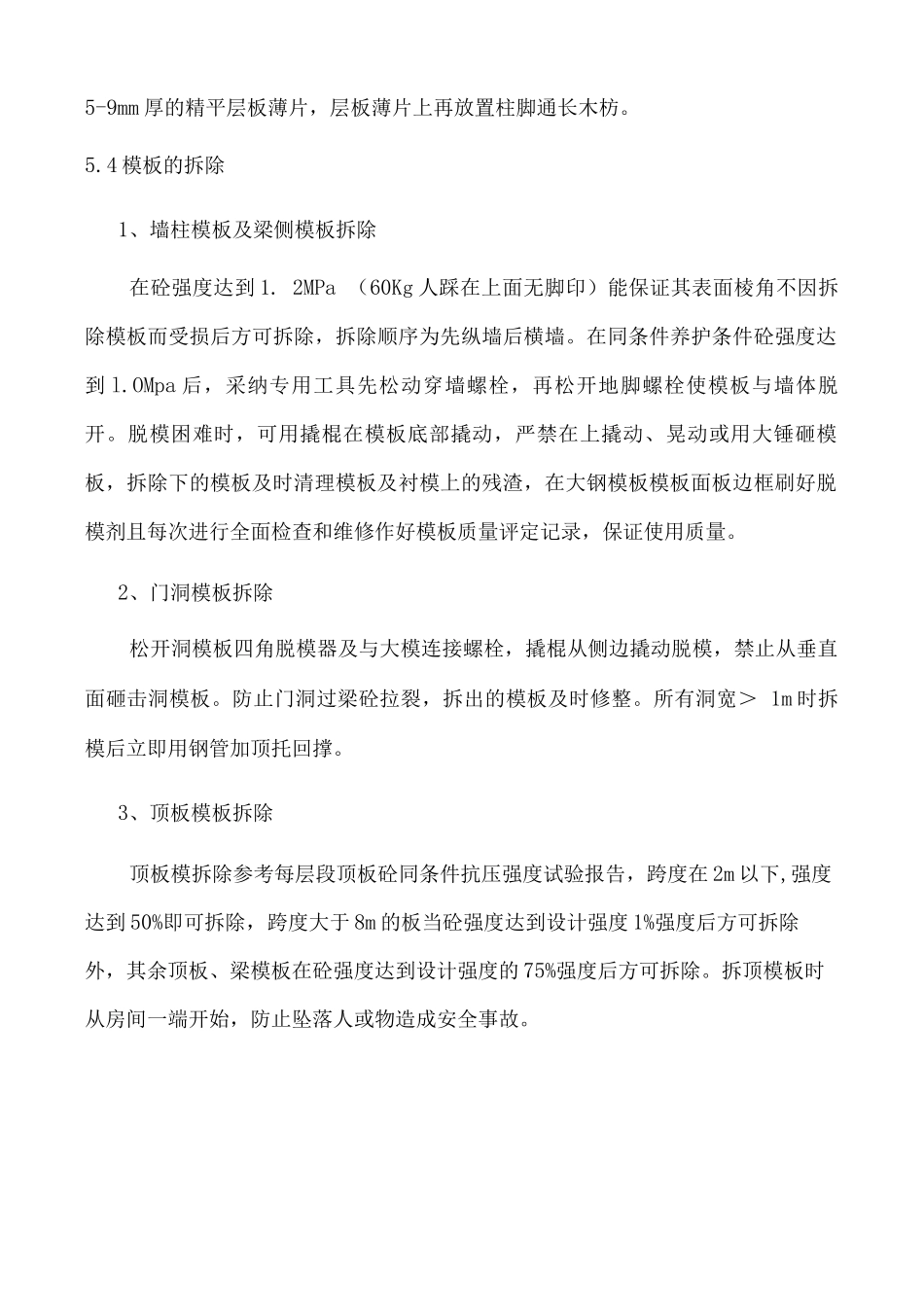

3、柱模板安装顺序及技术要点(1 )模板安装顺序搭设脚手架 柱模定位、调平层板安装(水泥钉间距不大于 1mm)安装柱模校正柱模垂直度安设支撑固定柱模浇筑混凝土拆除脚手架、模
