模板工程施工技术要点旅检区上部结构模板工程主要采纳 15mm 厚九夹板,确保混凝土质量

上部结构模板选型见下表序号施工部位模板体系支撑体系1框架柱采纳 15mm 厚九夹板50 x 1 木方次龙骨及柱箍,巾 14 对拉螺杆2混凝土内墙采纳 15mm 厚九夹板50 x 1 木方次龙骨,巾 48x3
5 双钢管主龙骨
巾 14对拉螺杆(外墙采纳止水螺栓)3梁、板采纳 15mm 厚九夹板50 x 1 木方次龙骨,巾 48x3
5 钢管主龙骨,碗扣式钢管脚手架
4地梁、承台采纳 15mm 厚九夹板50 x 1 木方次龙骨,巾 48x3
5 钢管主龙骨,碗扣式钢管脚手架
模板支撑体系计算书详见-附件 2(1)地梁、承台模板及地梁区域模板支架基础处理旅检区一层平台南北侧地梁及承台施工模板采纳 15mm 厚九夹板,地梁区域首先先进行土方一次回填至梁底以下标高位置,待地梁施工完毕进行二次回填至交界面标高位置

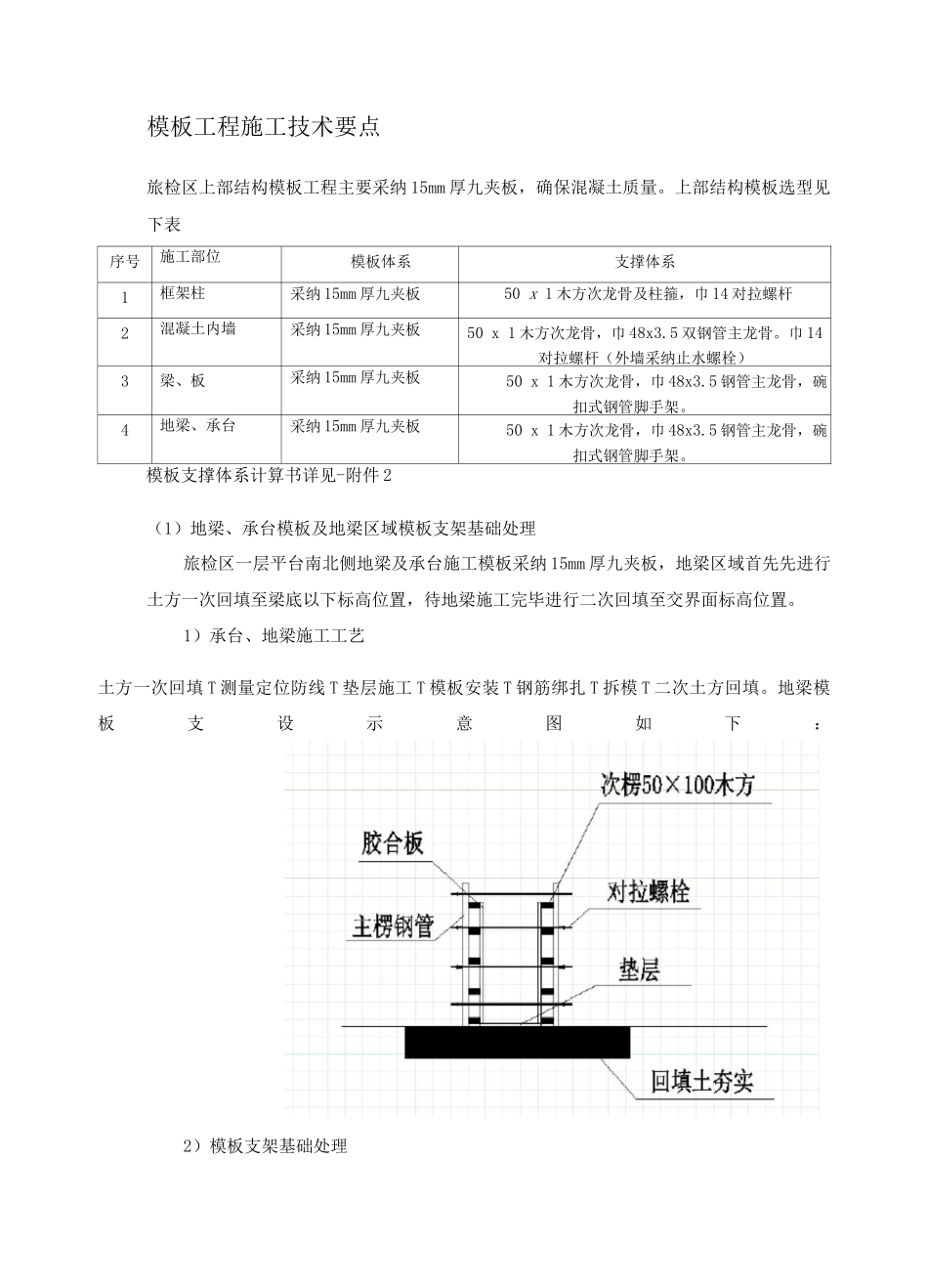

1)承台、地梁施工工艺土方一次回填 T 测量定位防线 T 垫层施工 T 模板安装 T 钢筋绑扎 T 拆模 T 二次土方回填

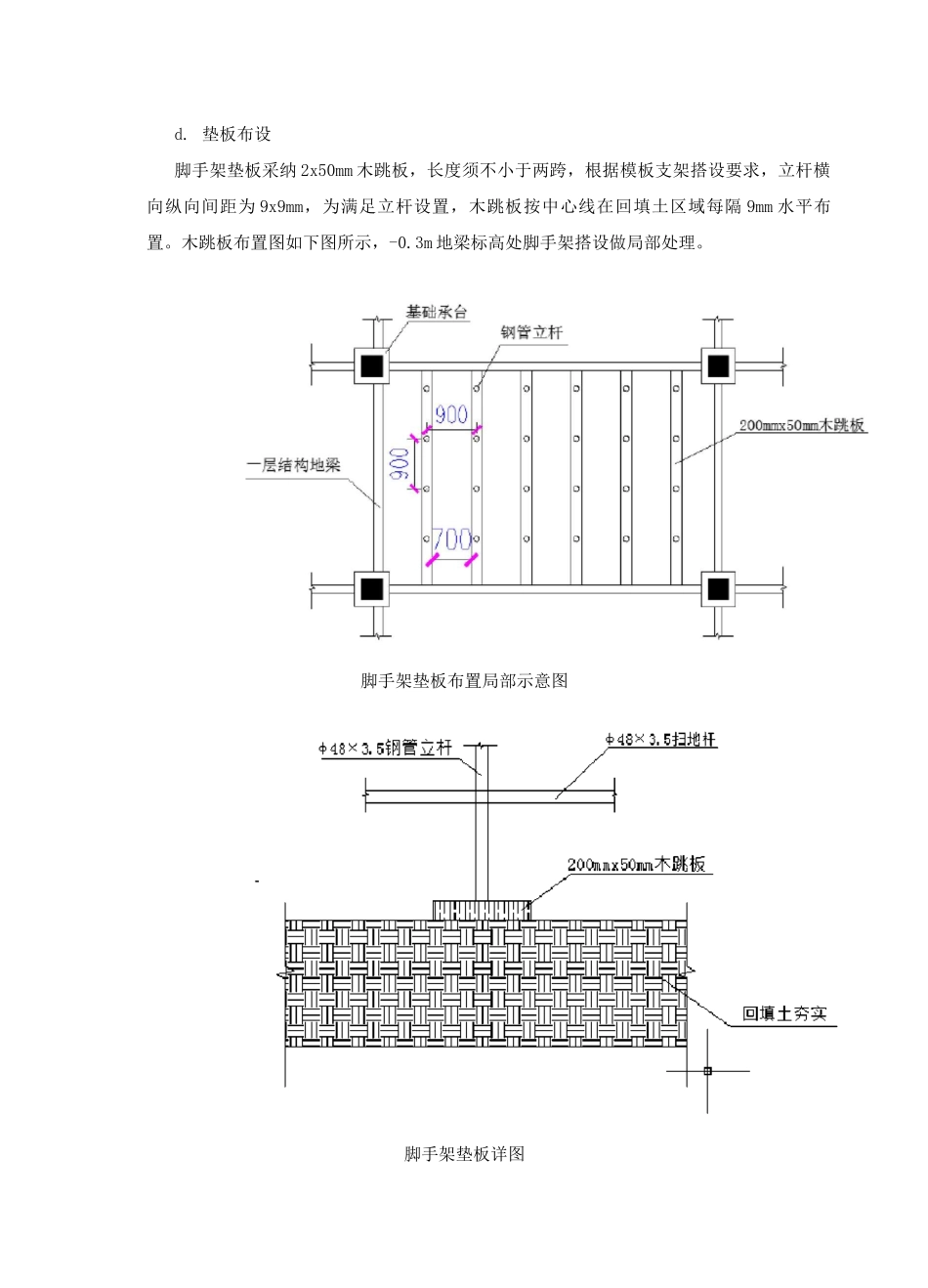

地梁模板支设示意图如下:2)模板支架基础处理二层大平台结构施工,设置满堂脚手架模板支撑系统,布置面积约为 1 8 2 0 3
由于支撑体系搭设区域大部分面积为回填土组成,使得脚手架立杆无法搭设,故在一层土方回填区域布设木跳板,与桩承台、地梁一同作为支撑体系搭设基础
木跳板布置图见下图填充区域:脚手架垫板平面布置图2
1)施工部署平面分区:木跳板施工区域为 1、2、3、4、7、10、13、14、15、16、17、18、19区段
其中 1、2、3、4、7 区由土建一队进行施工,13、14、15、16、17、18、19 区由土建二队进行施工,以后浇带划分区域进行流水施工,详参平面布置图
2)施工准备单块木跳板截面尺寸为 2x50mm,长度根据现场实际情况进
