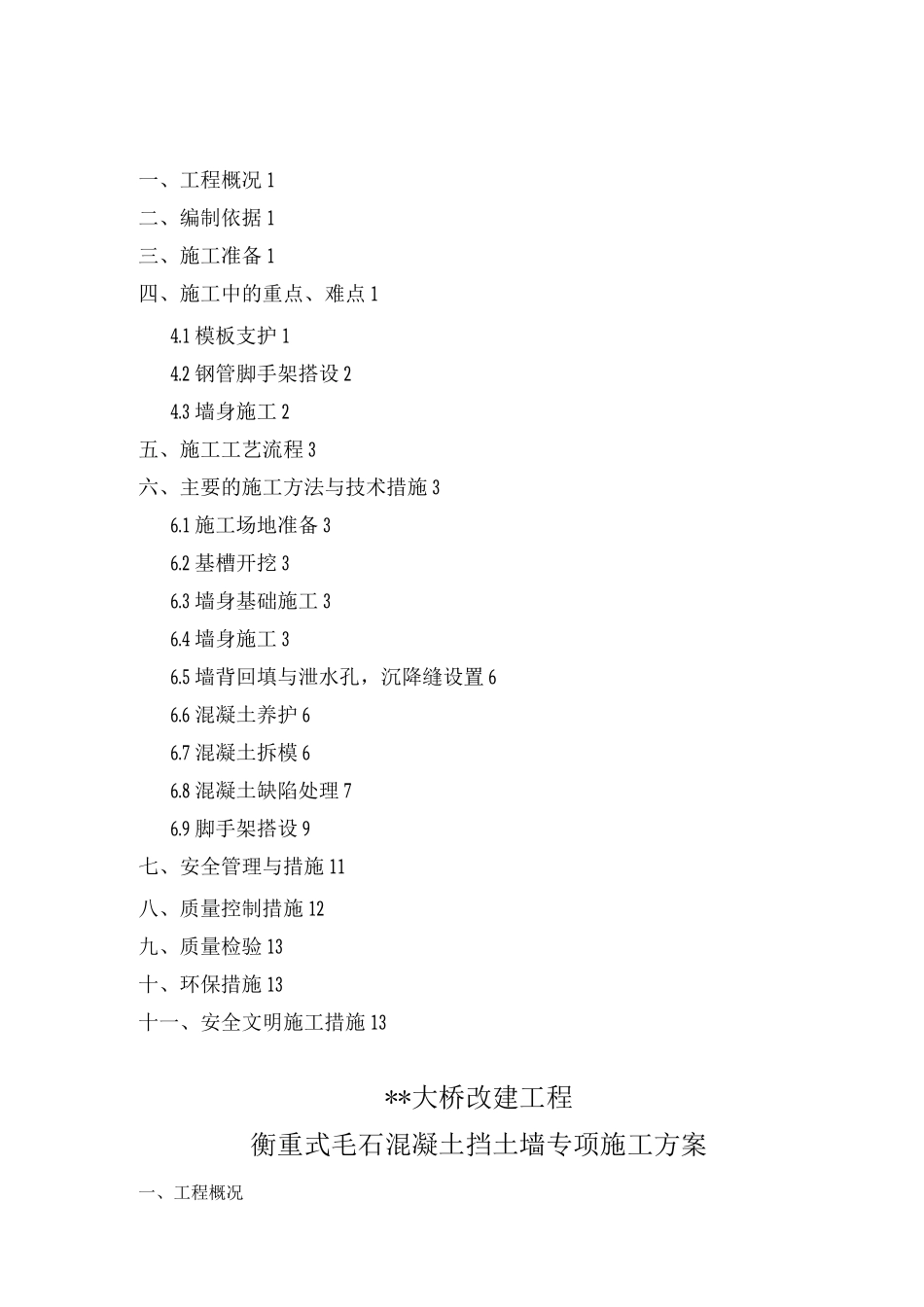

一、工程概况 1二、编制依据 1三、施工准备 1四、施工中的重点、难点 14
1 模板支护 14
2 钢管脚手架搭设 24
3 墙身施工 2五、施工工艺流程 3六、主要的施工方法与技术措施 36
1 施工场地准备 36
2 基槽开挖 36
3 墙身基础施工 36
4 墙身施工 36
5 墙背回填与泄水孔,沉降缝设置 66
6 混凝土养护 66
7 混凝土拆模 66
8 混凝土缺陷处理 76

9 脚手架搭设 9七、安全管理与措施 11八、质量控制措施 12九、质量检验 13十、环保措施 13十一、安全文明施工措施 13**大桥改建工程衡重式毛石混凝土挡土墙专项施工方案一、工程概况本衡重式毛石混凝土挡土墙位于引道旁,总长度 62m,其中 K27+365K27+417 段长 52m,平均墙高 4 米,K27+358
787 交叉桥头右侧段长 10m,平均墙高 3 米
挡墙结构包括毛石混凝土基础和毛石混凝土墙身
二、编制依据1、《中华人民##国建筑法》;2、国家建筑标准设计《挡土墙》图集 04J8;3、《建筑施工安全检查标准》JGJ59-2025;4、《建筑施工高处作业安全技术规 X》JGJ80-91;5、《建筑地基基础工程施工质量验收规 X》GB50202-22 ;6、《混凝土结构工程施工质量验收规 X》GB50204-22;7、《建筑工程施工质量验收统一标》GB503-21 ;8、国家和地方现行施工验收规 X、操作规程、质量检验评定标准和安全检查标准
三、施工准备3
1 图纸审核与原地貌复测,发现图纸有误或现场与设计不符的与时上报相关人员进行复查
2 施工部位地质情况与基底承载力检验3
3 劳动力准备:模板工 20 人、普工 20 人、混凝土工 10 人、架工 8 人
4 主要设备与工具准备:PC60 挖掘机 2 台、运输车辆 5 台
5 材料准备:采纳集中搅拌混
