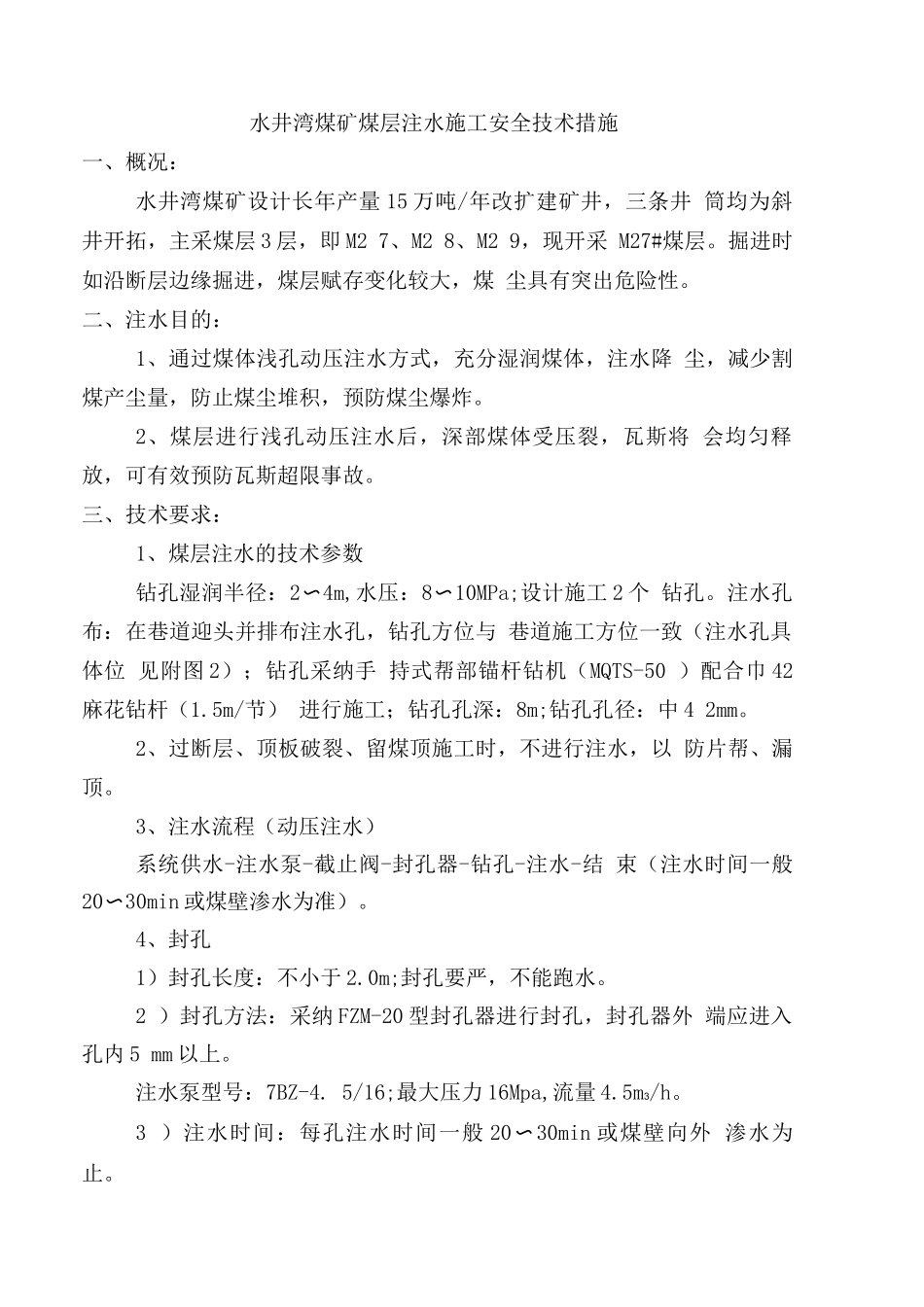

水井湾煤矿煤层注水施工安全技术措施一、概况:水井湾煤矿设计长年产量 15 万吨/年改扩建矿井,三条井 筒均为斜井开拓,主采煤层 3 层,即 M2 7、M2 8、M2 9,现开采 M27#煤层
掘进时如沿断层边缘掘进,煤层赋存变化较大,煤 尘具有突出危险性
二、注水目的:1、通过煤体浅孔动压注水方式,充分湿润煤体,注水降 尘,减少割煤产尘量,防止煤尘堆积,预防煤尘爆炸
2、煤层进行浅孔动压注水后,深部煤体受压裂,瓦斯将 会均匀释放,可有效预防瓦斯超限事故
三、技术要求:1、煤层注水的技术参数钻孔湿润半径:2〜4m,水压:8〜10MPa;设计施工 2 个 钻孔
注水孔布:在巷道迎头并排布注水孔,钻孔方位与 巷道施工方位一致(注水孔具体位 见附图 2);钻孔采纳手 持式帮部锚杆钻机(MQTS-50 )配合巾 42麻花钻杆(1
5m/节) 进行施工;钻孔孔深:8m;钻孔孔径:中 4 2mm
2、过断层、顶板破裂、留煤顶施工时,不进行注水,以 防片帮、漏顶
3、注水流程(动压注水)系统供水-注水泵-截止阀-封孔器-钻孔-注水-结 束(注水时间一般20〜30min 或煤壁渗水为准)
4、封孔1)封孔长度:不小于 2
0m;封孔要严,不能跑水
2 )封孔方法:采纳 FZM-20 型封孔器进行封孔,封孔器外 端应进入孔内 5 mm 以上
注水泵型号:7BZ-4
5/16;最大压力 16Mpa,流量 4
3 )注水时间:每孔注水时间一般 20〜30min 或煤壁向外 渗水为止

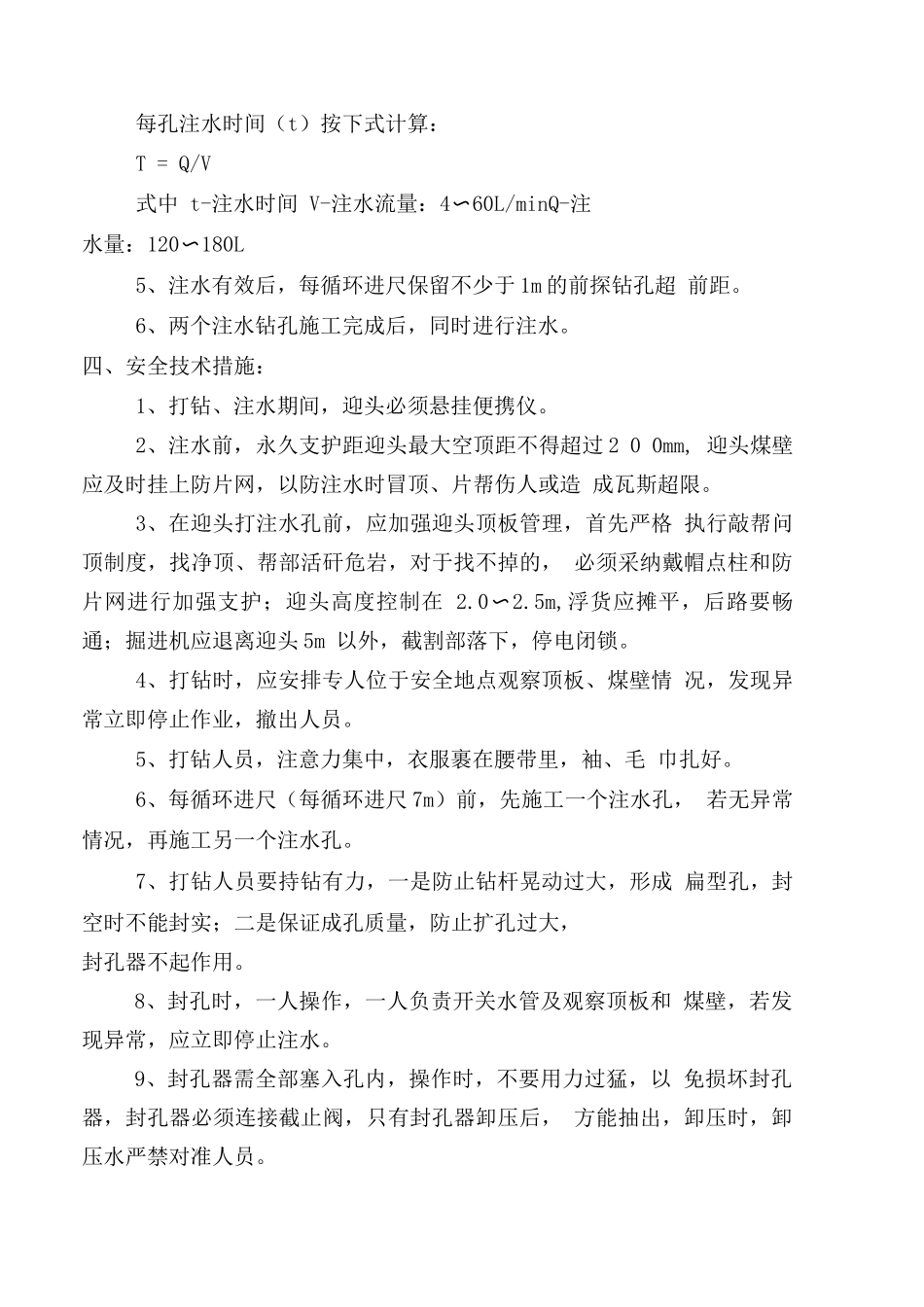

每孔注水时间(t)按下式计算:T = Q/V式中 t-注水时间 V-注水流量:4〜60L/minQ-注水量:120〜180L5、注水有效后,每循环进尺保留不少于 1m 的前探钻孔超 前距

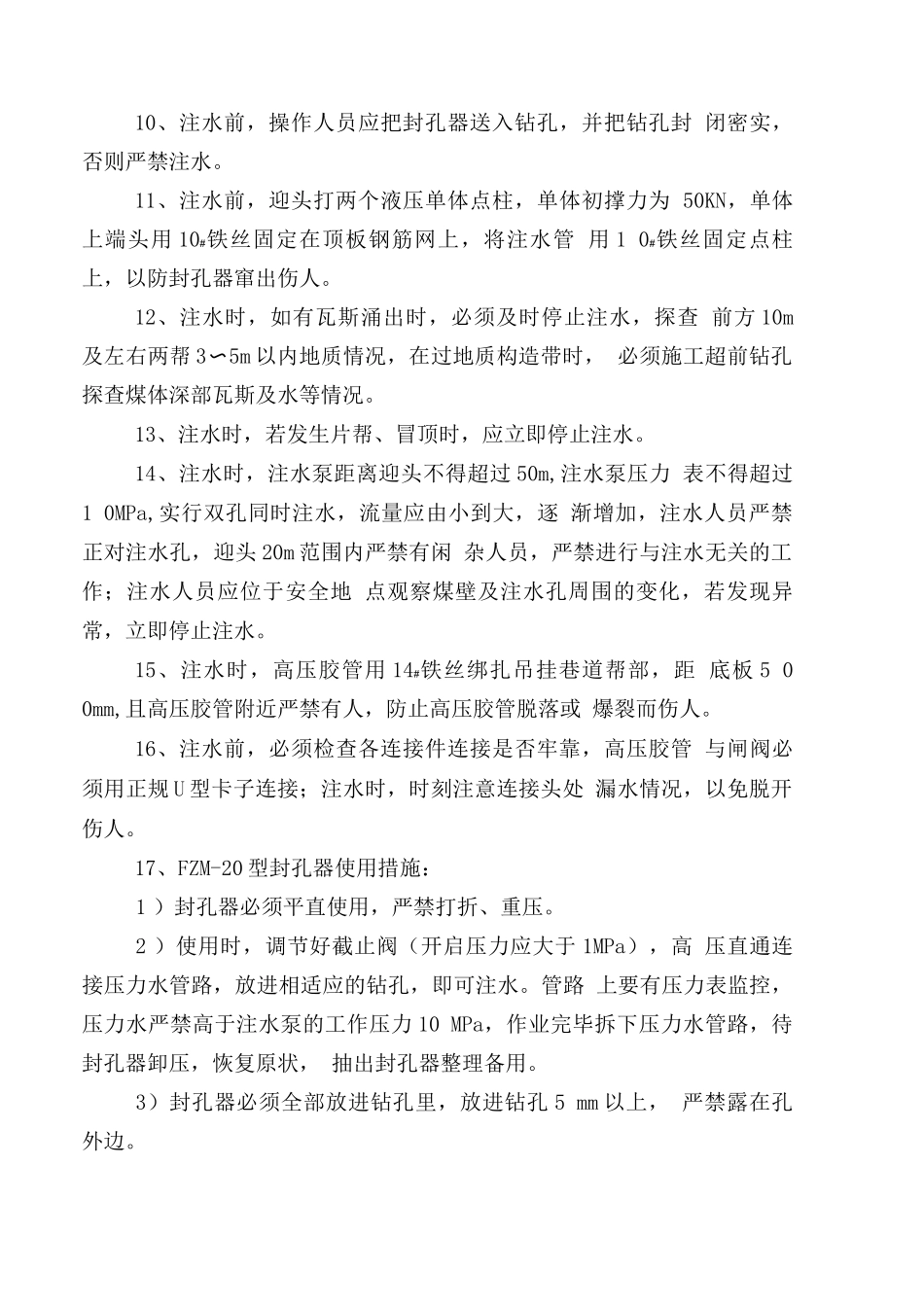

6、两个注水钻孔施工完成后,同时进行注水
四、安全技术措施:1、打钻、注水期间,迎头必须悬挂便携仪
2、注水前,永久支
