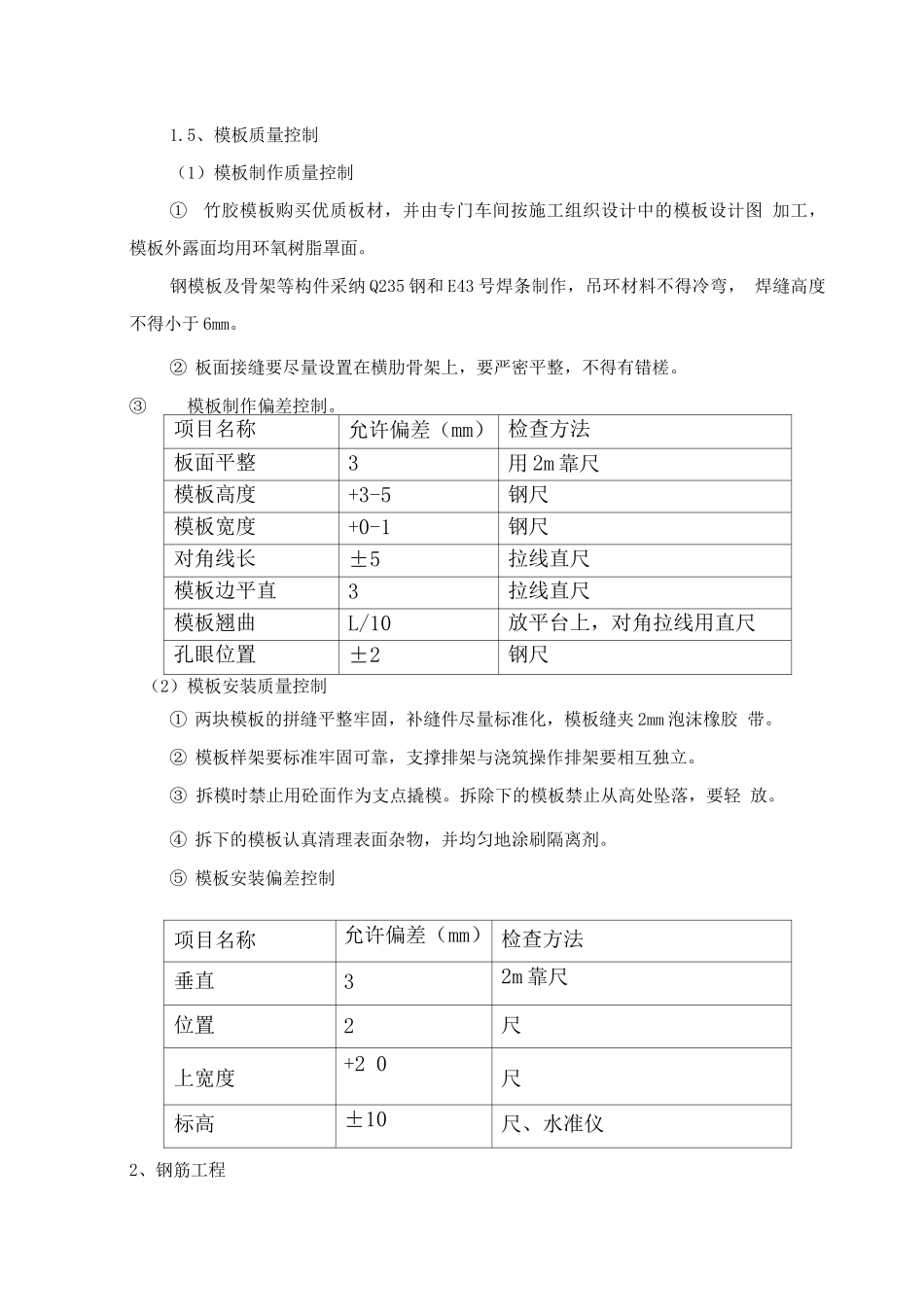

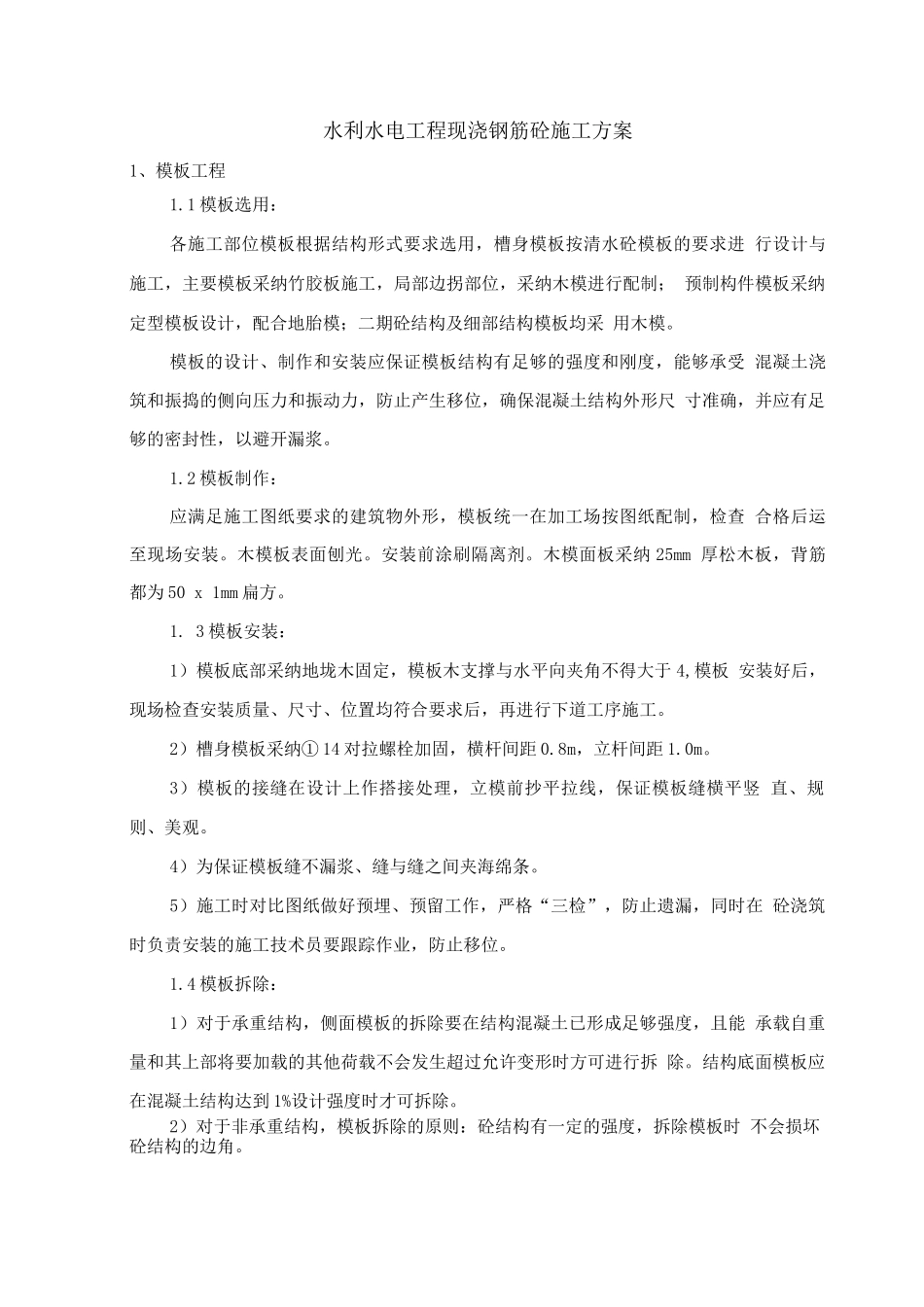

水利水电工程现浇钢筋砼施工方案1、模板工程1.1 模板选用:各施工部位模板根据结构形式要求选用,槽身模板按清水砼模板的要求进 行设计与施工,主要模板采纳竹胶板施工,局部边拐部位,采纳木模进行配制; 预制构件模板采纳定型模板设计,配合地胎模;二期砼结构及细部结构模板均采 用木模。模板的设计、制作和安装应保证模板结构有足够的强度和刚度,能够承受 混凝土浇筑和振捣的侧向压力和振动力,防止产生移位,确保混凝土结构外形尺 寸准确,并应有足够的密封性,以避开漏浆。1.2 模板制作:应满足施工图纸要求的建筑物外形,模板统一在加工场按图纸配制,检查 合格后运至现场安装。木模板表面刨光。安装前涂刷隔离剂。木模面板采纳 25mm 厚松木板,背筋都为 50 x 1mm 扁方。1. 3 模板安装:1)模板底部采纳地垅木固定,模板木支撑与水平向夹角不得大于 4,模板 安装好后,现场检查安装质量、尺寸、位置均符合要求后,再进行下道工序施工。2)槽身模板采纳① 14 对拉螺栓加固,横杆间距 0.8m,立杆间距 1.0m。3)模板的接缝在设计上作搭接处理,立模前抄平拉线,保证模板缝横平竖 直、规则、美观。4)为保证模板缝不漏浆、缝与缝之间夹海绵条。5)施工时对比图纸做好预埋、预留工作,严格“三检”,防止遗漏,同时在 砼浇筑时负责安装的施工技术员要跟踪作业,防止移位。1.4 模板拆除:1)对于承重结构,侧面模板的拆除要在结构混凝土已形成足够强度,且能 承载自重量和其上部将要加载的其他荷载不会发生超过允许变形时方可进行拆 除。结构底面模板应在混凝土结构达到 1%设计强度时才可拆除。2)对于非承重结构,模板拆除的原则:砼结构有一定的强度,拆除模板时 不会损坏砼结构的边角。1.5、模板质量控制(1)模板制作质量控制①竹胶模板购买优质板材,并由专门车间按施工组织设计中的模板设计图 加工,模板外露面均用环氧树脂罩面。钢模板及骨架等构件采纳 Q235 钢和 E43 号焊条制作,吊环材料不得冷弯, 焊缝高度不得小于 6mm。② 板面接缝要尽量设置在横肋骨架上,要严密平整,不得有错槎。③模板制作偏差控制。项目名称允许偏差(mm) 检查方法板面平整3用 2m 靠尺模板高度+3-5钢尺模板宽度+0-1钢尺对角线长±5拉线直尺模板边平直3拉线直尺模板翘曲L/10放平台上,对角拉线用直尺孔眼位置±2钢尺(2)模板安装质量控制① 两块模板的拼缝平整牢固,补缝件尽量标准化,模板缝夹 2mm 泡沫橡胶 带...
