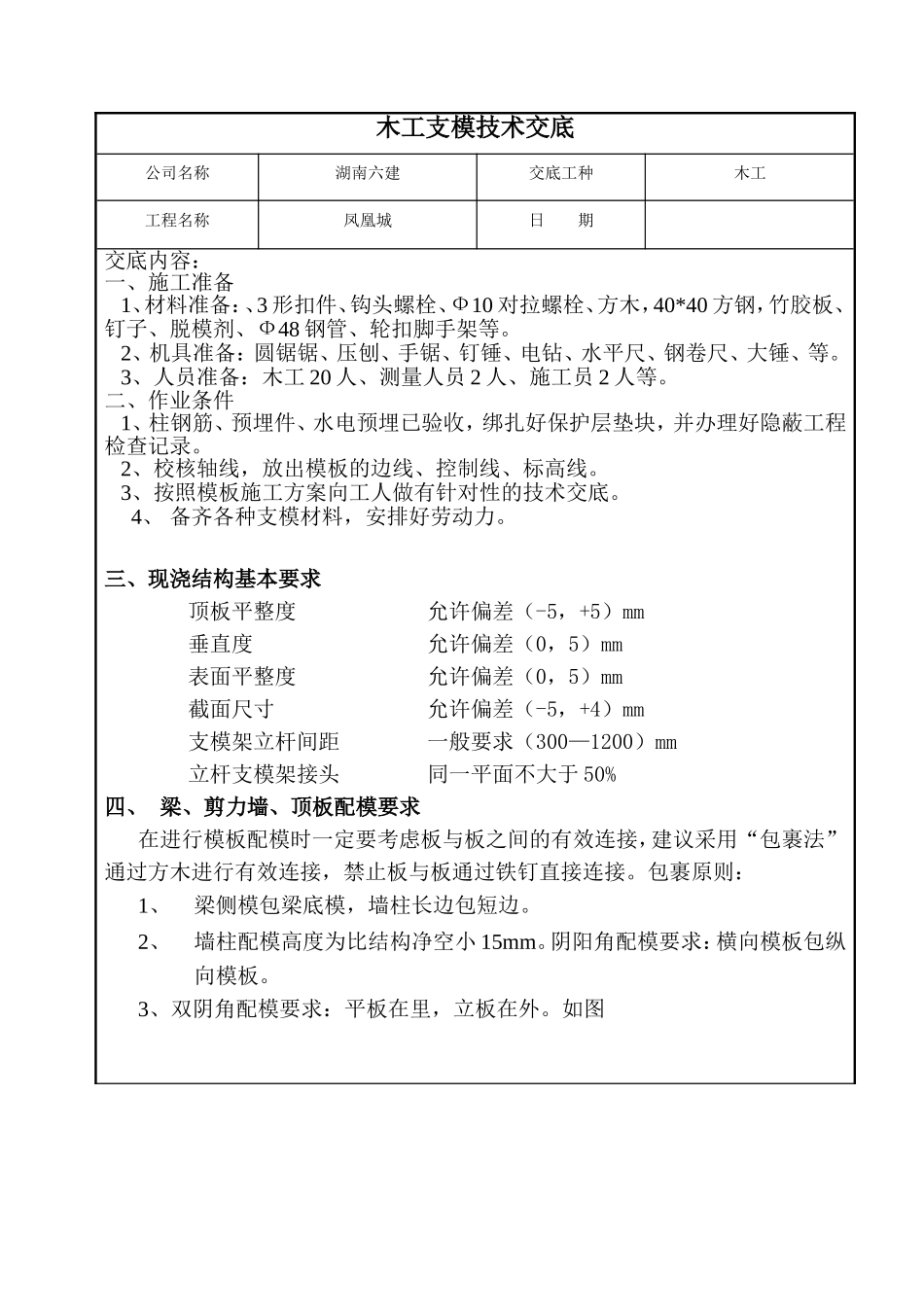

木工支模技术交底公司名称湖南六建交底工种木工工程名称凤凰城日期交底内容:一、施工准备1、材料准备:、3形扣件、钩头螺栓、Ф10对拉螺栓、方木,40*40方钢,竹胶板、钉子、脱模剂、Ф48钢管、轮扣脚手架等
2、机具准备:圆锯锯、压刨、手锯、钉锤、电钻、水平尺、钢卷尺、大锤、等
3、人员准备:木工20人、测量人员2人、施工员2人等
二、作业条件1、柱钢筋、预埋件、水电预埋已验收,绑扎好保护层垫块,并办理好隐蔽工程检查记录
2、校核轴线,放出模板的边线、控制线、标高线
3、按照模板施工方案向工人做有针对性的技术交底
4、备齐各种支模材料,安排好劳动力
三、现浇结构基本要求顶板平整度允许偏差(-5,+5)mm垂直度允许偏差(0,5)mm表面平整度允许偏差(0,5)mm截面尺寸允许偏差(-5,+4)mm支模架立杆间距一般要求(300—1200)mm立杆支模架接头同一平面不大于50%四、梁、剪力墙、顶板配模要求在进行模板配模时一定要考虑板与板之间的有效连接,建议采用“包裹法”通过方木进行有效连接,禁止板与板通过铁钉直接连接

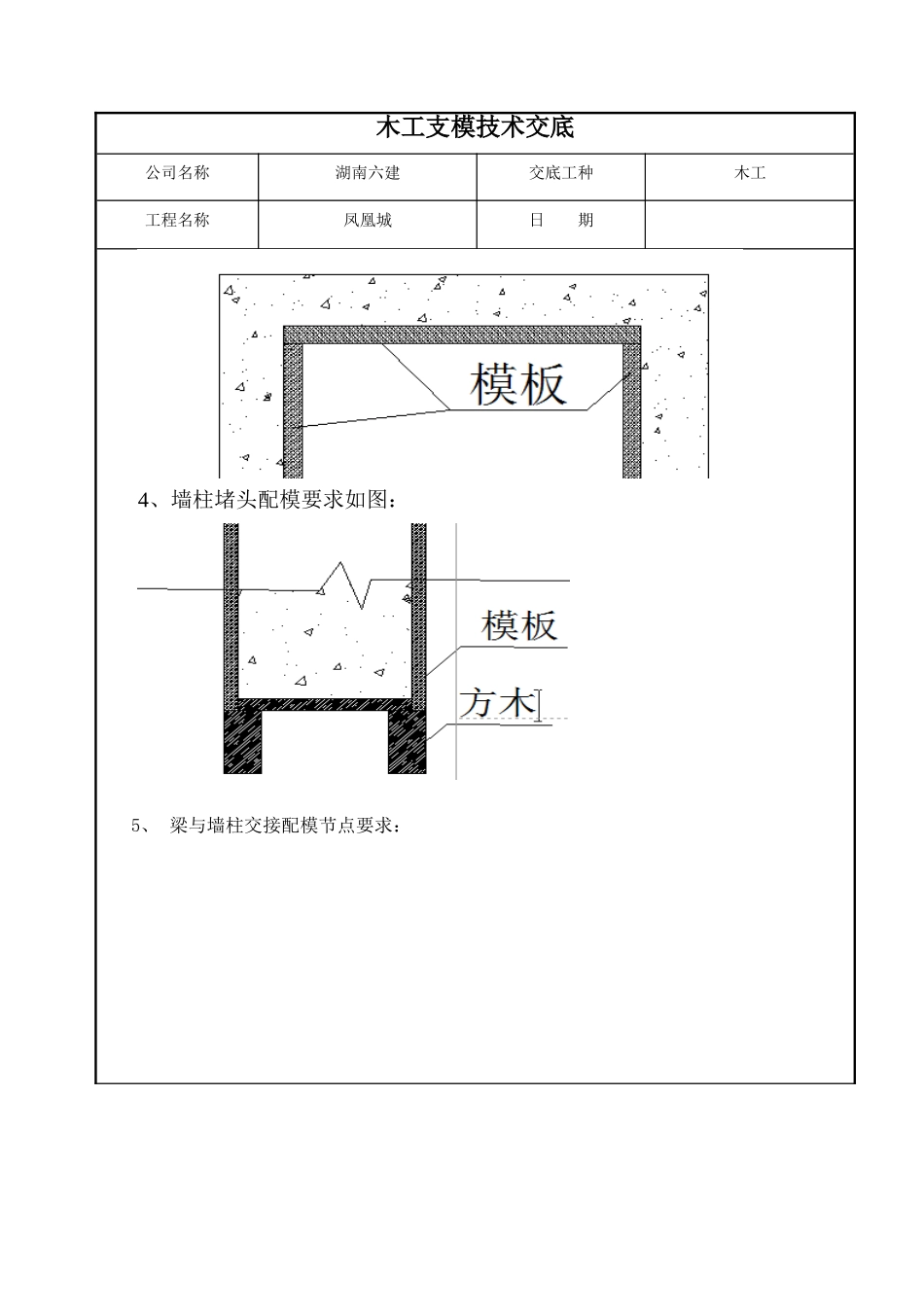

包裹原则:1、梁侧模包梁底模,墙柱长边包短边
2、墙柱配模高度为比结构净空小15mm
阴阳角配模要求:横向模板包纵向模板
3、双阴角配模要求:平板在里,立板在外

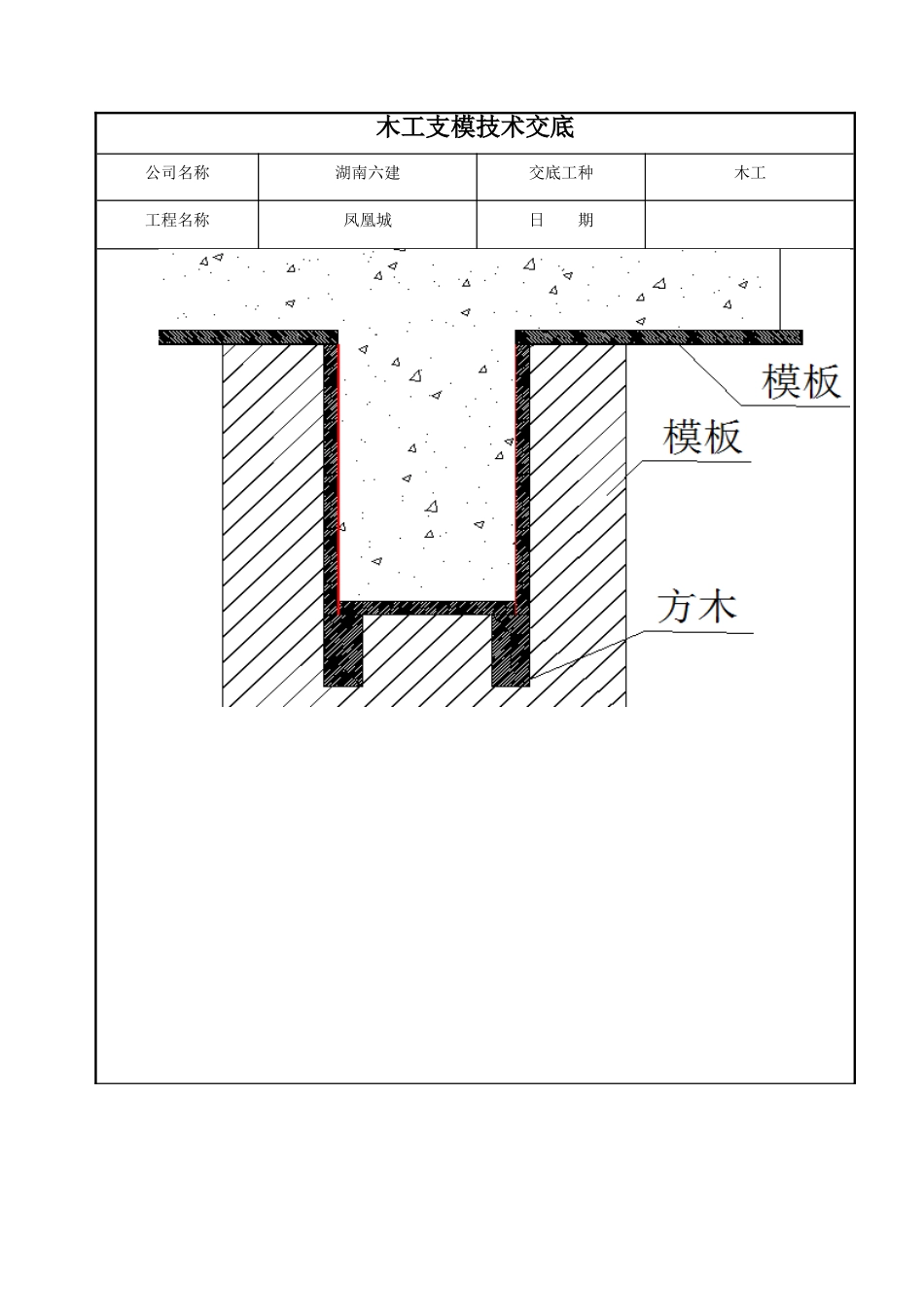

如图木工支模技术交底公司名称湖南六建交底工种木工工程名称凤凰城日期4、墙柱堵头配模要求如图:5、梁与墙柱交接配模节点要求:木工支模技术交底公司名称湖南六建交底工种木工工程名称凤凰城日期木工支模技术交底公司名称湖南六建交底工种木工工程名称凤凰城日期五、梁板支模(一)顶板支模顶板模板采用13厚木模板,次龙骨采用40×40木方,主龙骨采用60*60方钢
支撑体系采用轮扣脚手架支撑
横向间距或排距(m):不大于1
20;纵距(m):不大于1
20;步距(m):1
50;立杆上端伸出至模板支撑点长度(m):0
