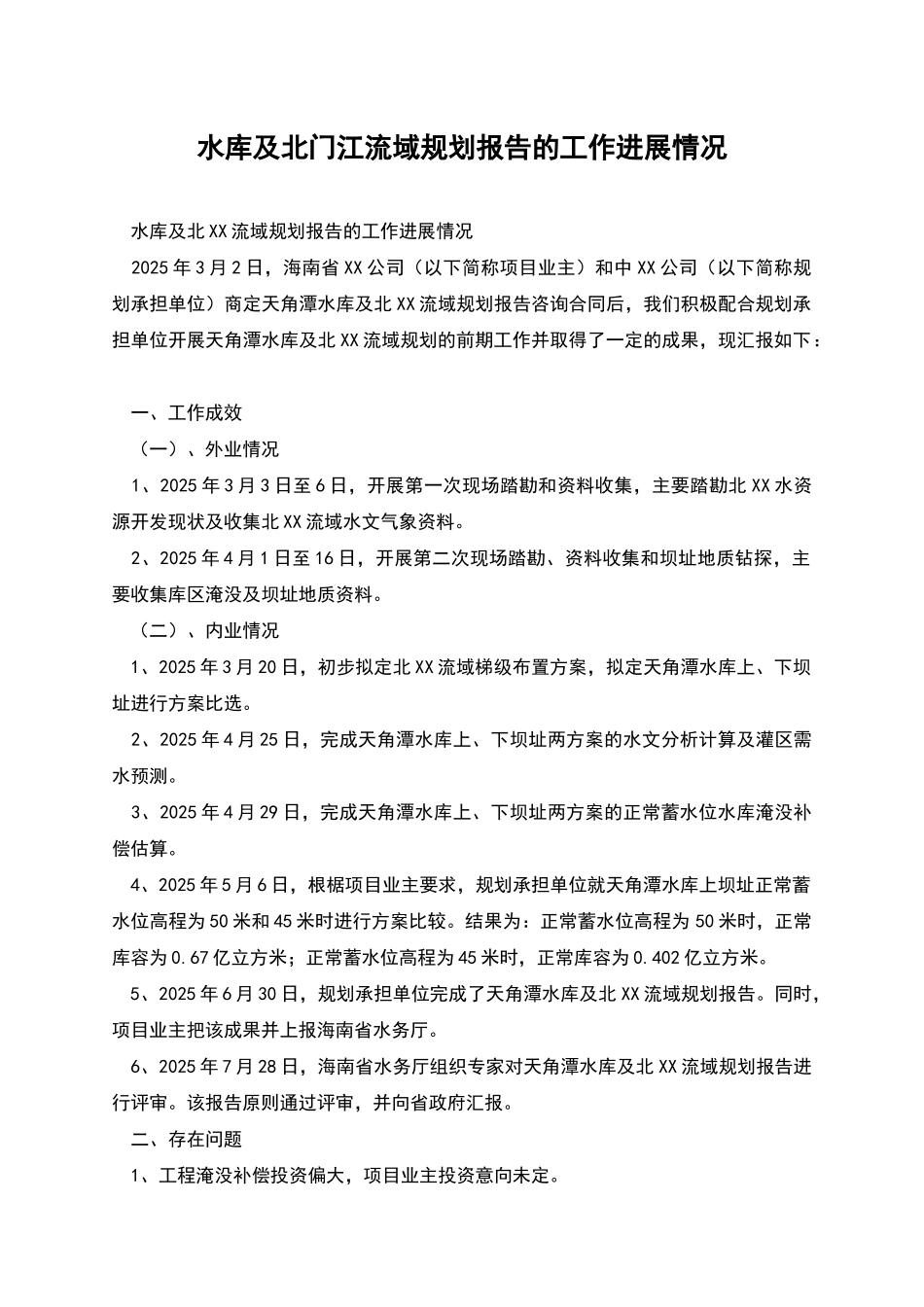

水库及北门江流域规划报告的工作进展情况 水库及北 XX 流域规划报告的工作进展情况 2025 年 3 月 2 日,海南省 XX 公司(以下简称项目业主)和中 XX 公司(以下简称规划承担单位)商定天角潭水库及北 XX 流域规划报告咨询合同后,我们积极配合规划承担单位开展天角潭水库及北 XX 流域规划的前期工作并取得了一定的成果,现汇报如下: 一、工作成效 (一)、外业情况 1、2025 年 3 月 3 日至 6 日,开展第一次现场踏勘和资料收集,主要踏勘北 XX 水资源开发现状及收集北 XX 流域水文气象资料
2、2025 年 4 月 1 日至 16 日,开展第二次现场踏勘、资料收集和坝址地质钻探,主要收集库区淹没及坝址地质资料
(二)、内业情况 1、2025 年 3 月 20 日,初步拟定北 XX 流域梯级布置方案,拟定天角潭水库上、下坝址进行方案比选
2、2025 年 4 月 25 日,完成天角潭水库上、下坝址两方案的水文分析计算及灌区需水预测
3、2025 年 4 月 29 日,完成天角潭水库上、下坝址两方案的正常蓄水位水库淹没补偿估算
4、2025 年 5 月 6 日,根椐项目业主要求,规划承担单位就天角潭水库上坝址正常蓄水位高程为 50 米和 45 米时进行方案比较
结果为:正常蓄水位高程为 50 米时,正常库容为 0
67 亿立方米;正常蓄水位高程为 45 米时,正常库容为 0
402 亿立方米
5、2025 年 6 月 30 日,规划承担单位完成了天角潭水库及北 XX 流域规划报告
同时,项目业主把该成果并上报海南省水务厅
6、2025 年 7 月 28 日,海南省水务厅组织专家对天角潭水库及北 XX 流域规划报告进行评审
该报告原则通过评审,并向省政府汇报
二、存在问题 1、工程淹没补偿投资偏大,项目业主投资意向未定
2、由于项目业主资意向
