某水库工程防渗墙施工组织设计该工程位于副坝,估计坝长 2 米,平均深度 20 米
目前,施工图设计拟选择混凝土防渗墙和旋喷防渗墙两个方案,为了便于尽早进行施工准备工作,现就两个方案都编写施工组织设计
方案一:混凝土防渗墙一、工程概况1、地理位置该工程位于高寒山区,海拔 30-35 米,交通不便
2、工程内容及工程量该方案估计坝长 2 米,平均深度 20 米,墙厚度 1 米
总进尺 46 米,混凝土总量 5520 立方米
(具体以施工图为准)3、场地地质条件依据地质勘察报告,不再详述
4、场地施工条件现场已经开始施工,具体情况待踏勘后决定
二、拟进场主要设备根据施工工程量、工程类型及甲方对工期的要求,拟进场主要设备见下表:序号名称规格及类型单位数量备注1全站仪6//台12水准仪台13冲击钻机CZ-22、 30台14效率:4 米/台日4泥浆搅拌机2-4M3台25地质钻机XY-1台36砼搅拌机0

4M3台5槽孔面积 10M27注浆高压泵BWB250/50台18钢筋制作设备套1根据需要配备950m 扬程水泵QS-50台310空压机12/7 m3台1注:混凝土运输、灌注设备、泥浆清运、墙体监测及其它设备根据具体情况选配

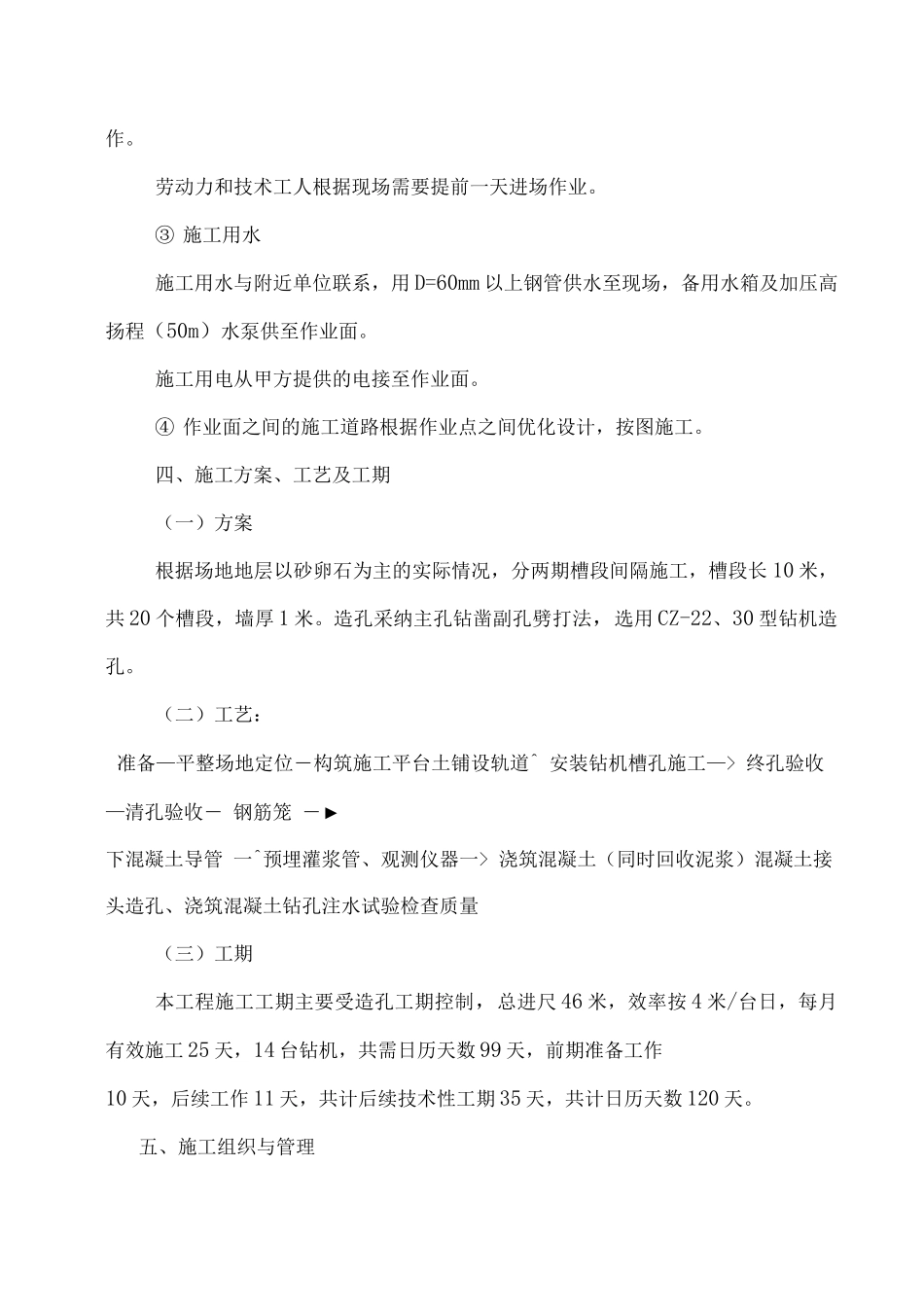

三、施工准备1
技术资料开工前,由总公司总工程师协调技术部门及项目部,进一步搜集有关的技术资料,对现场的地形、地质、地下、地上障碍物状况及周围环境、交通运输、供水、供电情况进行了解,并提前与建设单位、设计单位联系,协调解决有关影响施工的问题
图纸会审仔细熟悉、审查施工图及有关技术文件,对图纸本身及相互间有无疏漏,特别是对施工中可能出现的问题,事先进行内部会审,并形成记录,力争将图纸上的问题解决在施工之前,确保工程顺利进行
施工方案项目部将根据图纸会审情况,虚心征求建设单位、设计单位以及质量监督部门的意见,对本方案进行调整,做到施工方案完善,有针对性、指
