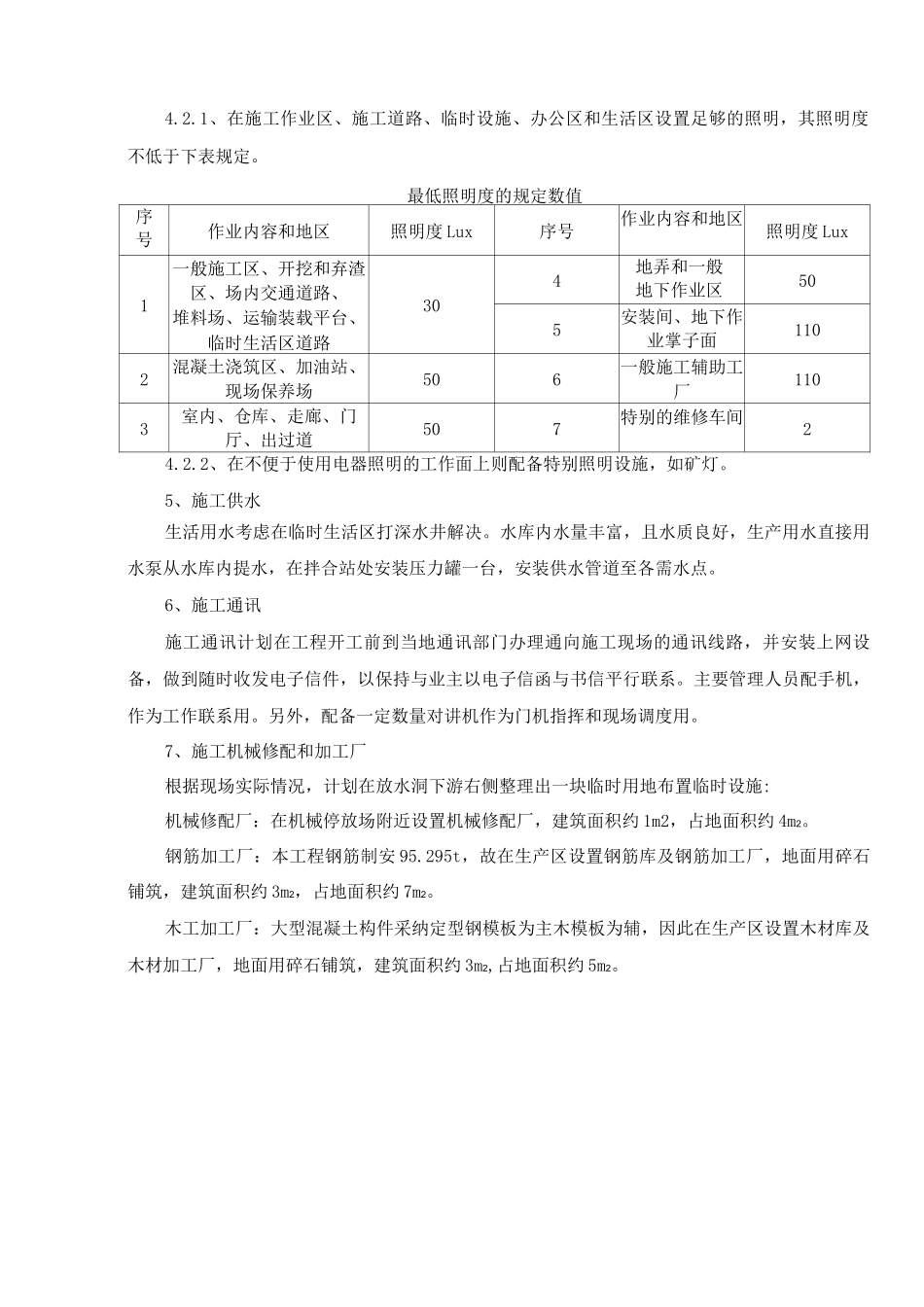

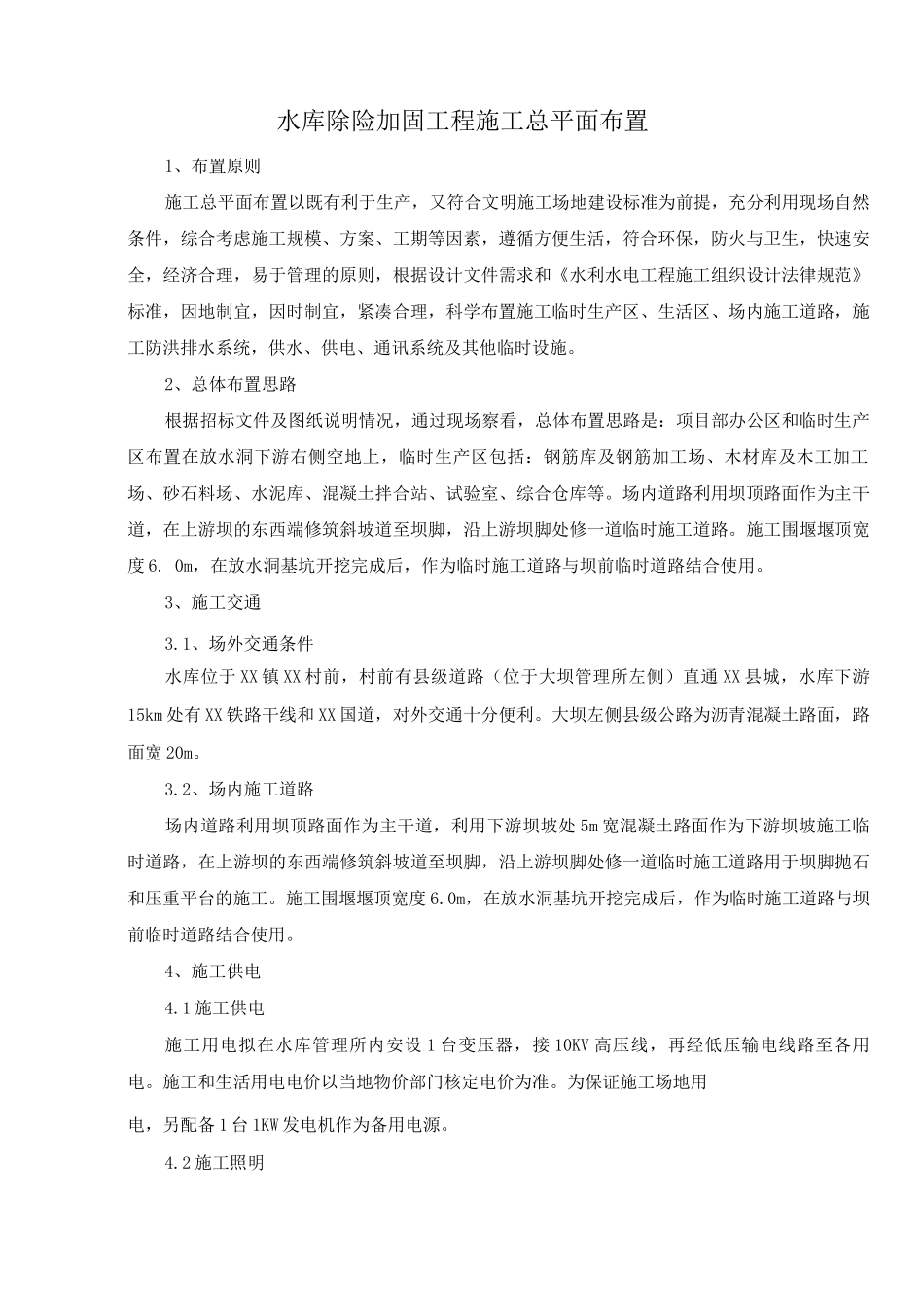

水库除险加固工程施工总平面布置1、布置原则施工总平面布置以既有利于生产,又符合文明施工场地建设标准为前提,充分利用现场自然条件,综合考虑施工规模、方案、工期等因素,遵循方便生活,符合环保,防火与卫生,快速安全,经济合理,易于管理的原则,根据设计文件需求和《水利水电工程施工组织设计法律规范》标准,因地制宜,因时制宜,紧凑合理,科学布置施工临时生产区、生活区、场内施工道路,施工防洪排水系统,供水、供电、通讯系统及其他临时设施。2、总体布置思路根据招标文件及图纸说明情况,通过现场察看,总体布置思路是:项目部办公区和临时生产区布置在放水洞下游右侧空地上,临时生产区包括:钢筋库及钢筋加工场、木材库及木工加工场、砂石料场、水泥库、混凝土拌合站、试验室、综合仓库等。场内道路利用坝顶路面作为主干道,在上游坝的东西端修筑斜坡道至坝脚,沿上游坝脚处修一道临时施工道路。施工围堰堰顶宽度 6. 0m,在放水洞基坑开挖完成后,作为临时施工道路与坝前临时道路结合使用。3、施工交通3.1、场外交通条件水库位于 XX 镇 XX 村前,村前有县级道路(位于大坝管理所左侧)直通 XX 县城,水库下游15km 处有 XX 铁路干线和 XX 国道,对外交通十分便利。大坝左侧县级公路为沥青混凝土路面,路面宽 20m。3.2、场内施工道路场内道路利用坝顶路面作为主干道,利用下游坝坡处 5m 宽混凝土路面作为下游坝坡施工临时道路,在上游坝的东西端修筑斜坡道至坝脚,沿上游坝脚处修一道临时施工道路用于坝脚抛石和压重平台的施工。施工围堰堰顶宽度 6.0m,在放水洞基坑开挖完成后,作为临时施工道路与坝前临时道路结合使用。4、施工供电4.1 施工供电施工用电拟在水库管理所内安设 1 台变压器,接 10KV 高压线,再经低压输电线路至各用电。施工和生活用电电价以当地物价部门核定电价为准。为保证施工场地用电,另配备 1 台 1KW 发电机作为备用电源。4.2 施工照明4.2.1、在施工作业区、施工道路、临时设施、办公区和生活区设置足够的照明,其照明度不低于下表规定。最低照明度的规定数值序号作业内容和地区照明度 Lux序号作业内容和地区照明度 Lux1一般施工区、开挖和弃渣区、场内交通道路、堆料场、运输装载平台、临时生活区道路304地弄和一般地下作业区505安装间、地下作业掌子面1102混凝土浇筑区、加油站、现场保养场506一般施工辅助工厂1103室内、仓库、走廊、门厅、出过道507特别的维修车间24.2.2、...
