模板施工方案1
模板的选型据本工程结构类型和同类工程施工经验及质量要求,施工中钢筋 砼构筑物采纳多层复合木模板,部分定型木模板;其它工程采纳组合 式钢模板及部分木模板
模板的设计考虑施工中采纳内部振捣器,新浇筑的混凝土作用于模板的最大 侧压力按以下二式计算,并取二式中较小值:F=0
22Yct0|3 1|3 2v1/2F=Yc H其中:F——新浇筑混凝土对模板的最大侧压力(kN/m2);Yc ——混凝土的重力密度(kN/m3),在本次计算中取 25kN/m3;t0——新浇混凝土的初凝时间,采纳 t0=2/ (T+15 )计算;T——混凝土的温度(°C),在本次计算中取 20C01 外加剂影响修正系数,不掺外加剂时取 1
0;0 2 混凝土坍落度影响修正系数,110mm〜150mm 时取 1
15;v——混凝土的浇筑速度(m/h),在本次计算中取 2
5 m/h;H——混凝土侧压力计算位置处至新浇筑混凝土顶面的总高度(m ),在本次计算中取 4
7m;*计算过程F=0
22Yct0 0 1 0 2 v1/2=0
22 X 25 X 2/ ( 20+15 ) x 1
15 x 2
51/2=57
15kN/m2F=YcH=45x4
5kN/m2结论:模板最大侧压力为:57
15kN/m2设计原则:对模板要求既保证强度、刚度、拆装简便周转次数多, 又能满足吊装搬运、操作快,支撑体系必须牢固稳定

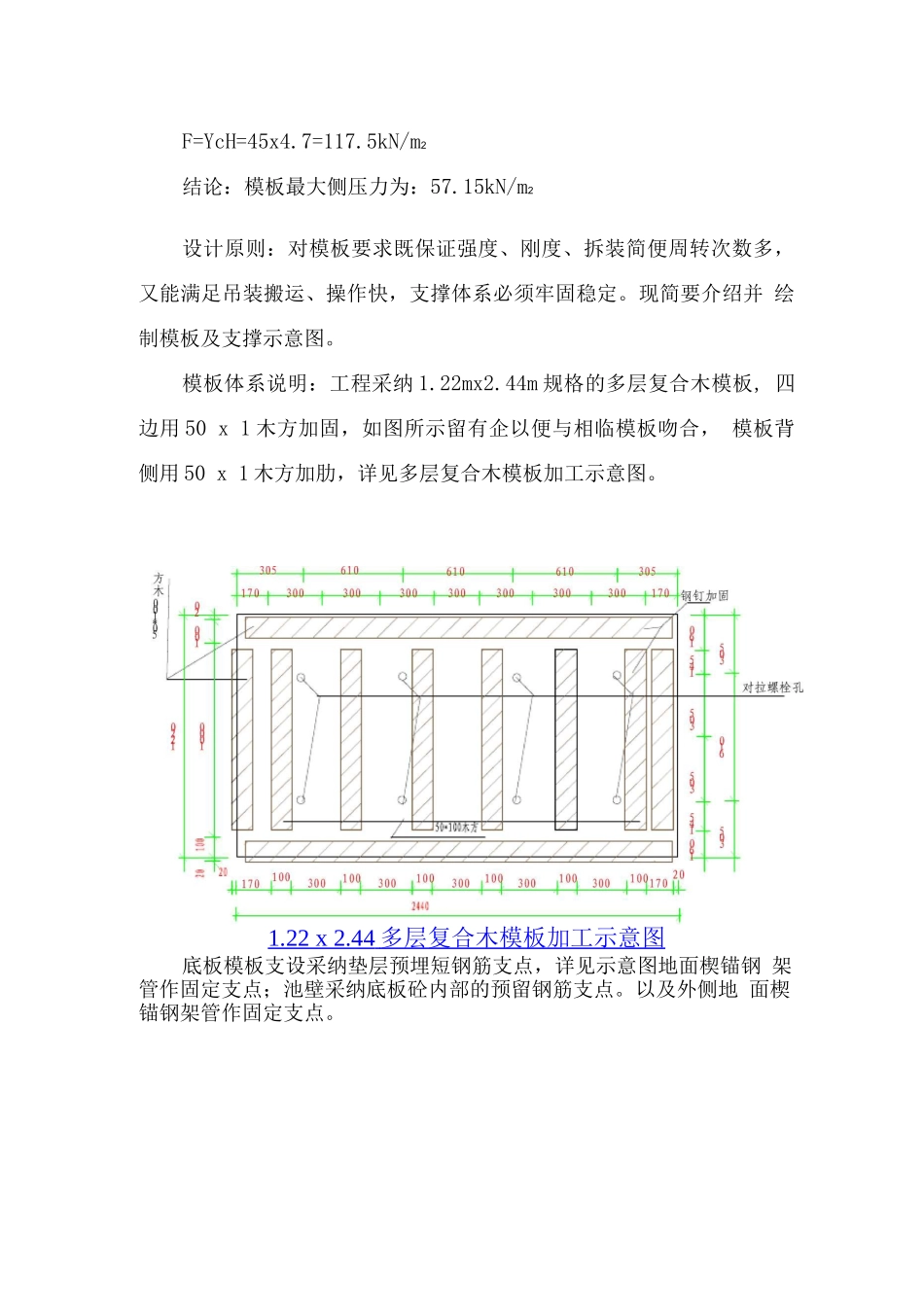

现简要介绍并 绘制模板及支撑示意图
模板体系说明:工程采纳 1
44m 规格的多层复合木模板, 四边用 50 x 1 木方加固,如图所示留有企以便与相临模板吻合, 模板背侧用 50 x 1 木方加肋,详见多层复合木模板加工示意图

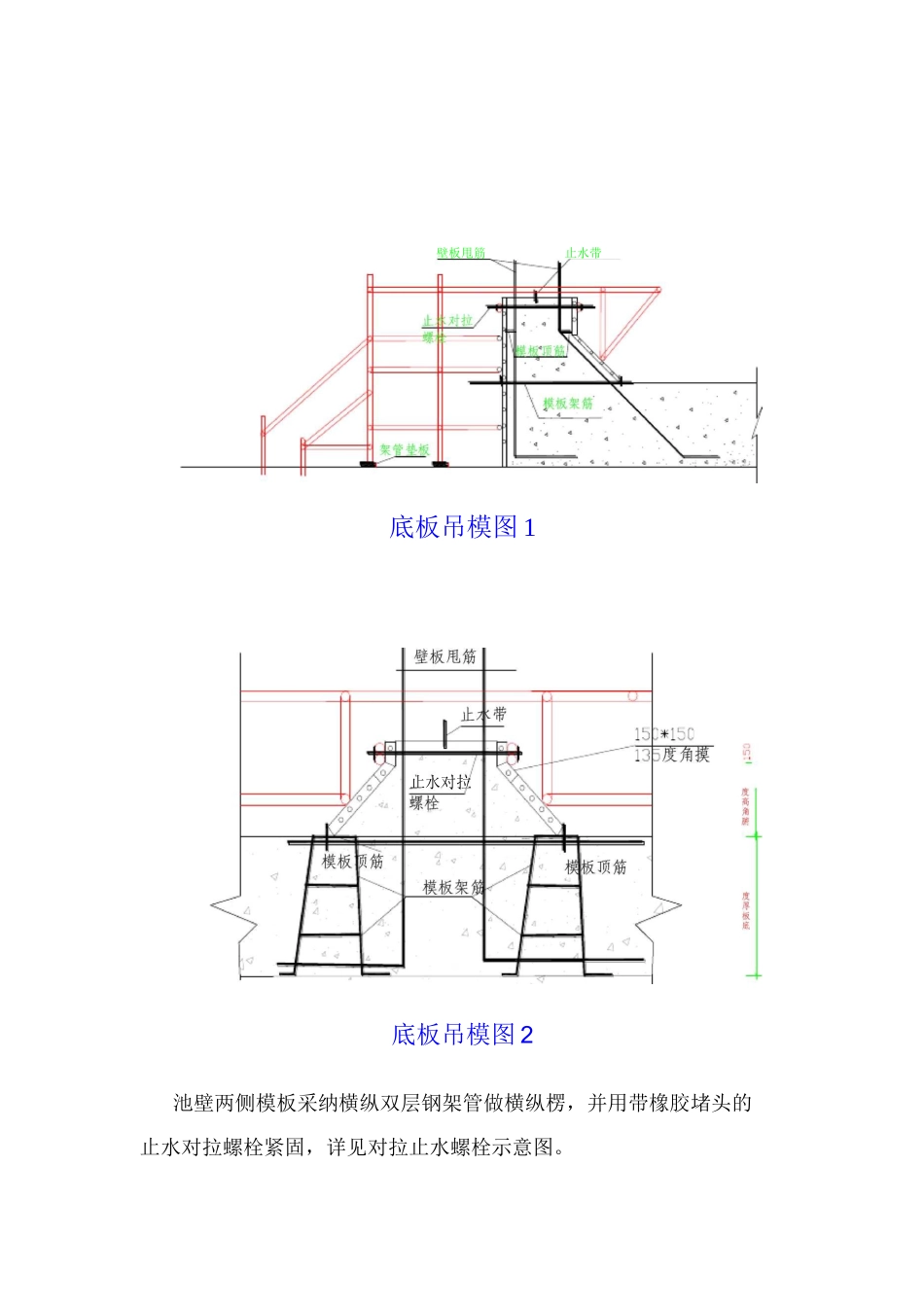

底板模板支设采纳垫层预埋短钢筋支点,详见示意图地面楔锚钢 架管作固定支点;池壁采纳底板砼内部的预留钢筋支点
以及外侧地 面
