水泥厂筒仓类滑模施工工法3
1、筒体结构(水泥厂、钢厂、电厂、焦化厂筒仓、粮仓、煤矿、储煤仓、竖井、油罐、水池等);3
2 特种结构(水塔、烟囱、化肥厂造粒塔、桥墩、水坝、深水码头、调压井、沉井、导流洞、大体积砼等);3
3 剪力墙结构(高层建筑电梯井、挡土墙等)4
工艺原理模架的滑移及模板的安装调整是以“液压”为动力,以液压千斤顶为工作机具,在液压控制装置的控制下,通过液压千斤顶的顶推,从而完成主梁的就位、横梁的调整及内外模的安装和调整

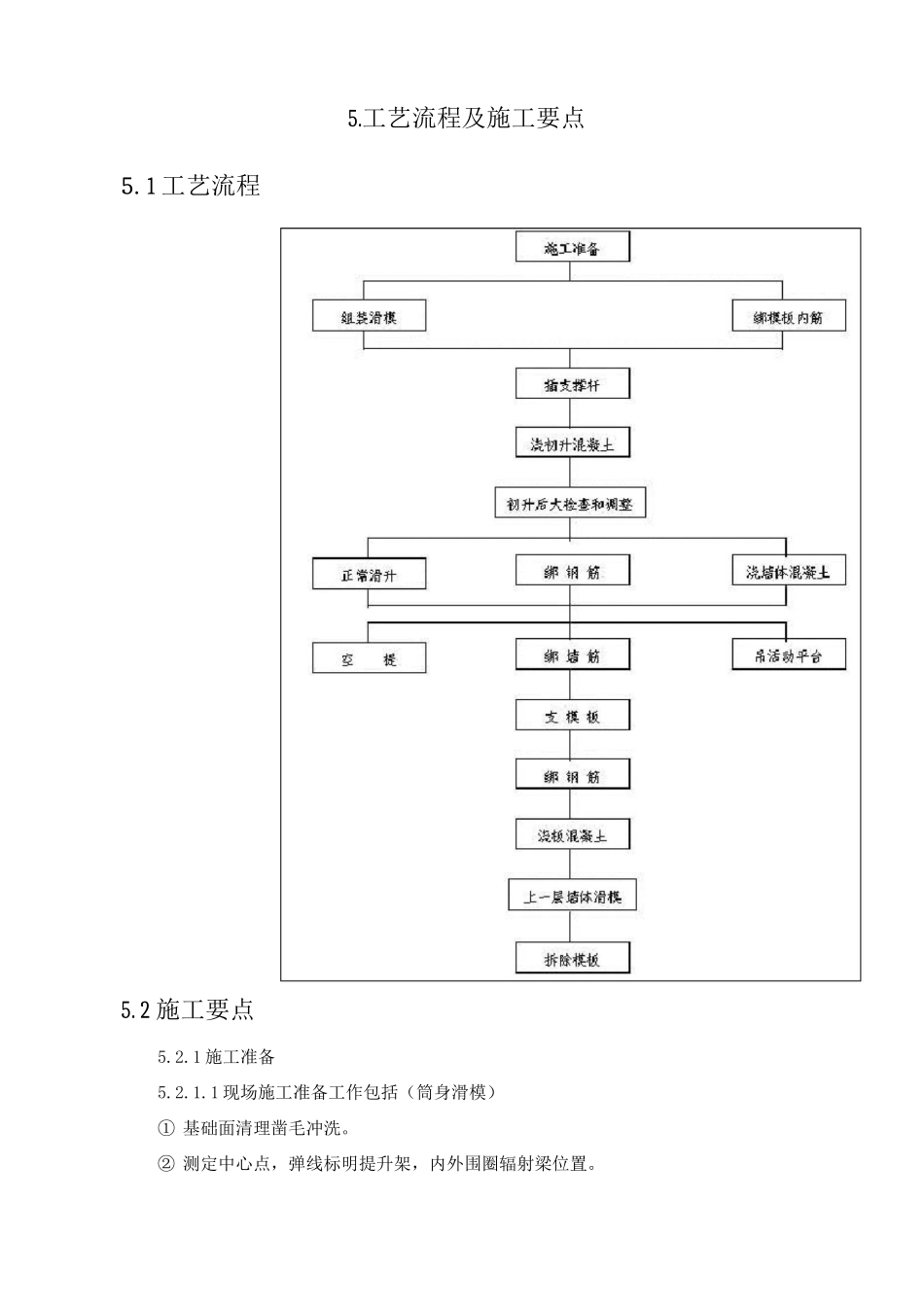

工艺流程及施工要点5
1 工艺流程5
2 施工要点5
1 施工准备5
1 现场施工准备工作包括(筒身滑模)① 基础面清理凿毛冲洗
② 测定中心点,弹线标明提升架,内外围圈辐射梁位置
③ 设置沉降观测点

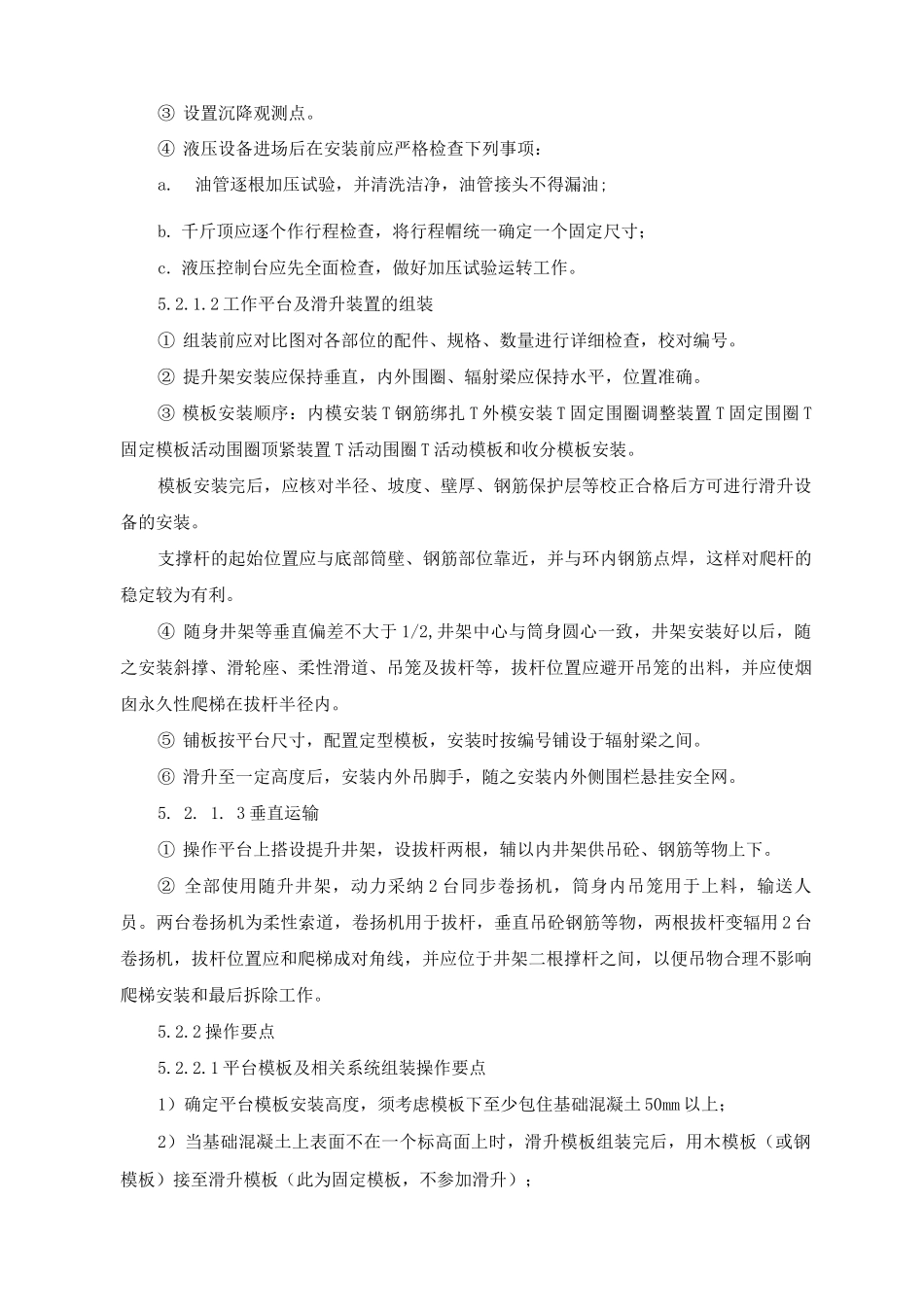

④ 液压设备进场后在安装前应严格检查下列事项:a
油管逐根加压试验,并清洗洁净,油管接头不得漏油;b
千斤顶应逐个作行程检查,将行程帽统一确定一个固定尺寸;c
液压控制台应先全面检查,做好加压试验运转工作
2 工作平台及滑升装置的组装① 组装前应对比图对各部位的配件、规格、数量进行详细检查,校对编号
② 提升架安装应保持垂直,内外围圈、辐射梁应保持水平,位置准确
③ 模板安装顺序:内模安装 T 钢筋绑扎 T 外模安装 T 固定围圈调整装置 T 固定围圈 T固定模板活动围圈顶紧装置 T 活动围圈 T 活动模板和收分模板安装
模板安装完后,应核对半径、坡度、壁厚、钢筋保护层等校正合格后方可进行滑升设备的安装
支撑杆的起始位置应与底部筒壁、钢筋部位靠近,并与环内钢筋点焊,这样对爬杆的稳定较为有利
④ 随身井架等垂直偏差不大于 1/2,井架中心与筒身圆心一致,井架安装好以后,随之安装斜撑、滑轮座、柔性滑道、吊笼及拔杆等,拔杆位置应避开吊笼的出料,并应使烟囱永久性爬梯在拔杆半径内
⑤ 铺板按平台尺寸
