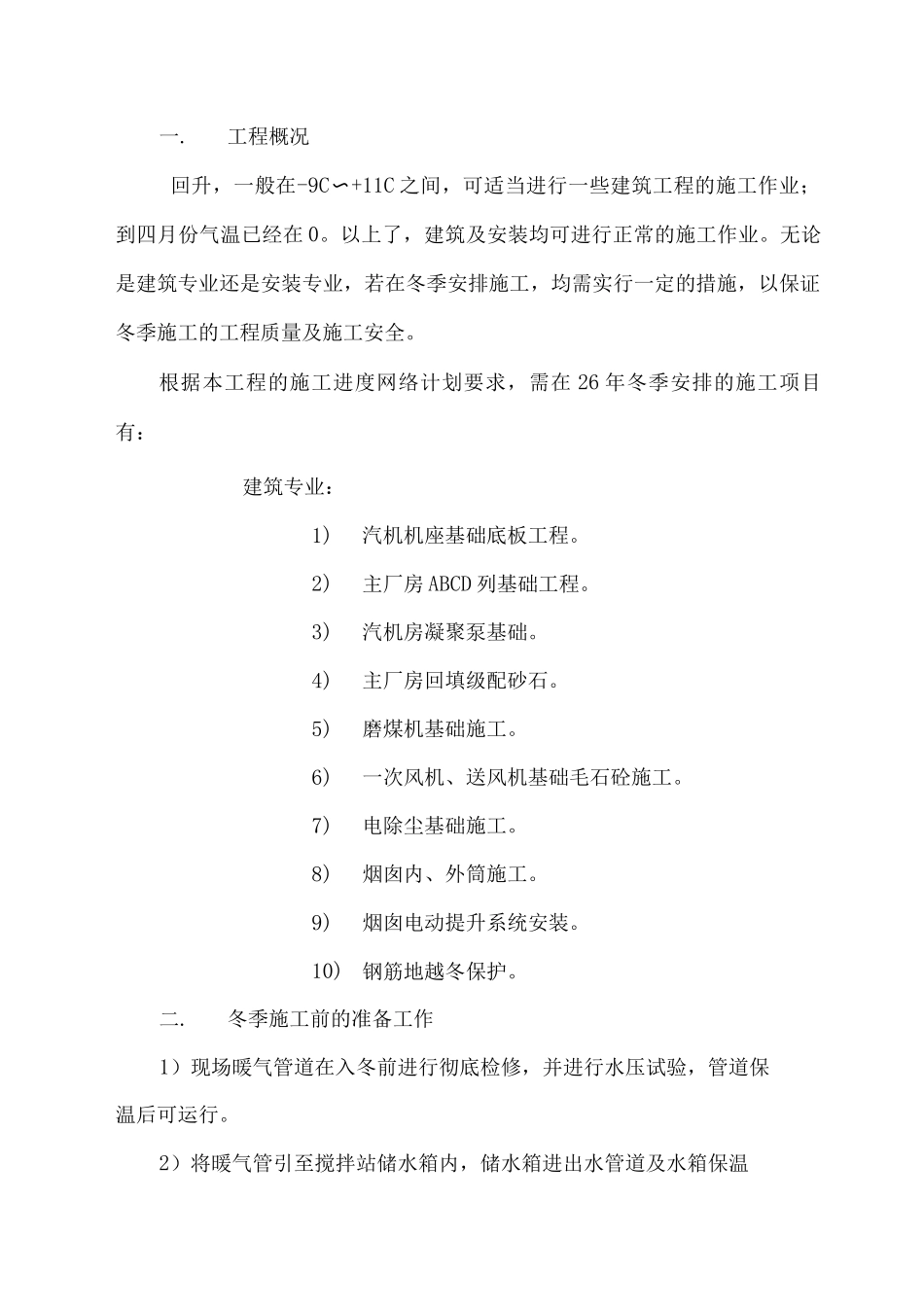

工程概况回升,一般在-9C〜+11C 之间,可适当进行一些建筑工程的施工作业;到四月份气温已经在 0
以上了,建筑及安装均可进行正常的施工作业
无论是建筑专业还是安装专业,若在冬季安排施工,均需实行一定的措施,以保证冬季施工的工程质量及施工安全
根据本工程的施工进度网络计划要求,需在 26 年冬季安排的施工项目有:建筑专业:1)汽机机座基础底板工程
2)主厂房 ABCD 列基础工程
3)汽机房凝聚泵基础
4)主厂房回填级配砂石
5)磨煤机基础施工
6)一次风机、送风机基础毛石砼施工
7)电除尘基础施工
8)烟囱内、外筒施工
9)烟囱电动提升系统安装
10)钢筋地越冬保护

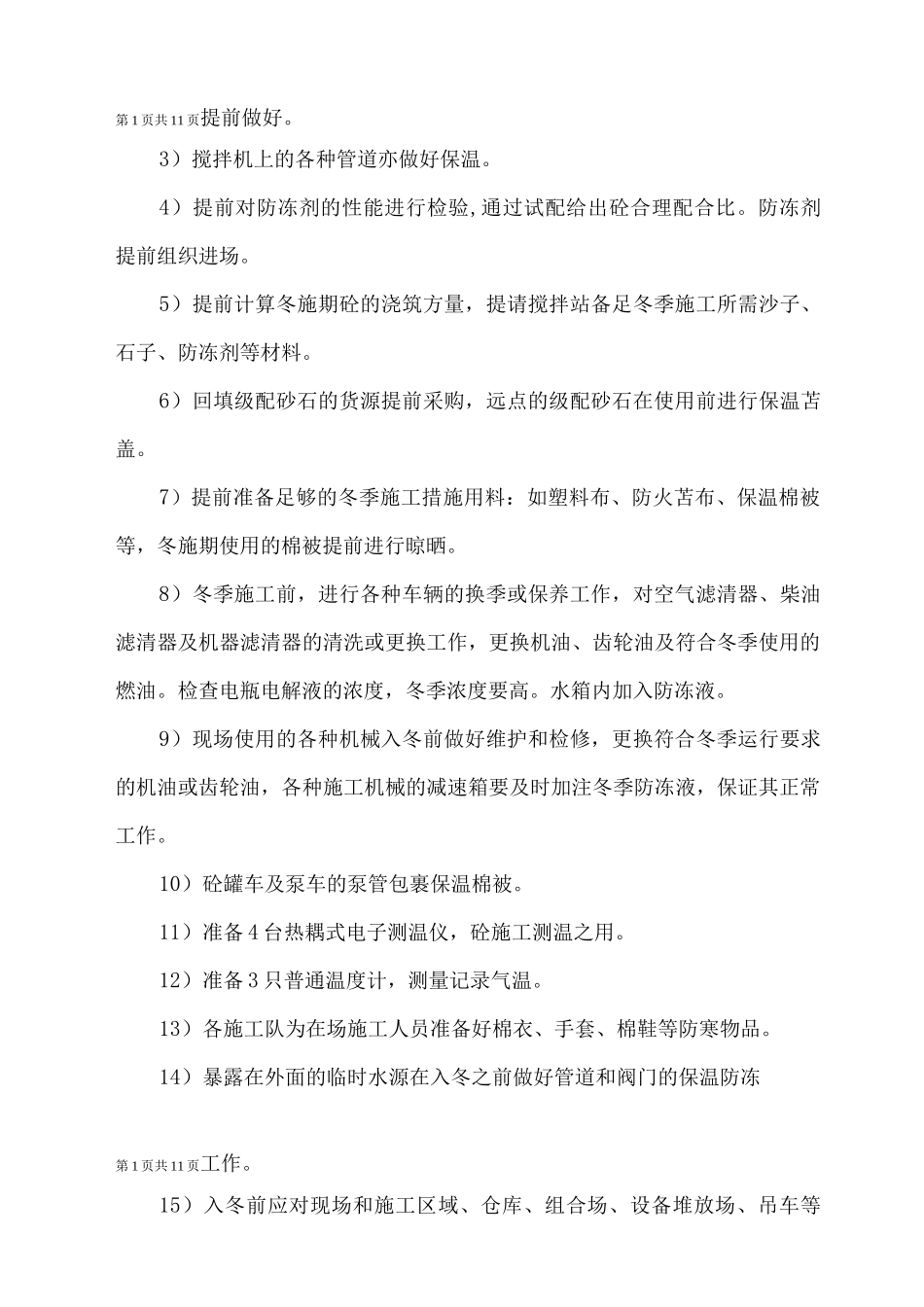

冬季施工前的准备工作1)现场暖气管道在入冬前进行彻底检修,并进行水压试验,管道保温后可运行
2)将暖气管引至搅拌站储水箱内,储水箱进出水管道及水箱保温第 1 页共 11 页提前做好
3)搅拌机上的各种管道亦做好保温
4)提前对防冻剂的性能进行检验,通过试配给出砼合理配合比
防冻剂提前组织进场
5)提前计算冬施期砼的浇筑方量,提请搅拌站备足冬季施工所需沙子、石子、防冻剂等材料
6)回填级配砂石的货源提前采购,远点的级配砂石在使用前进行保温苫盖
7)提前准备足够的冬季施工措施用料:如塑料布、防火苫布、保温棉被等,冬施期使用的棉被提前进行晾晒
8)冬季施工前,进行各种车辆的换季或保养工作,对空气滤清器、柴油滤清器及机器滤清器的清洗或更换工作,更换机油、齿轮油及符合冬季使用的燃油
检查电瓶电解液的浓度,冬季浓度要高
水箱内加入防冻液
9)现场使用的各种机械入冬前做好维护和检修,更换符合冬季运行要求的机油或齿轮油,各种施工机械的减速箱要及时加注冬季防冻液,保证其正常工作
10)砼罐车及泵车的泵管包裹保温棉被
11)准备 4 台热耦式电子测温仪,砼施工测温之用
12)准备 3 只普通温度计,测量记录气温
