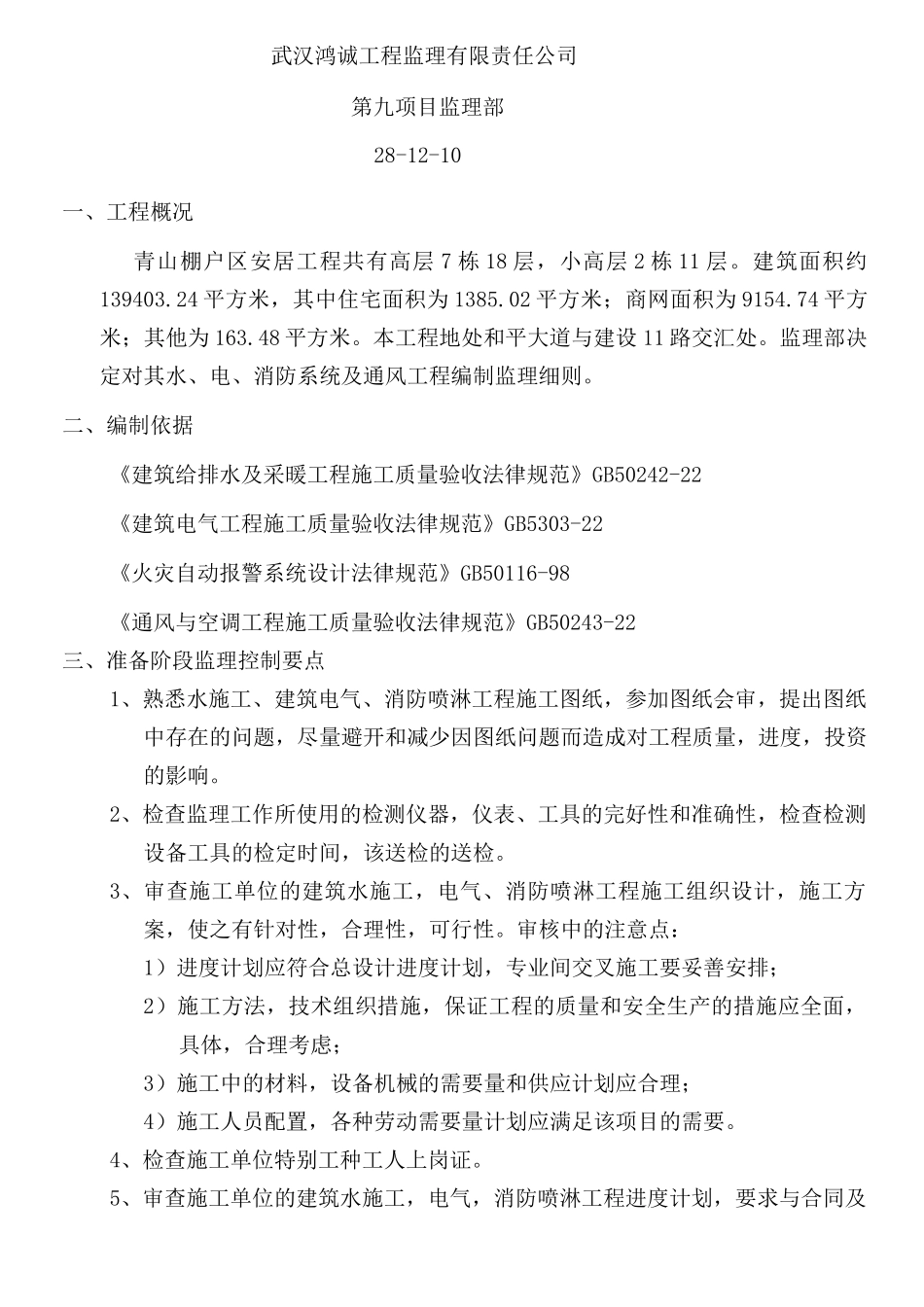

青山棚户区安居工程水、电、消防、通风监理实施细则编制:审批:武汉鸿诚工程监理有限责任公司第九项目监理部28-12-10一、工程概况青山棚户区安居工程共有高层 7 栋 18 层,小高层 2 栋 11 层
建筑面积约139403
24 平方米,其中住宅面积为 1385
02 平方米;商网面积为 9154
74 平方米;其他为 163
48 平方米
本工程地处和平大道与建设 11 路交汇处
监理部决定对其水、电、消防系统及通风工程编制监理细则
二、编制依据《建筑给排水及采暖工程施工质量验收法律规范》GB50242-22《建筑电气工程施工质量验收法律规范》GB5303-22《火灾自动报警系统设计法律规范》GB50116-98《通风与空调工程施工质量验收法律规范》GB50243-22三、准备阶段监理控制要点1、熟悉水施工、建筑电气、消防喷淋工程施工图纸,参加图纸会审,提出图纸中存在的问题,尽量避开和减少因图纸问题而造成对工程质量,进度,投资的影响
2、检查监理工作所使用的检测仪器,仪表、工具的完好性和准确性,检查检测设备工具的检定时间,该送检的送检
3、审查施工单位的建筑水施工,电气、消防喷淋工程施工组织设计,施工方案,使之有针对性,合理性,可行性
审核中的注意点:1)进度计划应符合总设计进度计划,专业间交叉施工要妥善安排;2)施工方法,技术组织措施,保证工程的质量和安全生产的措施应全面,具体,合理考虑;3)施工中的材料,设备机械的需要量和供应计划应合理;4)施工人员配置,各种劳动需要量计划应满足该项目的需要
4、检查施工单位特别工种工人上岗证

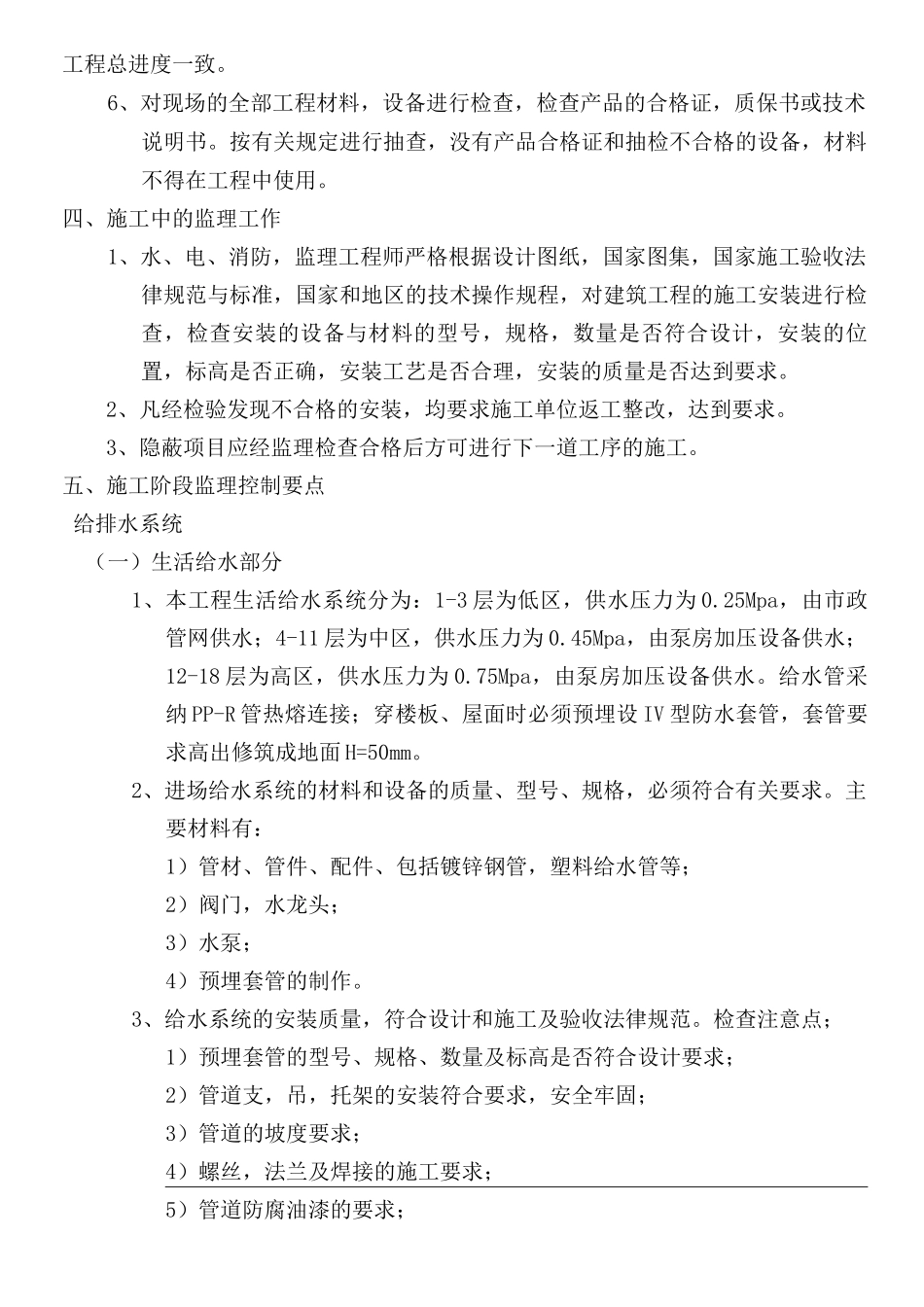

5、审查施工单位的建筑水施工,电气,消防喷淋工程进度计划,要求与合同及工程总进度一致
6、对现场的全部工程材料,设备进行检查,检查产品的合格证,质保书或技术说明书
按有关规定进行抽查,没有产品合格证和抽检不合格的设备,材料不得在工程中使用
