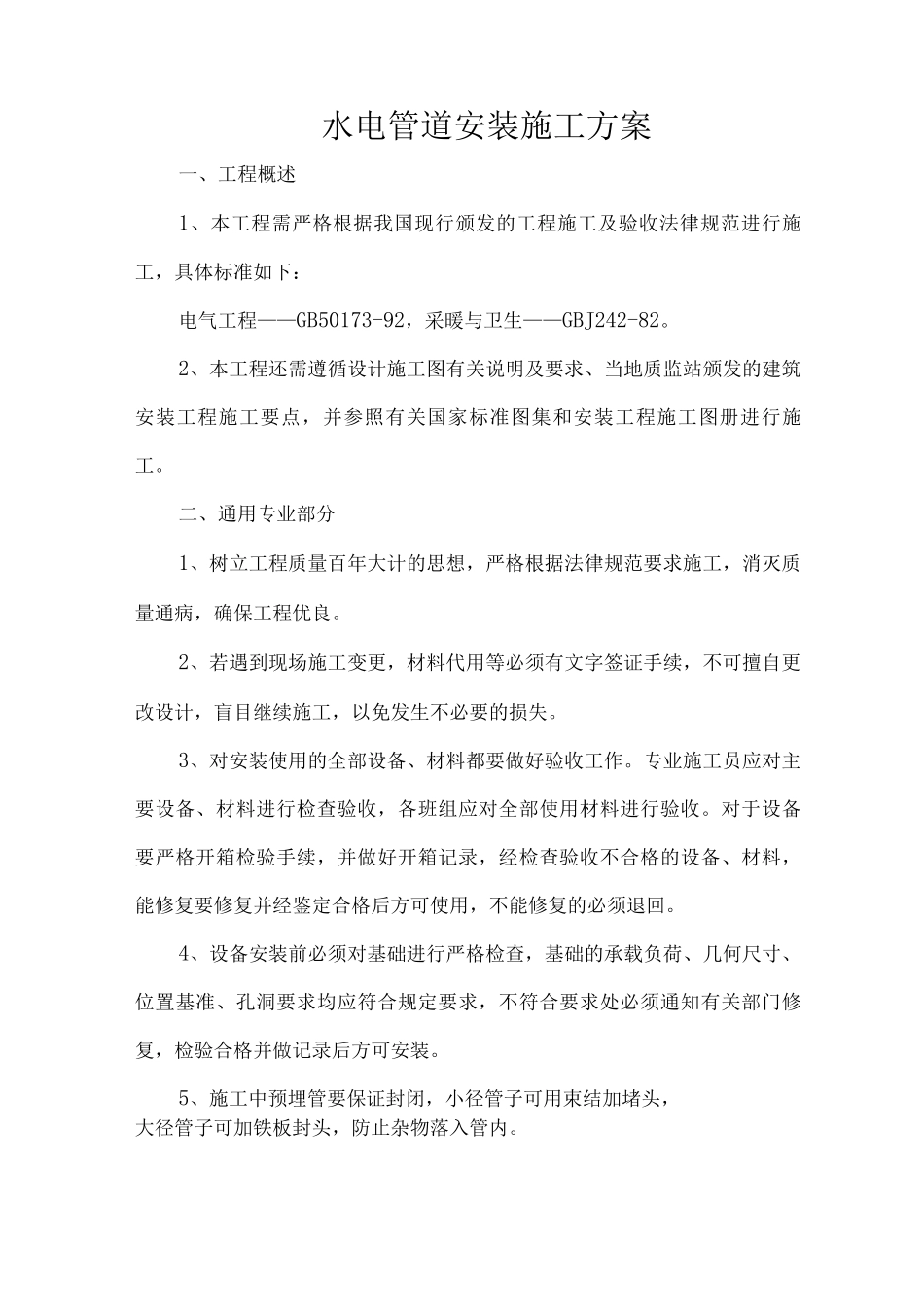

水电管道安装施工方案一、工程概述1、本工程需严格根据我国现行颁发的工程施工及验收法律规范进行施工,具体标准如下:电气工程——GB50173-92,采暖与卫生——GBJ242-82
2、本工程还需遵循设计施工图有关说明及要求、当地质监站颁发的建筑安装工程施工要点,并参照有关国家标准图集和安装工程施工图册进行施工
二、通用专业部分1、树立工程质量百年大计的思想,严格根据法律规范要求施工,消灭质量通病,确保工程优良
2、若遇到现场施工变更,材料代用等必须有文字签证手续,不可擅自更改设计,盲目继续施工,以免发生不必要的损失
3、对安装使用的全部设备、材料都要做好验收工作

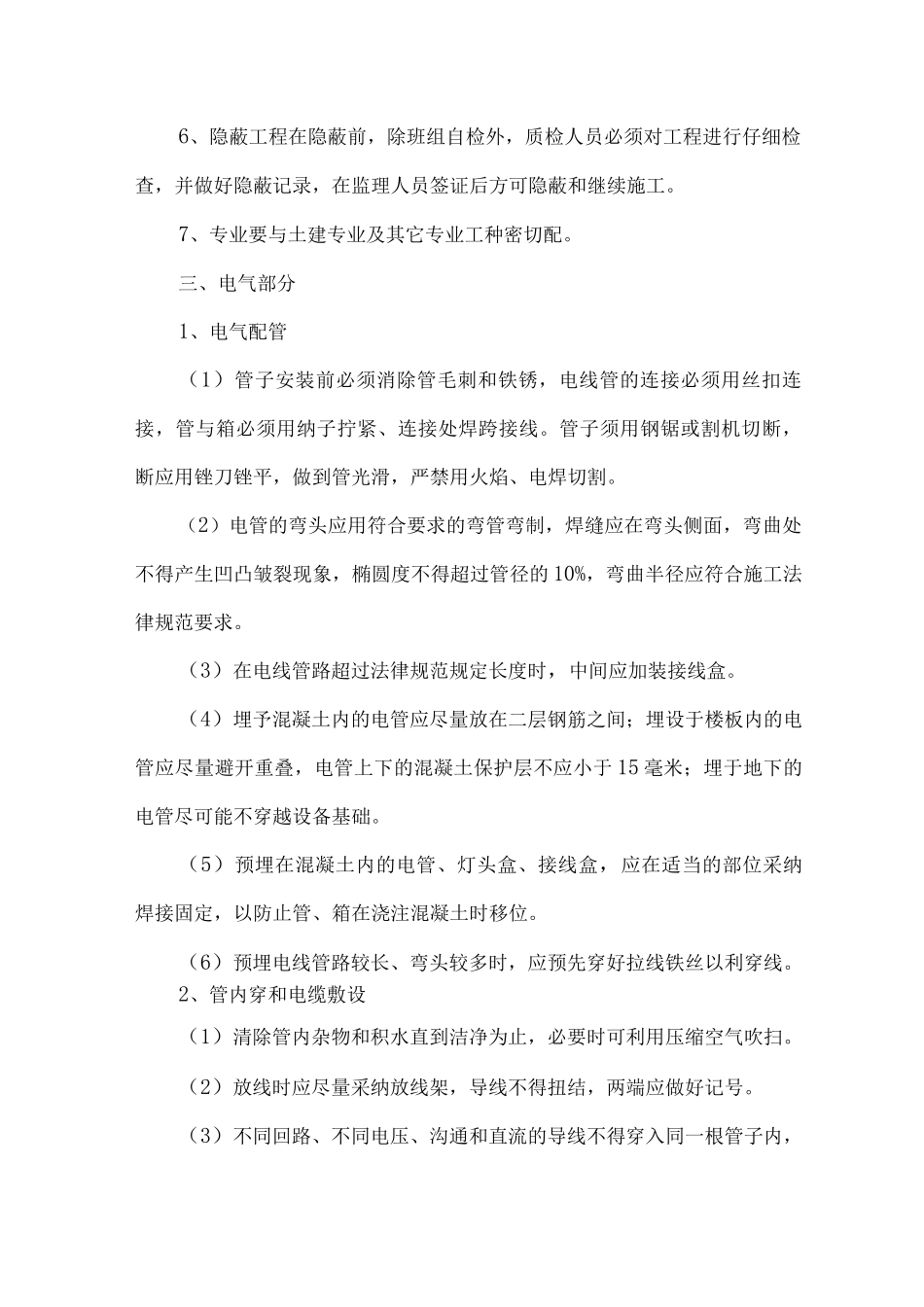

专业施工员应对主要设备、材料进行检查验收,各班组应对全部使用材料进行验收
对于设备要严格开箱检验手续,并做好开箱记录,经检查验收不合格的设备、材料,能修复要修复并经鉴定合格后方可使用,不能修复的必须退回
4、设备安装前必须对基础进行严格检查,基础的承载负荷、几何尺寸、位置基准、孔洞要求均应符合规定要求,不符合要求处必须通知有关部门修复,检验合格并做记录后方可安装
5、施工中预埋管要保证封闭,小径管子可用束结加堵头,大径管子可加铁板封头,防止杂物落入管内
6、隐蔽工程在隐蔽前,除班组自检外,质检人员必须对工程进行仔细检查,并做好隐蔽记录,在监理人员签证后方可隐蔽和继续施工
7、专业要与土建专业及其它专业工种密切配
三、电气部分1、电气配管(1)管子安装前必须消除管毛刺和铁锈,电线管的连接必须用丝扣连接,管与箱必须用纳子拧紧、连接处焊跨接线
管子须用钢锯或割机切断,断应用锉刀锉平,做到管光滑,严禁用火焰、电焊切割
(2)电管的弯头应用符合要求的弯管弯制,焊缝应在弯头侧面,弯曲处不得产生凹凸皱裂现象,椭圆度不得超过管径的 10%,弯曲半径应符合施工法律规范要求
(3)在电线管路超过法律规范规定长度时,中间应加装接线盒
