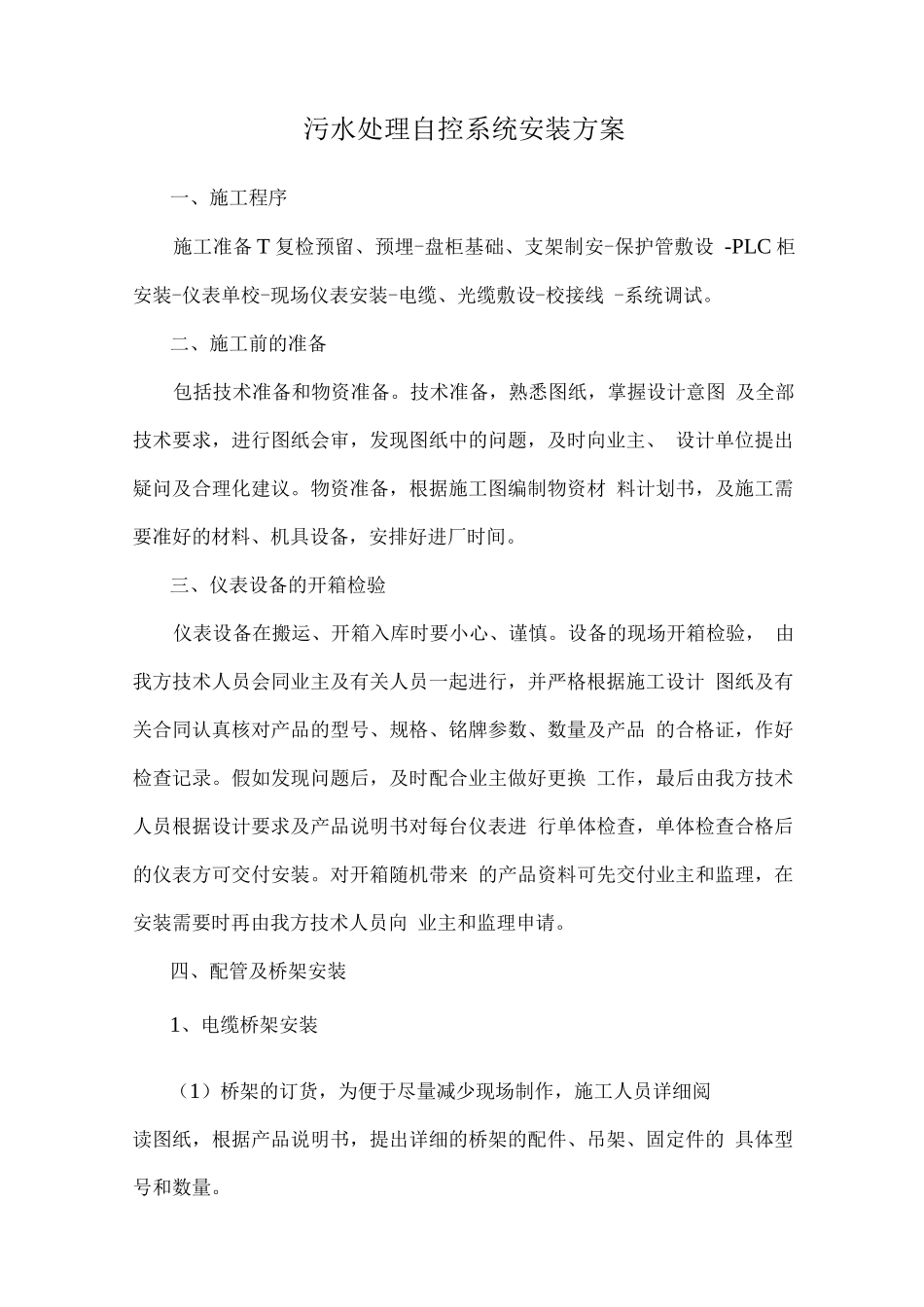

污水处理自控系统安装方案一、施工程序施工准备 T 复检预留、预埋-盘柜基础、支架制安-保护管敷设 -PLC 柜安装-仪表单校-现场仪表安装-电缆、光缆敷设-校接线 -系统调试
二、施工前的准备包括技术准备和物资准备
技术准备,熟悉图纸,掌握设计意图 及全部技术要求,进行图纸会审,发现图纸中的问题,及时向业主、 设计单位提出疑问及合理化建议
物资准备,根据施工图编制物资材 料计划书,及施工需要准好的材料、机具设备,安排好进厂时间
三、仪表设备的开箱检验仪表设备在搬运、开箱入库时要小心、谨慎
设备的现场开箱检验, 由我方技术人员会同业主及有关人员一起进行,并严格根据施工设计 图纸及有关合同认真核对产品的型号、规格、铭牌参数、数量及产品 的合格证,作好检查记录
假如发现问题后,及时配合业主做好更换 工作,最后由我方技术人员根据设计要求及产品说明书对每台仪表进 行单体检查,单体检查合格后的仪表方可交付安装
对开箱随机带来 的产品资料可先交付业主和监理,在安装需要时再由我方技术人员向 业主和监理申请
四、配管及桥架安装1、电缆桥架安装(1)桥架的订货,为便于尽量减少现场制作,施工人员详细阅读图纸,根据产品说明书,提出详细的桥架的配件、吊架、固定件的 具体型号和数量
(2)桥架到货后,为防止因堆放造成桥架变形和配件混乱,把 各种型号的桥架堆放整齐,配件分类堆放,做上标志
(3)桥架支架的安装与制作符合下列要求:•制作支架时材料矫正、平直,切没有卷边和毛刺,制作好 的支架牢固、平整、尺寸准确,防腐齐全完好
•支架安装按设计要求,一般间距少于 2m,支架固定牢固, 间距均匀,整齐美观
•安装支架时,在金属结构上(征得业主同意)和砼的预埋件 上,采纳焊接固定,在砼上,宜采纳膨胀螺栓固定
(4)桥架安装横平竖直,整齐美观,距离一致,固定牢固
(5)桥架的所有断、开孔实行冷加工,不得采纳气焊
