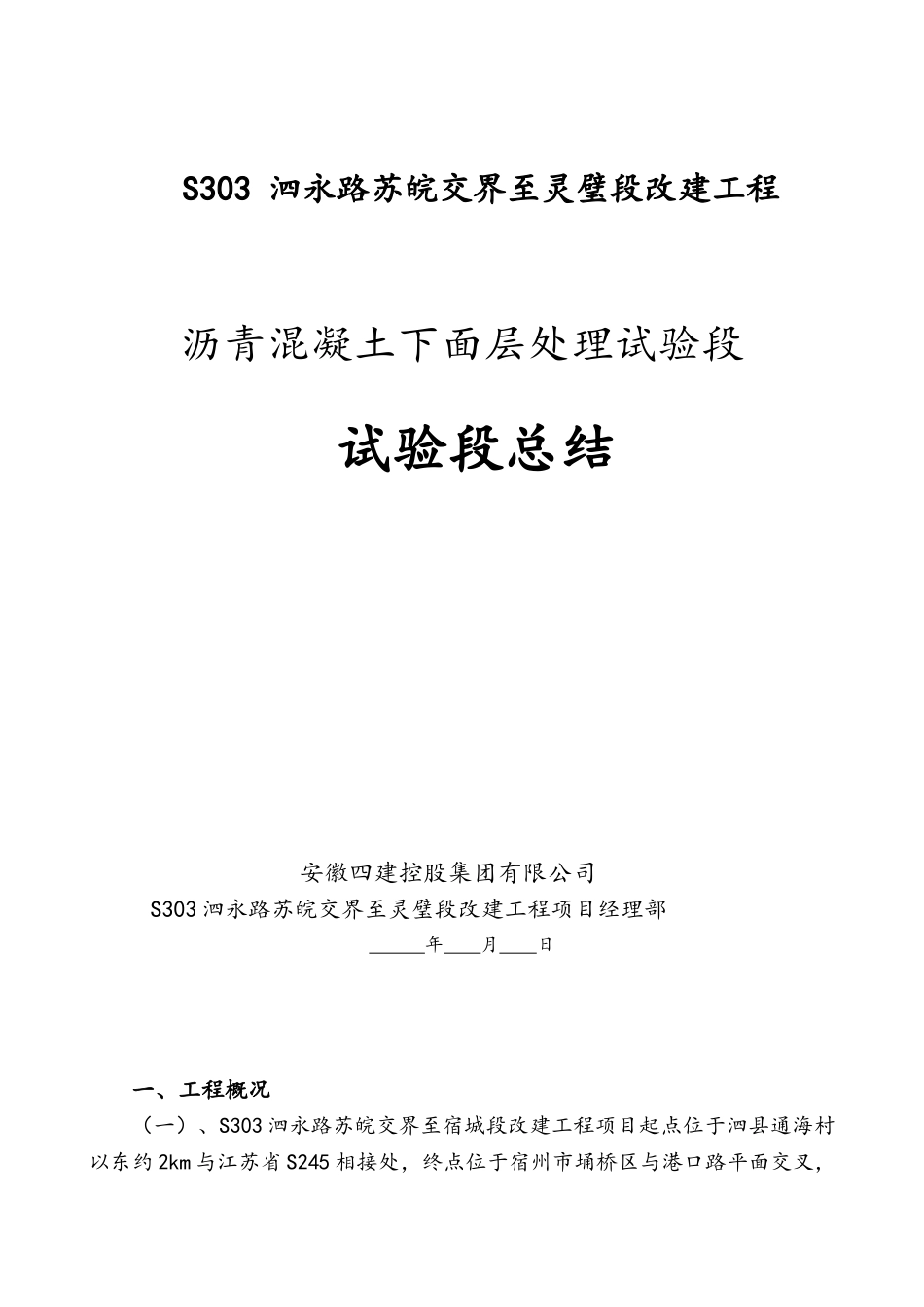

S303 泗永路苏皖交界至灵璧段改建工程 沥青混凝土下面层处理试验段 试验段总结安徽四建控股集团有限公司 S303 泗永路苏皖交界至灵璧段改建工程项目经理部 年 月 日一、工程概况(一)、S303 泗永路苏皖交界至宿城段改建工程项目起点位于泗县通海村以东约 2km 与江苏省 S245 相接处,终点位于宿州市埇桥区与港口路平面交叉,路线全长 110
782 公里
(二)本公司承建的 S303 灵璧段改建工程,起点位于泗县交界处,起点桩号为 K44+520,止于灵璧县向阳乡罗圩村,终点桩号为 K49+520,路段全长5km
其沥青面层结构形式主线段:4cm 厚细粒式 AC-13(SBS 改性)沥青混凝土6cm 厚中粒式 AC-20C(SBS 改性)沥青混凝土8cm 厚粗粒式 AC-25C 沥青混凝土
二、施工前准备情况 (一)、试验段情况及目的1、根据设计要求;设计高程与水泥稳定碎石基层顶高程差等于 18cm
2、我部沥青混凝土面层总设计量为 488000 平方米, 为确定沥青混凝土施工时适宜的松铺厚度和满足设计要求的压实遍数,最佳摊铺机的型号、最佳压实机械设备的类型及其组合工序以及其它施工机械配套组合等参数,我部沥青混凝土面层施工前将进行试验施工,试验路段位置设在 K49+120-K49+520 段,全长 400m,右幅施工
(二)、技术准备 1、开工前,组织技术人员全面熟悉设计文件,充分了解设计意图,认真核对地形及地质资料,做认真的施工现场调查,核实工程数量
2、路面施工前导线点、水准点已闭合,水泥稳定碎石基层顶高程复测等测量工作已完成
(三)、人员机械设备准备 1、现场人员组织机构 现场技术保障:李晓惠 现场质量控制:林承浩 机械班负责人:张俊凯 施工班负责人:王 刚 试验检测负责人:张志河 安全负责人:朱超 施工队长:韩开宝 现场管理、机械操作手、辅助工等计 4
