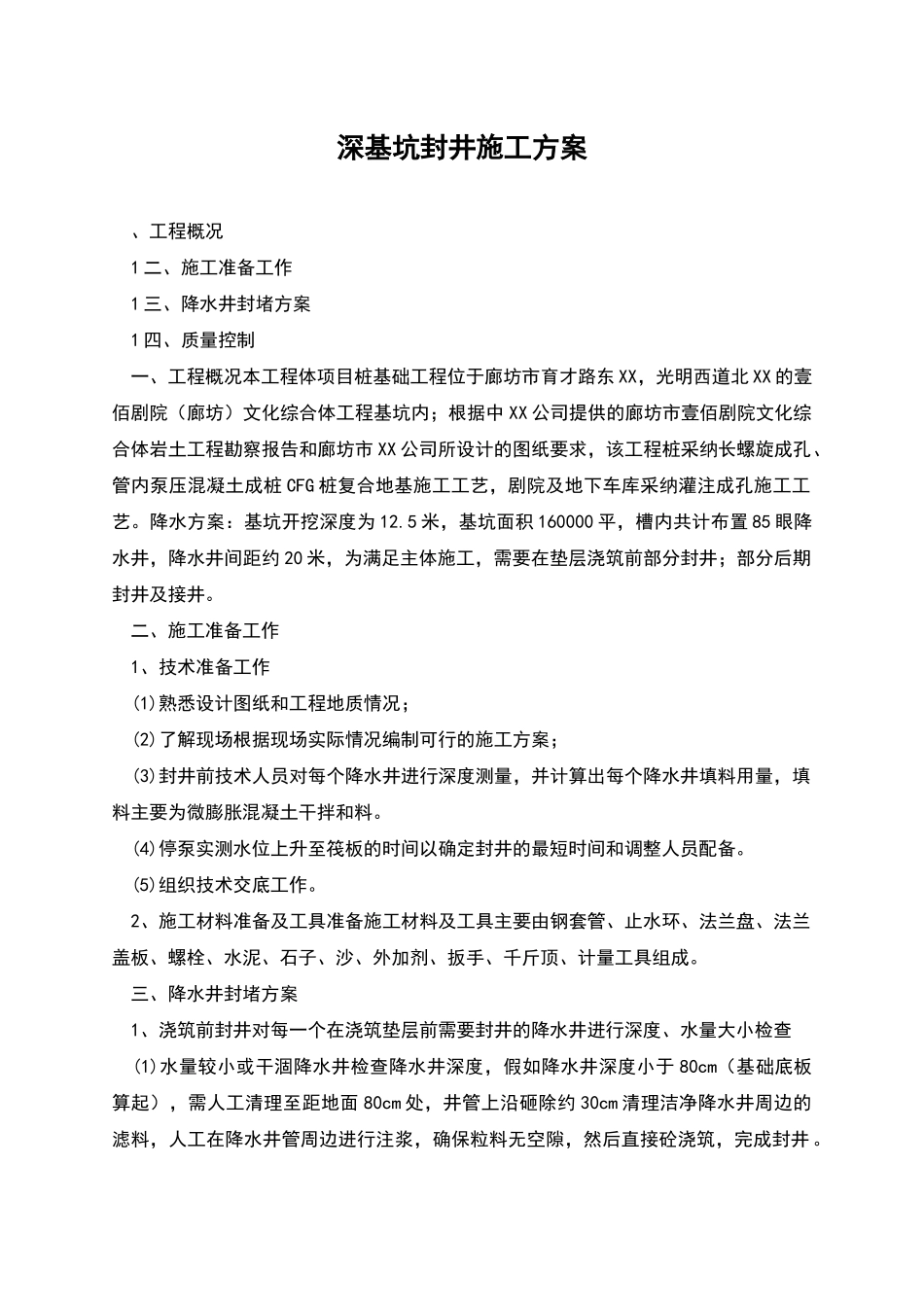

深基坑封井施工方案 、工程概况 1 二、施工准备工作 1 三、降水井封堵方案 1 四、质量控制 一、工程概况本工程体项目桩基础工程位于廊坊市育才路东 XX,光明西道北 XX 的壹佰剧院(廊坊)文化综合体工程基坑内;根据中 XX 公司提供的廊坊市壹佰剧院文化综合体岩土工程勘察报告和廊坊市 XX 公司所设计的图纸要求,该工程桩采纳长螺旋成孔、管内泵压混凝土成桩 CFG 桩复合地基施工工艺,剧院及地下车库采纳灌注成孔施工工艺
降水方案:基坑开挖深度为 12
5 米,基坑面积 160000 平,槽内共计布置 85 眼降水井,降水井间距约 20 米,为满足主体施工,需要在垫层浇筑前部分封井;部分后期封井及接井
二、施工准备工作 1、技术准备工作 (1)熟悉设计图纸和工程地质情况; (2)了解现场根据现场实际情况编制可行的施工方案; (3)封井前技术人员对每个降水井进行深度测量,并计算出每个降水井填料用量,填料主要为微膨胀混凝土干拌和料
(4)停泵实测水位上升至筏板的时间以确定封井的最短时间和调整人员配备
(5)组织技术交底工作
2、施工材料准备及工具准备施工材料及工具主要由钢套管、止水环、法兰盘、法兰盖板、螺栓、水泥、石子、沙、外加剂、扳手、千斤顶、计量工具组成
三、降水井封堵方案 1、浇筑前封井对每一个在浇筑垫层前需要封井的降水井进行深度、水量大小检查 (1)水量较小或干涸降水井检查降水井深度,假如降水井深度小于 80cm(基础底板算起),需人工清理至距地面 80cm 处,井管上沿砸除约 30cm 清理洁净降水井周边的滤料,人工在降水井管周边进行注浆,确保粒料无空隙,然后直接砼浇筑,完成封井

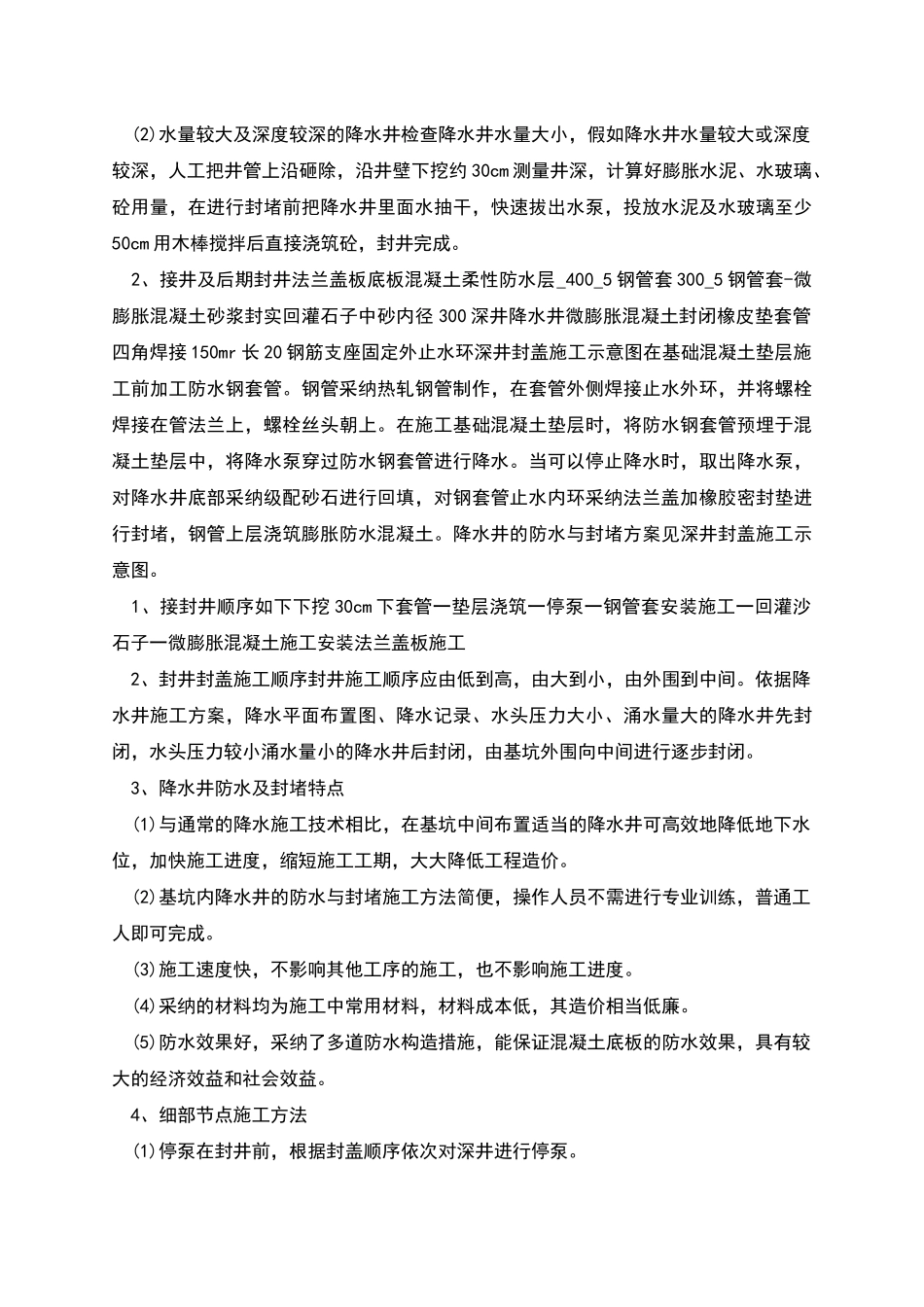

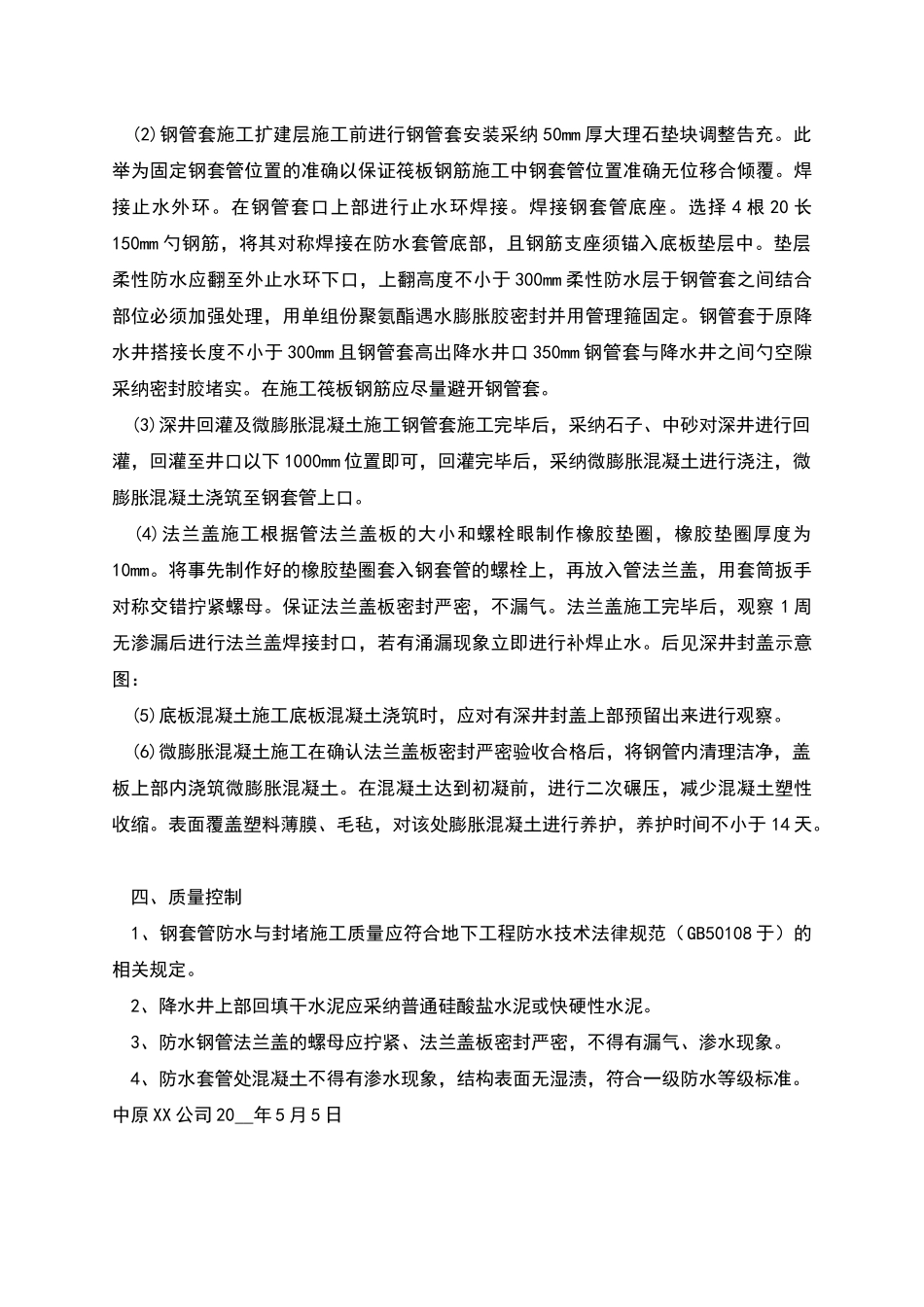

(2)水量较大及深度较深的降水井检查降水井水量大小,假如降水井水量较大或深度较深,人工把井管上沿砸除,沿井壁下挖约 30cm 测量井深,计算好膨胀水泥、水玻璃、砼用量,在进行封堵
