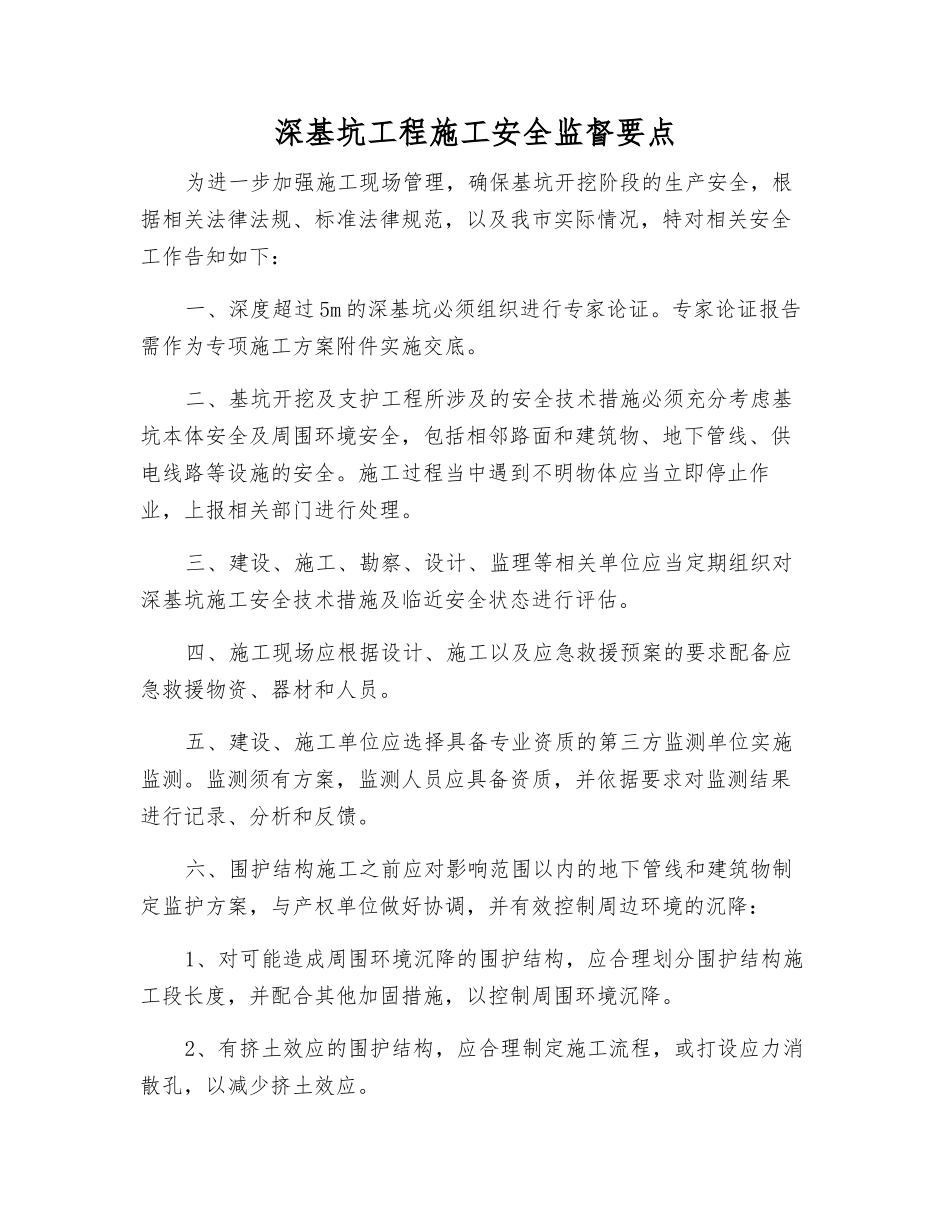

深基坑工程施工安全监督要点为进一步加强施工现场管理,确保基坑开挖阶段的生产安全,根据相关法律法规、标准法律规范,以及我市实际情况,特对相关安全工作告知如下:一、深度超过 5m 的深基坑必须组织进行专家论证。专家论证报告需作为专项施工方案附件实施交底。二、基坑开挖及支护工程所涉及的安全技术措施必须充分考虑基坑本体安全及周围环境安全,包括相邻路面和建筑物、地下管线、供电线路等设施的安全。施工过程当中遇到不明物体应当立即停止作业,上报相关部门进行处理。三、建设、施工、勘察、设计、监理等相关单位应当定期组织对深基坑施工安全技术措施及临近安全状态进行评估。四、施工现场应根据设计、施工以及应急救援预案的要求配备应急救援物资、器材和人员。五、建设、施工单位应选择具备专业资质的第三方监测单位实施监测。监测须有方案,监测人员应具备资质,并依据要求对监测结果进行记录、分析和反馈。六、围护结构施工之前应对影响范围以内的地下管线和建筑物制定监护方案,与产权单位做好协调,并有效控制周边环境的沉降:1、对可能造成周围环境沉降的围护结构,应合理划分围护结构施工段长度,并配合其他加固措施,以控制周围环境沉降。2、有挤土效应的围护结构,应合理制定施工流程,或打设应力消散孔,以减少挤土效应。七、采纳泥浆护壁的围护结构,所使用的泥浆的物化性能应能满足槽壁或孔壁土体稳定不坍方,并有控制泥浆质量和泥浆液面的措施。八、采纳搅拌桩类围护结构的,应能保证:1、围护结构深度、断面尺寸、强度、刚度、抗渗性能满足设计要求。2、搅拌桩类围护结构应连续施工,其水泥掺入量和水泥土搅拌均匀性应有控制措施,桩与桩搭接时间不应大于 24h。对时间过长无法搭接的,应在设计单位认可后,采纳局部补桩或注浆进行加固。九、SMW 工法施工的,应对 H 型钢进行进场报验及检测,分段连接的,应当符合设计法律规范和要求并对其分段接头焊接质量进行检测。施工过程应加强安全管理:1、H 型钢平直度及插进标高应当符合设计法律规范和要求。2、应当严格控制水泥浆配比、钻机搅拌和压浆速度,确保符合设计强度和抗渗要求。施工过程当中应当随时抽查水泥浆比重。3、H 型钢有接头的,接头必须位于开挖面以下 2m,且相邻两根 H型钢接头应错开 1m 以上。4、相邻桩的施工间隔不得超过 12h,相互搭接宽度应大于 20cm。5、不得采纳振动方式进行 H 型钢的起拔操作,H 型钢回收起拔后,须用水泥砂浆及...
