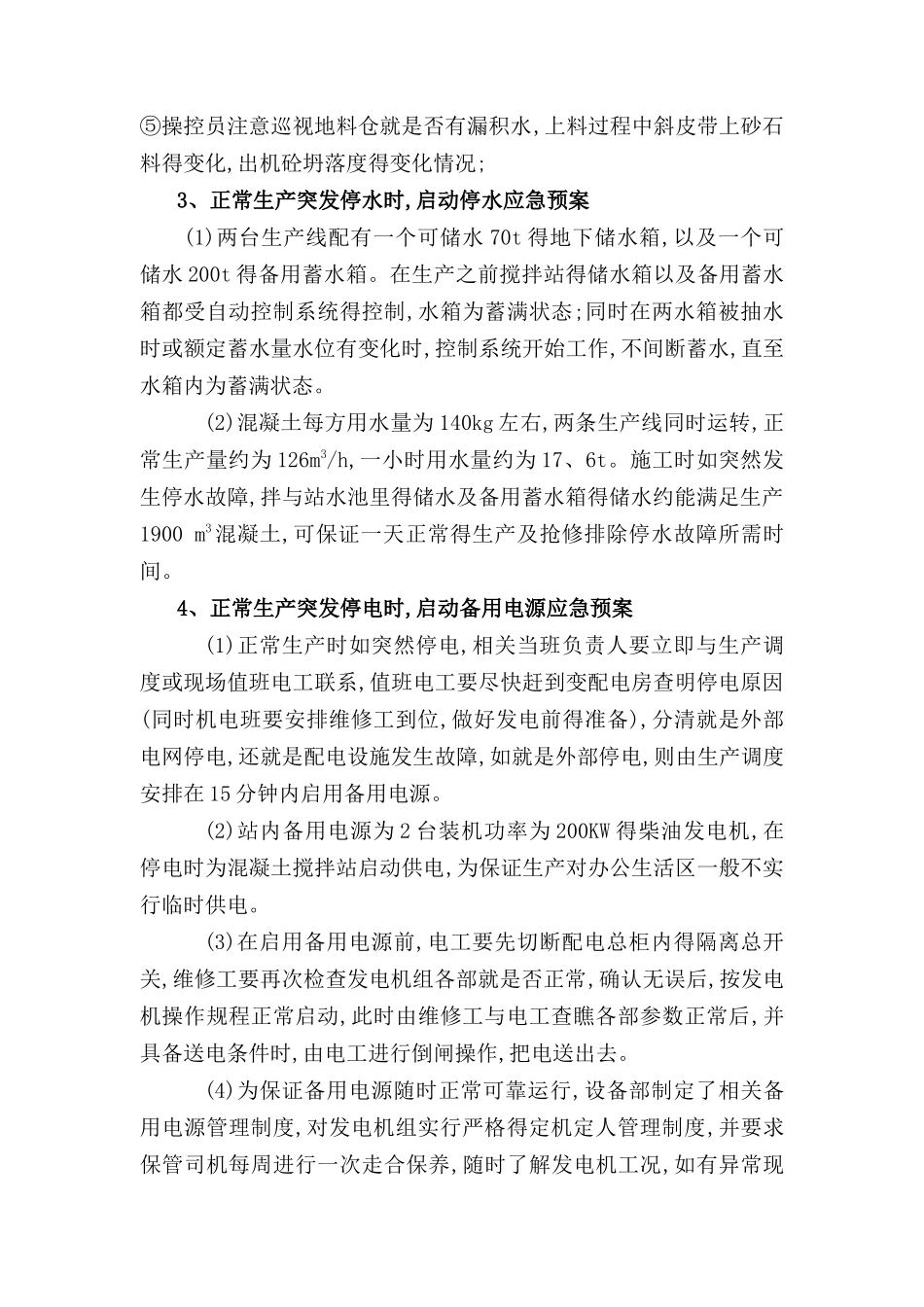

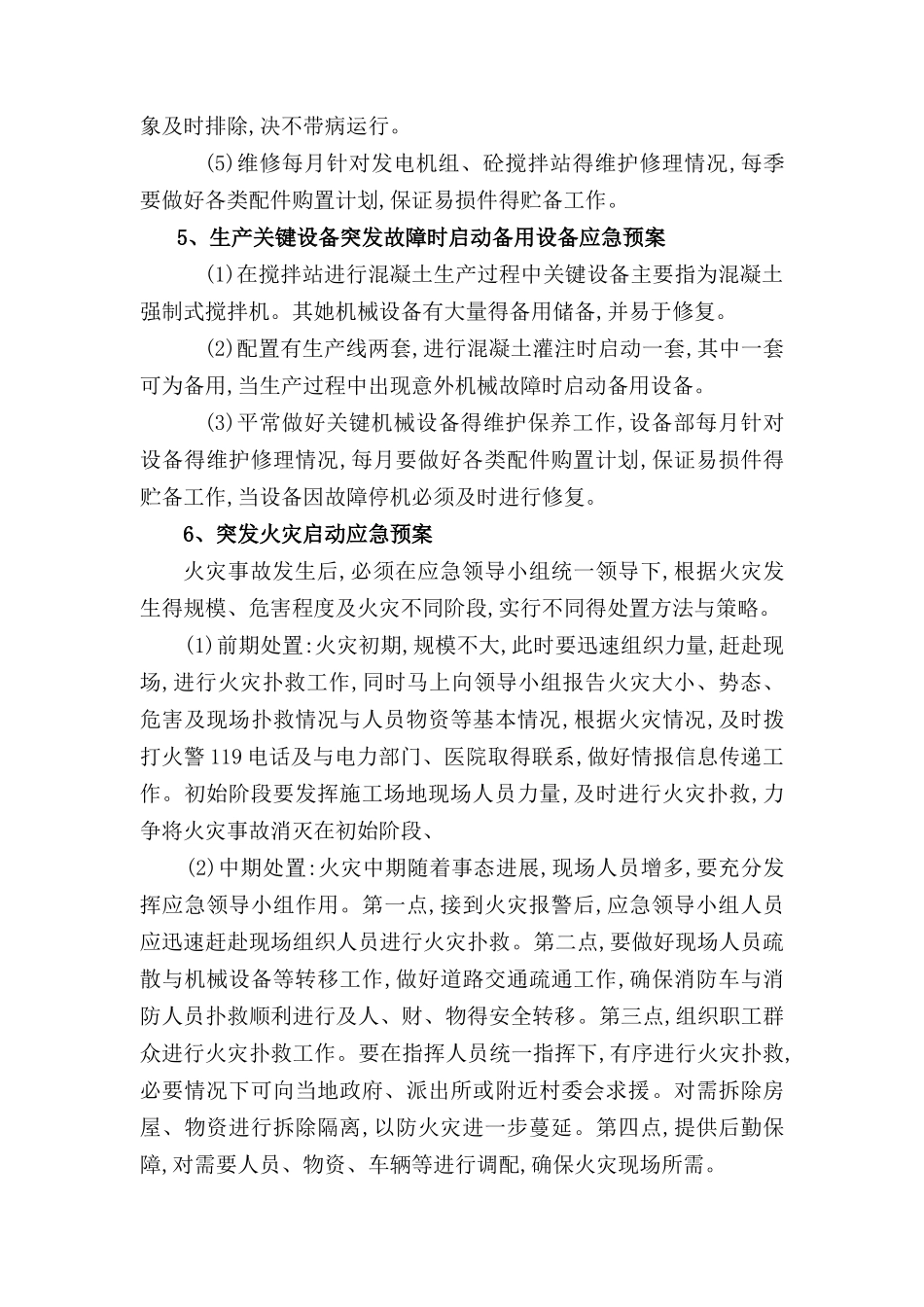

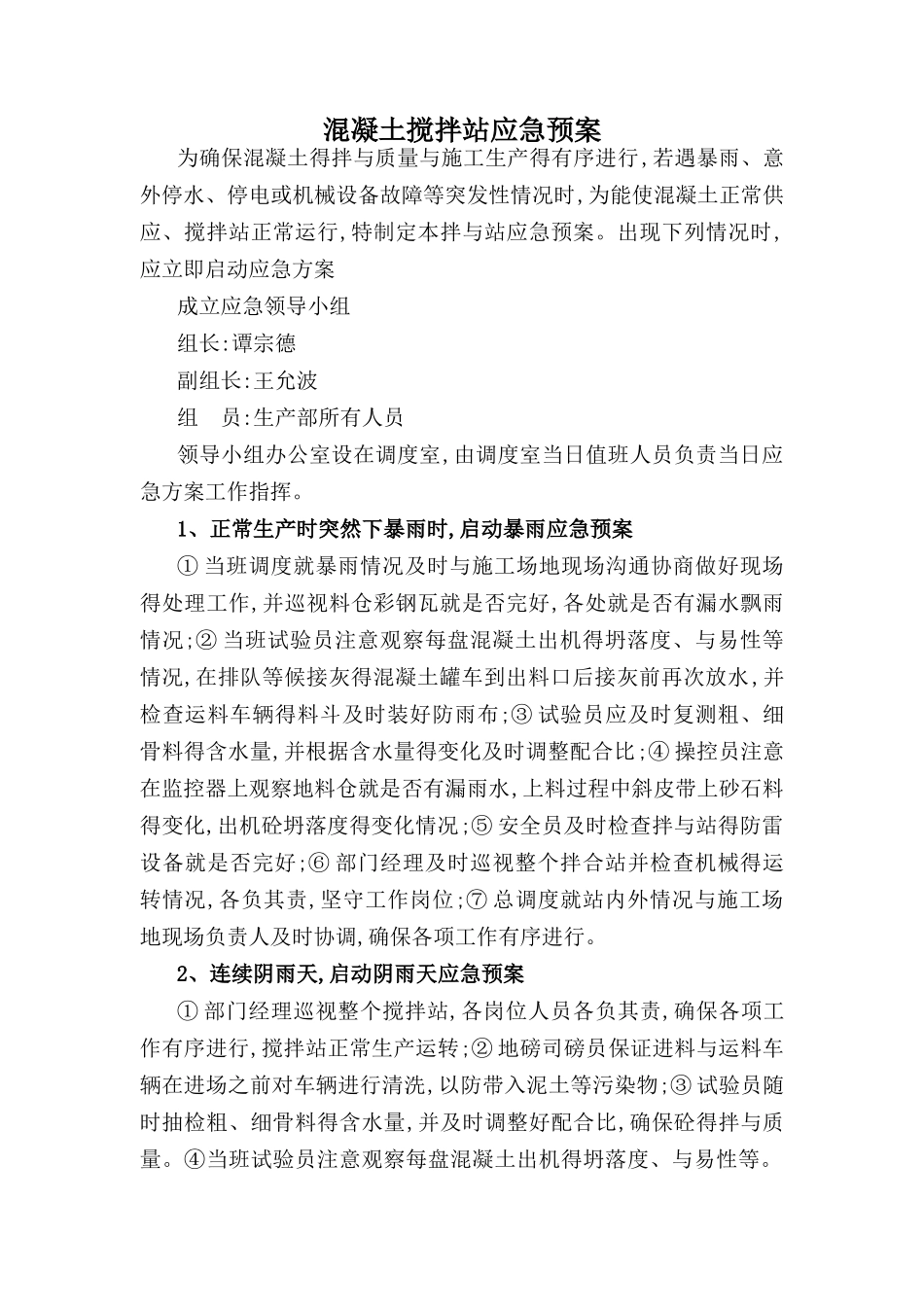

混凝土搅拌站应急预案为确保混凝土得拌与质量与施工生产得有序进行,若遇暴雨、意外停水、停电或机械设备故障等突发性情况时,为能使混凝土正常供应、搅拌站正常运行,特制定本拌与站应急预案。出现下列情况时,应立即启动应急方案成立应急领导小组组长:谭宗德副组长:王允波组 员:生产部所有人员领导小组办公室设在调度室,由调度室当日值班人员负责当日应急方案工作指挥。1、正常生产时突然下暴雨时,启动暴雨应急预案① 当班调度就暴雨情况及时与施工场地现场沟通协商做好现场得处理工作,并巡视料仓彩钢瓦就是否完好,各处就是否有漏水飘雨情况;② 当班试验员注意观察每盘混凝土出机得坍落度、与易性等情况,在排队等候接灰得混凝土罐车到出料口后接灰前再次放水,并检查运料车辆得料斗及时装好防雨布;③ 试验员应及时复测粗、细骨料得含水量,并根据含水量得变化及时调整配合比;④ 操控员注意在监控器上观察地料仓就是否有漏雨水,上料过程中斜皮带上砂石料得变化,出机砼坍落度得变化情况;⑤ 安全员及时检查拌与站得防雷设备就是否完好;⑥ 部门经理及时巡视整个拌合站并检查机械得运转情况,各负其责,坚守工作岗位;⑦ 总调度就站内外情况与施工场地现场负责人及时协调,确保各项工作有序进行。2、连续阴雨天,启动阴雨天应急预案① 部门经理巡视整个搅拌站,各岗位人员各负其责,确保各项工作有序进行,搅拌站正常生产运转;② 地磅司磅员保证进料与运料车辆在进场之前对车辆进行清洗,以防带入泥土等污染物;③ 试验员随时抽检粗、细骨料得含水量,并及时调整好配合比,确保砼得拌与质量。④当班试验员注意观察每盘混凝土出机得坍落度、与易性等。⑤操控员注意巡视地料仓就是否有漏积水,上料过程中斜皮带上砂石料得变化,出机砼坍落度得变化情况; 3、正常生产突发停水时,启动停水应急预案(1)两台生产线配有一个可储水 70t 得地下储水箱,以及一个可储水 200t 得备用蓄水箱。在生产之前搅拌站得储水箱以及备用蓄水箱都受自动控制系统得控制,水箱为蓄满状态;同时在两水箱被抽水时或额定蓄水量水位有变化时,控制系统开始工作,不间断蓄水,直至水箱内为蓄满状态。(2)混凝土每方用水量为 140kg 左右,两条生产线同时运转,正常生产量约为 126m3/h,一小时用水量约为 17、6t。施工时如突然发生停水故障,拌与站水池里得储水及备用蓄水箱得储水约能满足生产1900 m3混凝土,可保证一天正常得生产及抢修排除停水故障所需时间。4、正常生产突发停电时,启动备用电源...
