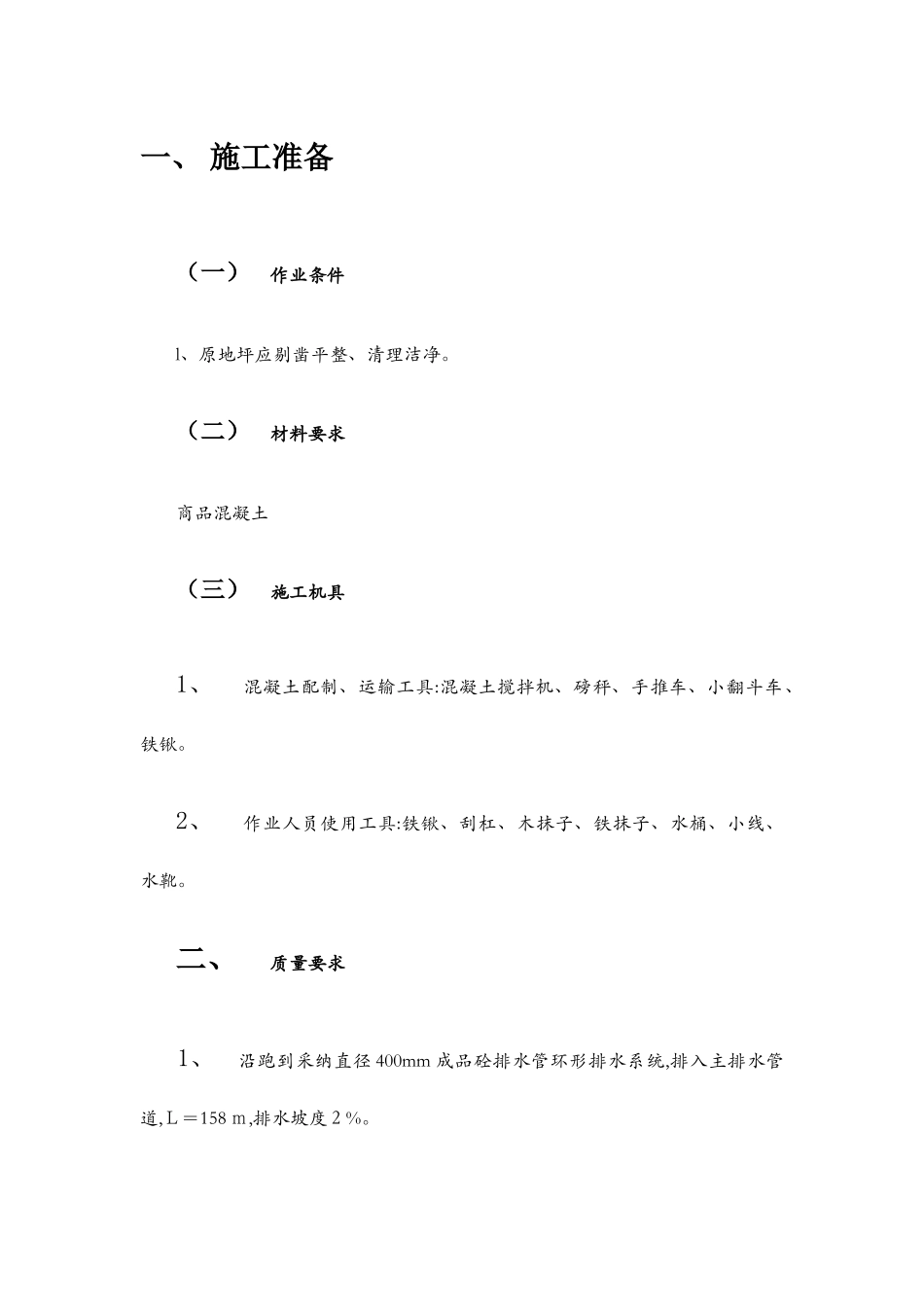

一、 施工准备(一)作业条件l、原地坪应剔凿平整、清理洁净
(二)材料要求商品混凝土(三)施工机具1、混凝土配制、运输工具:混凝土搅拌机、磅秤、手推车、小翻斗车、铁锹
2、作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴
二、质量要求1、沿跑到采纳直径 400mm 成品砼排水管环形排水系统,排入主排水管道,L=158 m,排水坡度2%

2、场地排水井共 10 处
做法附图:3、 道牙做法附图:三、工艺流程找标高→基层处理→洒水润湿→按坡度抹灰饼→抹标筋→冲筋贴灰饼→浇筑混凝土→撒水泥沙子干面灰→第一遍抹压→第二遍抹压→第三遍抹压→养护四、 操作工艺 基层表面得浮土、砂浆块等杂物应清理洁净,基层清理就就是防止地面空鼓得重要工序,一定要仔细做好
提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面湿润,但无积水
浇灌混凝土前应先在已湿润得基层表面刷一遍 1:0、4~0、4 5(水:水泥)得素水泥浆,要随铺随刷,防止出现风干现象,如基层表面为光滑面还应在刷浆前先将表面凿毛
根据标高线做出灰饼间距 1、5m;操场有排水井要在排水井四周做出 3%得泛水坡度;灰饼均应采纳细石混凝土制作,随后铺混凝土
混凝土坍落度应不大于1 80mm;并应每 500 平方米制作一组试块,不足5 00平方米时,也制作一组试块
铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土填补,再用长刮杠刮一次,用木抹子搓平
用铁抹子轻轻抹压面层,把脚印压平
当面层开始凝聚,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,将面层得凹坑砂眼和脚印压平
要求不漏压,平面出光
地面得边角和水暖立管四周容易漏压或不平,施工时要仔细操作
当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压要用力稍大,将抹子纹抹平压光,压光得时间应控制在终凝前完成
面层抹压完 24
