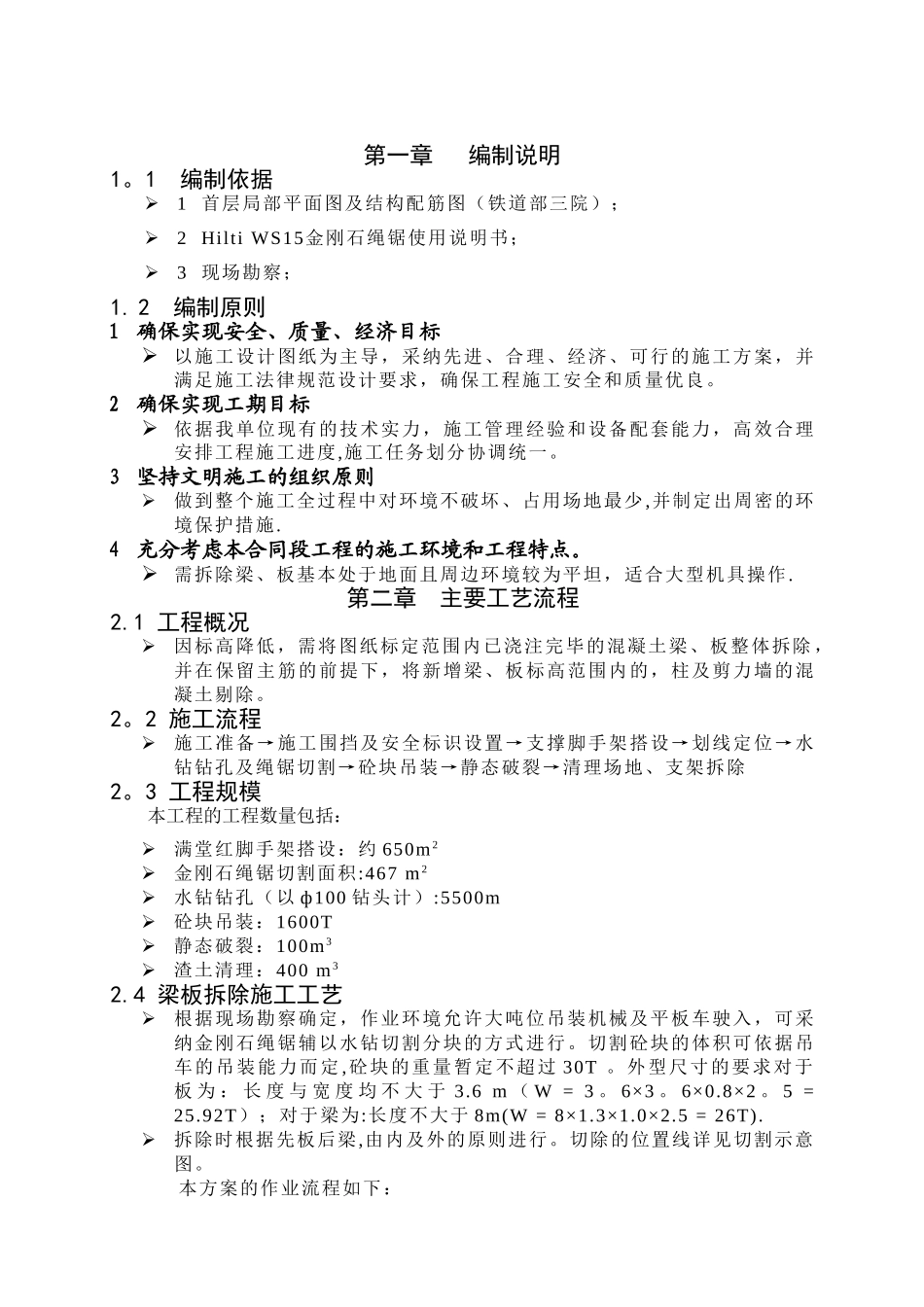

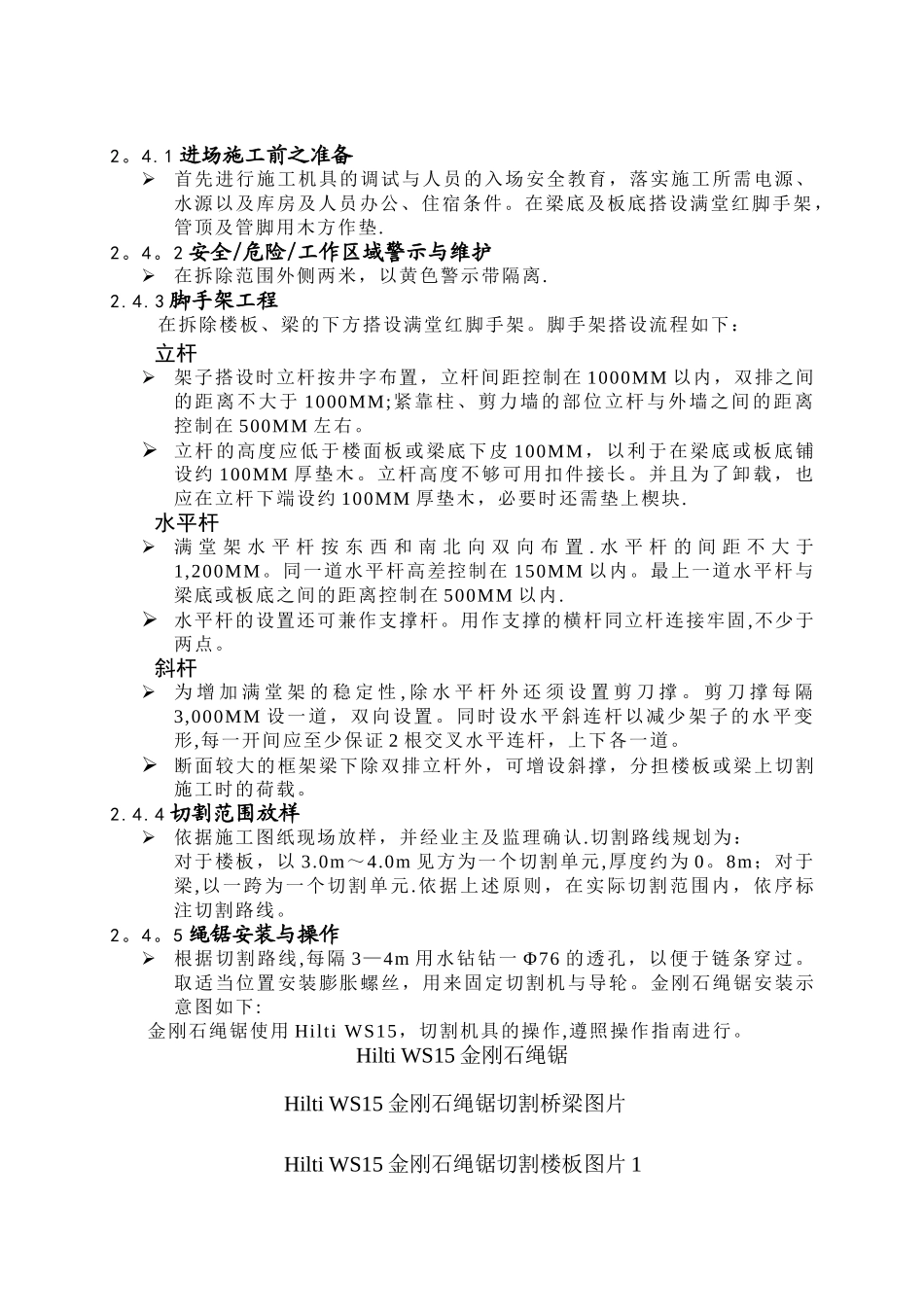

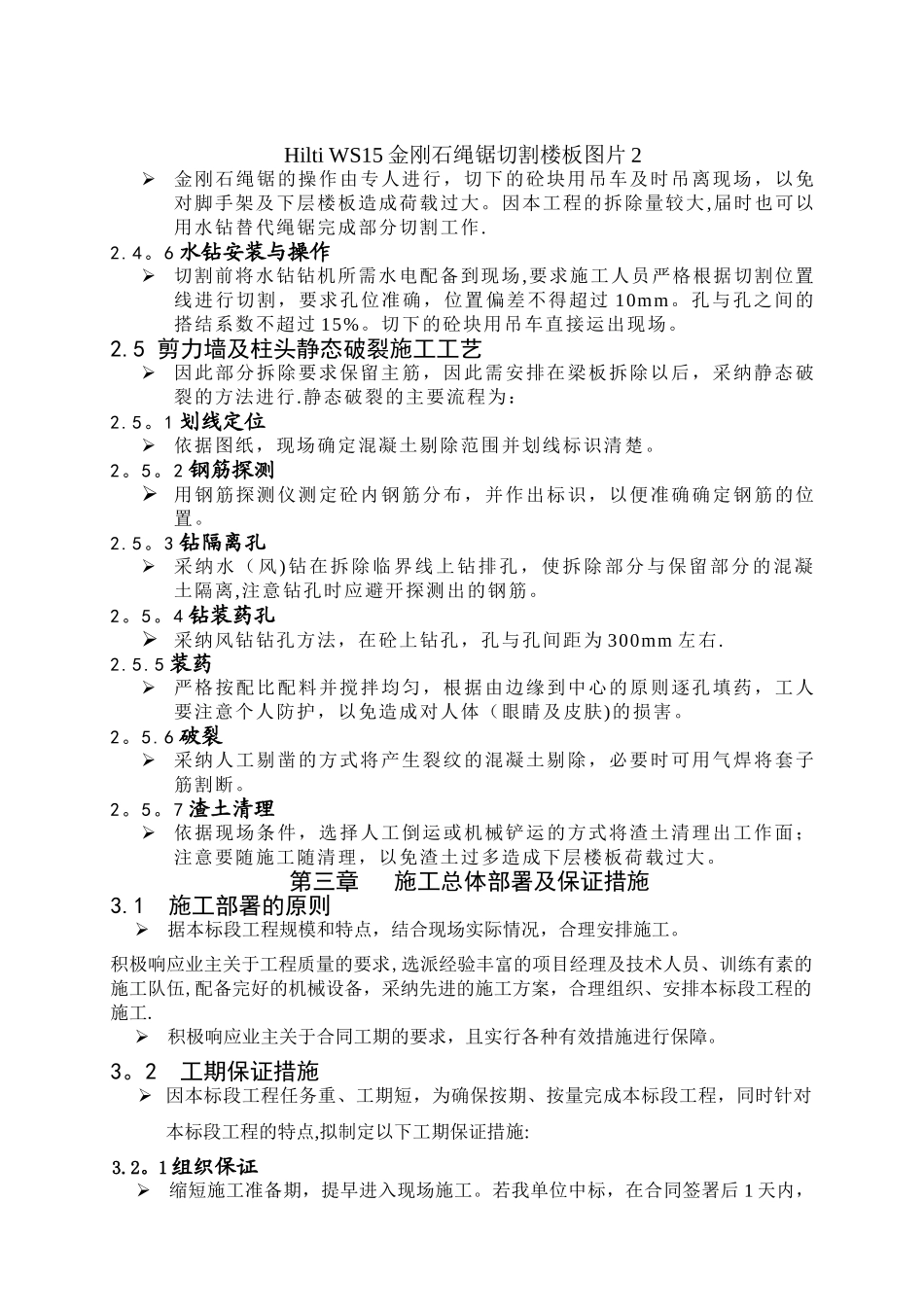

第一章 编制说明1。1 编制依据1 首层局部平面图及结构配筋图(铁道部三院);2 Hilti WS15金刚石绳锯使用说明书;3 现场勘察;1. 2 编制原则1 确保实现安全、质量、经济目标以施工设计图纸为主导,采纳先进、合理、经济、可行的施工方案,并满足施工法律规范设计要求,确保工程施工安全和质量优良。2 确保实现工期目标依据我单位现有的技术实力,施工管理经验和设备配套能力,高效合理安排工程施工进度,施工任务划分协调统一。3 坚持文明施工的组织原则做到整个施工全过程中对环境不破坏、占用场地最少,并制定出周密的环境保护措施.4 充分考虑本合同段工程的施工环境和工程特点。需拆除梁、板基本处于地面且周边环境较为平坦,适合大型机具操作.第二章 主要工艺流程2.1 工程概况因标高降低,需将图纸标定范围内已浇注完毕的混凝土梁、板整体拆除 ,并在保留主筋的前提下,将新增梁、板标高范围内的,柱及剪力墙的混凝土剔除。2。2 施工流程 施工准备→施工围挡及安全标识设置→支撑脚手架搭设→划线定位→水钻钻孔及绳锯切割→砼块吊装→静态破裂→清理场地、支架拆除2。3 工程规模本工程的工程数量包括:满堂红脚手架搭设:约 650m 2金刚石绳锯切割面积:467 m 2水钻钻孔(以 ф100 钻头计):5500m砼块吊装:1600T静态破裂:100m 3渣土清理:400 m 32.4 梁板拆除施工工艺 根据现场勘察确定,作业环境允许大吨位吊装机械及平板车驶入,可采纳金刚石绳锯辅以水钻切割分块的方式进行。切割砼块的体积可依据吊车的吊装能力而定 ,砼块的重量暂定不超过 30T 。外型尺寸的要求对于板 为 : 长 度 与 宽 度 均 不 大 于 3.6 m ( W = 3 。 6×3 。 6×0.8×2 。 5 = 25.92T);对于梁为:长度不大于 8m(W = 8×1.3×1.0×2.5 = 26T).拆除时根据先板后梁,由内及外的原则进行。切除的位置线详见切割示意图。本方案的作业流程如下:2。4.1 进场施工前之准备首先进行施工机具的调试与人员的入场安全教育,落实施工所需电源、水源以及库房及人员办公、住宿条件。在梁底及板底搭设满堂红脚手架,管顶及管脚用木方作垫.2。4。2 安全/危险/工作区域警示与维护在拆除范围外侧两米,以黄色警示带隔离.2.4.3 脚手架工程在拆除楼板、梁的下方搭设满堂红脚手架。脚手架搭设流程如下:立杆架子搭设时立杆按井字布置,立杆间距控制在 1000MM 以内,双排之间的...
