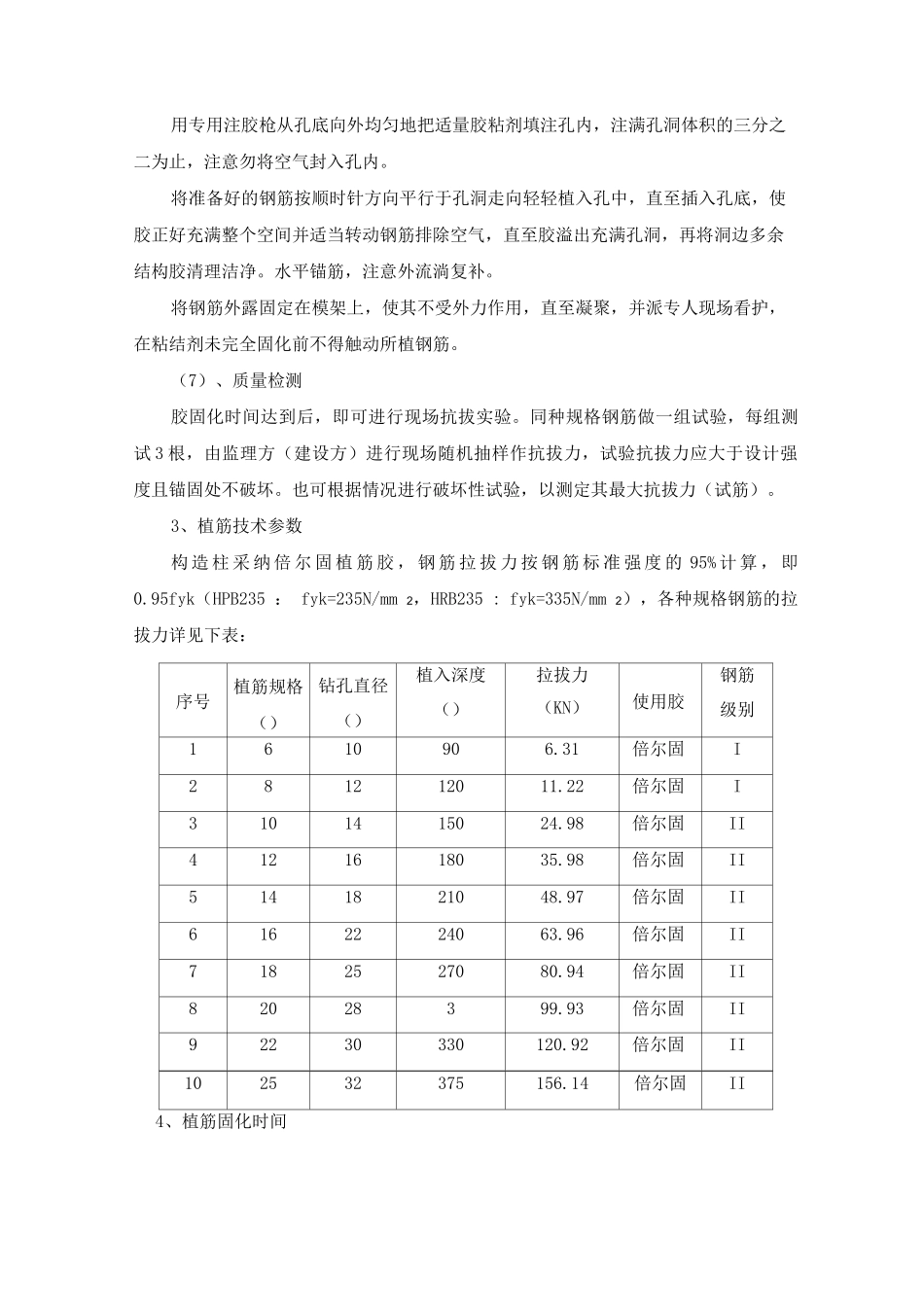

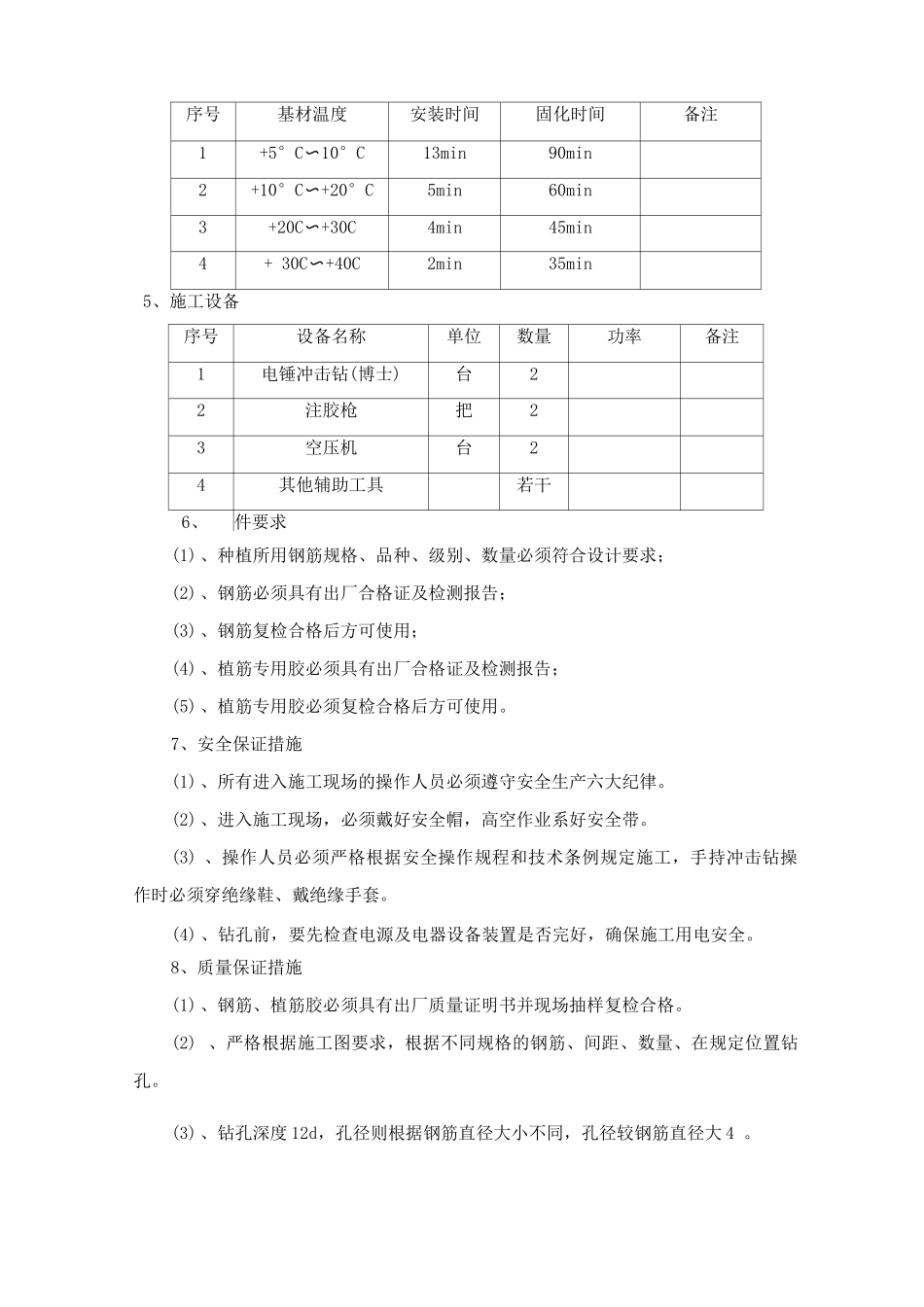

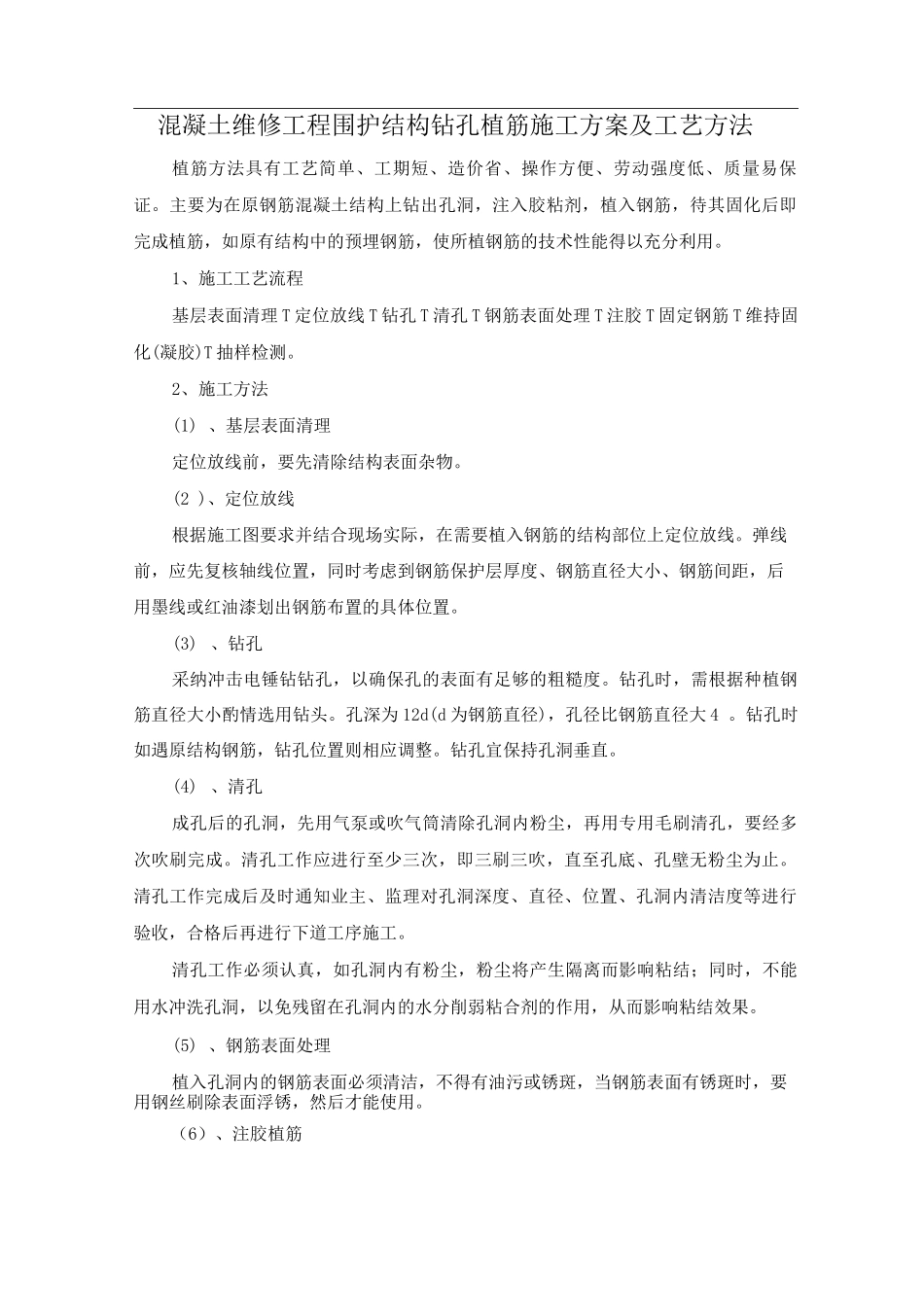

混凝土维修工程围护结构钻孔植筋施工方案及工艺方法植筋方法具有工艺简单、工期短、造价省、操作方便、劳动强度低、质量易保证。主要为在原钢筋混凝土结构上钻出孔洞,注入胶粘剂,植入钢筋,待其固化后即完成植筋,如原有结构中的预埋钢筋,使所植钢筋的技术性能得以充分利用。1、施工工艺流程基层表面清理 T 定位放线 T 钻孔 T 清孔 T 钢筋表面处理 T 注胶 T 固定钢筋 T 维持固化(凝胶)T 抽样检测。2、施工方法(1) 、基层表面清理定位放线前,要先清除结构表面杂物。(2 )、定位放线根据施工图要求并结合现场实际,在需要植入钢筋的结构部位上定位放线。弹线前,应先复核轴线位置,同时考虑到钢筋保护层厚度、钢筋直径大小、钢筋间距,后用墨线或红油漆划出钢筋布置的具体位置。(3) 、钻孔采纳冲击电锤钻钻孔,以确保孔的表面有足够的粗糙度。钻孔时,需根据种植钢筋直径大小酌情选用钻头。孔深为 12d(d 为钢筋直径),孔径比钢筋直径大 4 。钻孔时如遇原结构钢筋,钻孔位置则相应调整。钻孔宜保持孔洞垂直。(4) 、清孔成孔后的孔洞,先用气泵或吹气筒清除孔洞内粉尘,再用专用毛刷清孔,要经多次吹刷完成。清孔工作应进行至少三次,即三刷三吹,直至孔底、孔壁无粉尘为止。清孔工作完成后及时通知业主、监理对孔洞深度、直径、位置、孔洞内清洁度等进行验收,合格后再进行下道工序施工。清孔工作必须认真,如孔洞内有粉尘,粉尘将产生隔离而影响粘结;同时,不能用水冲洗孔洞,以免残留在孔洞内的水分削弱粘合剂的作用,从而影响粘结效果。(5) 、钢筋表面处理植入孔洞内的钢筋表面必须清洁,不得有油污或锈斑,当钢筋表面有锈斑时,要用钢丝刷除表面浮锈,然后才能使用。(6)、注胶植筋用专用注胶枪从孔底向外均匀地把适量胶粘剂填注孔内,注满孔洞体积的三分之二为止,注意勿将空气封入孔内。将准备好的钢筋按顺时针方向平行于孔洞走向轻轻植入孔中,直至插入孔底,使胶正好充满整个空间并适当转动钢筋排除空气,直至胶溢出充满孔洞,再将洞边多余结构胶清理洁净。水平锚筋,注意外流淌复补。将钢筋外露固定在模架上,使其不受外力作用,直至凝聚,并派专人现场看护,在粘结剂未完全固化前不得触动所植钢筋。(7)、质量检测胶固化时间达到后,即可进行现场抗拔实验。同种规格钢筋做一组试验,每组测试 3 根,由监理方(建设方)进行现场随机抽样作抗拔力,试验抗拔力应大于设计强度且锚固处不破坏。也可根据情况进行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土维修工程围护结构钻孔植筋施工方案及工艺方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
