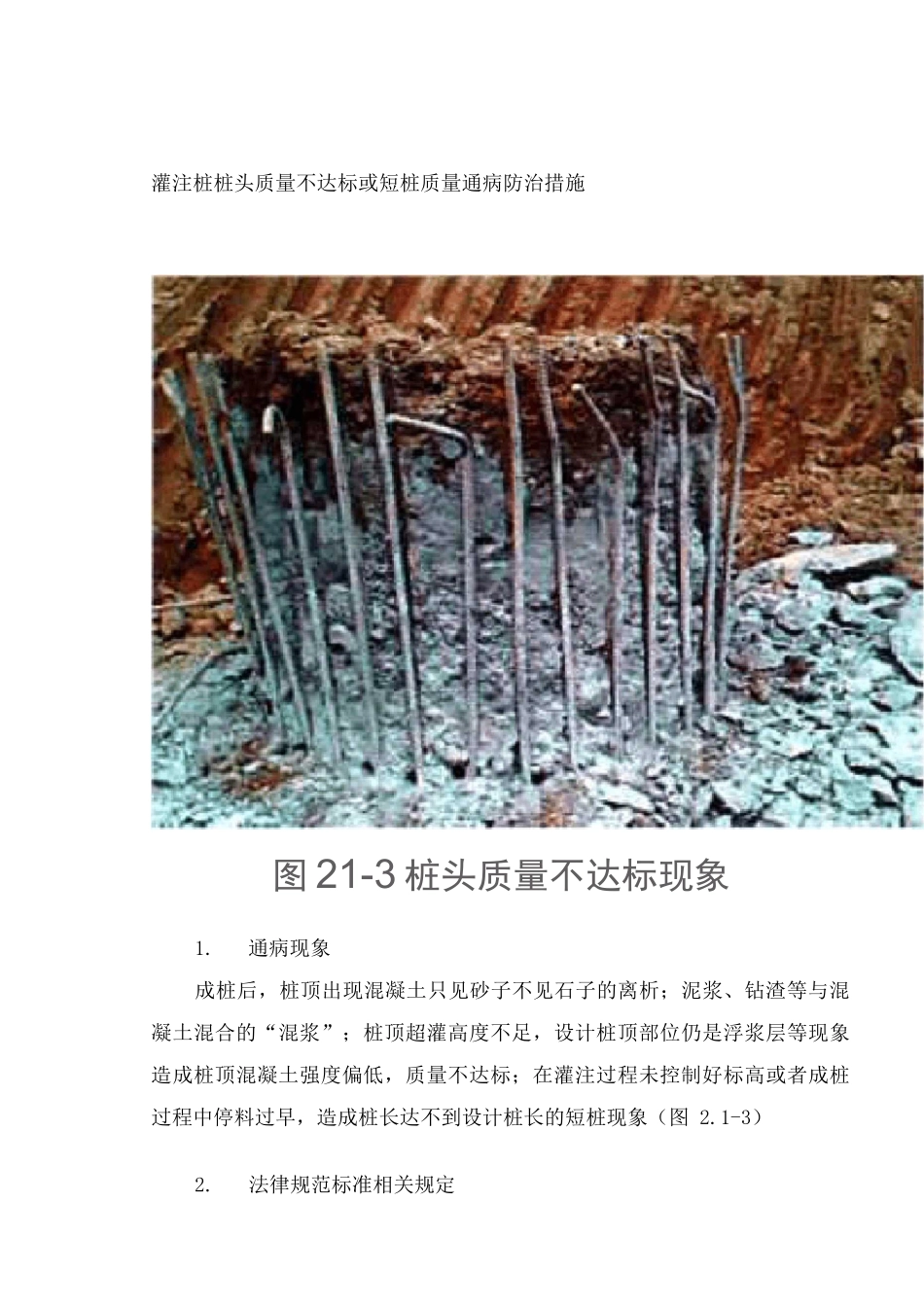

灌注桩桩头质量不达标或短桩质量通病防治措施图 21-3 桩头质量不达标现象1.通病现象成桩后,桩顶出现混凝土只见砂子不见石子的离析;泥浆、钻渣等与混凝土混合的“混浆”;桩顶超灌高度不足,设计桩顶部位仍是浮浆层等现象造成桩顶混凝土强度偏低,质量不达标;在灌注过程未控制好标高或者成桩过程中停料过早,造成桩长达不到设计桩长的短桩现象(图 2.1-3)2.法律规范标准相关规定(1 )设计法律规范标准相关规定1 )《城市桥梁设计法律规范》CJJ 11-20252) 《公路桥涵地基与基础设计法律规范》JTG D63-27(2)施工法律规范标准相关规定《公路桥涵施工技术法律规范》JTG/T F50-20259.2.11 灌注水下混凝土应符合下列规定:9 混凝土灌注至桩顶部位时,应实行措施保持导管内的混凝土压力,避开桩顶泥浆密度过大而产生泥团或桩顶混凝土不密实、松散等现象;在灌注将近结束时,应核对混凝土的灌入数量,确定所测混凝土的灌注高度是否正确。灌注的桩顶高程应比设计高程高出不小于 0.5m,当存在地质较差、孔内泥浆密度过大、桩径较大等情况时,应适当提高其超灌的高度;超灌的多余部分在承台施工前或接桩前应凿除,凿除后的桩头应密实、无松散层。3. 原因分析(1) 技术交底有不到位之处,内容不够全面。(2) 现场技术员缺乏质量意识,未掌握水下混凝土施工有关规定要求和注意事项。(3) 首批混凝土本身的质量问题,搅拌不熟,或混凝土中石料级配不好,混凝土和易性差。(4) 浇筑过程中,少量混凝土从贮料斗外直接漏到孔内,形成离析,砂浆浮在上面与泥浆混合。(5) 混浆主要是清孔不彻底,泥浆比重较大,浇桩过程中,沉淀变厚而下沉和混凝土混合 O(6)灌注尾声,施工人员量测桩顶超灌高度失误,超灌高度不足。(7)灌注混凝土过程中,未设专人常常测量水中混凝土面的高度。4. 预防措施(1)施工措施1)认真熟读施工图,准确测量护筒顶标高并正确交底;终孔检查孔深时除采纳测 绳测量还必须采纳钢尺对测绳进行复核测量,当发现孔深不够时不得终孔;混凝土灌注 时超灌 0.5 1.0m。2)浇灌前应检查钻机、搅拌机、发电机组等设备,确保其在桩身混凝土浇灌过程中运行良好,并注意机械设备日常维护保养。3)清孔要彻底,灌注水下混凝土前要测泥浆指标,不达标要二次清孔。4)浇筑过程中,加强现场测试,根据实际浇筑用量和混凝土面上升高度的关系,推算好最终用量。5)灌注桩接近结束时,应用尼龙绳绑一金属重物,探入孔中,金属与混凝土内的 石...
