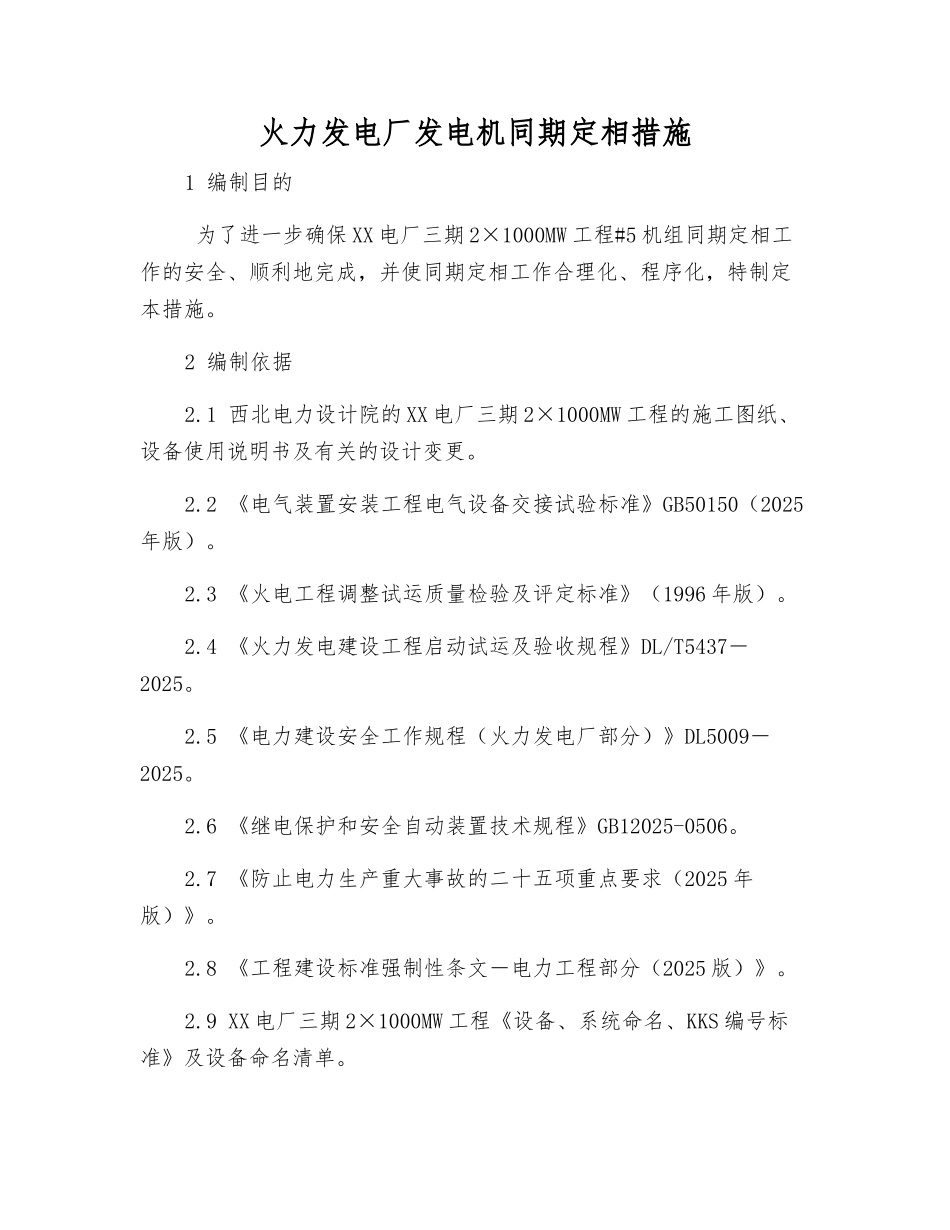

火力发电厂发电机同期定相措施1 编制目的 为了进一步确保 XX 电厂三期 2×1000MW 工程#5 机组同期定相工作的安全、顺利地完成,并使同期定相工作合理化、程序化,特制定本措施
2 编制依据2
1 西北电力设计院的 XX 电厂三期 2×1000MW 工程的施工图纸、设备使用说明书及有关的设计变更
2 《电气装置安装工程电气设备交接试验标准》GB50150(2025年版)
3 《火电工程调整试运质量检验及评定标准》(1996 年版)
4 《火力发电建设工程启动试运及验收规程》DL/T5437-2025
5 《电力建设安全工作规程(火力发电厂部分)》DL5009-2025
6 《继电保护和安全自动装置技术规程》GB12025-0506
7 《防止电力生产重大事故的二十五项重点要求(2025 年版)》
8 《工程建设标准强制性条文-电力工程部分(2025 版)》
9 XX 电厂三期 2×1000MW 工程《设备、系统命名、KKS 编号标准》及设备命名清单

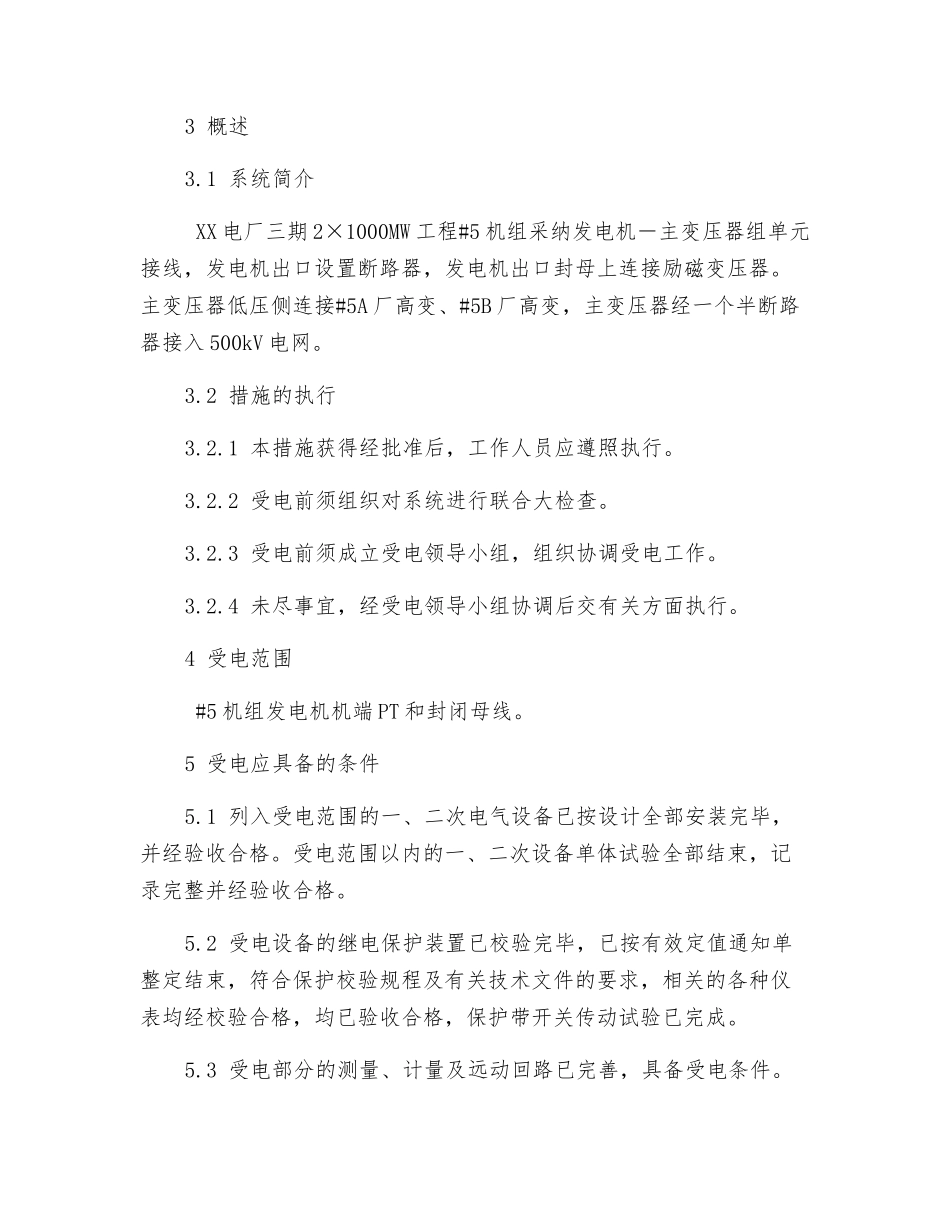

1 系统简介 XX 电厂三期 2×1000MW 工程#5 机组采纳发电机-主变压器组单元接线,发电机出口设置断路器,发电机出口封母上连接励磁变压器
主变压器低压侧连接#5A 厂高变、#5B 厂高变,主变压器经一个半断路器接入 500kV 电网
2 措施的执行3
1 本措施获得经批准后,工作人员应遵照执行
2 受电前须组织对系统进行联合大检查
3 受电前须成立受电领导小组,组织协调受电工作
4 未尽事宜,经受电领导小组协调后交有关方面执行
4 受电范围 #5 机组发电机机端 PT 和封闭母线
5 受电应具备的条件5
1 列入受电范围的一、二次电气设备已按设计全部安装完毕,并经验收合格
受电范围以内的一、二次设备单体试验全部结束,记录完整并经验收合格
