煤气管道置换方案编制人: 审核人: 现场负责人: 目 录一、置换范围 ﻩ Error: Reference source not found 二、置换目标 ﻩ Error: Reference source not found 三、置换应具备条件
Error: Reference source not found 四、置换工作程序 ﻩ Error: Reference source not found 五 、 置 换 前 得 准 备 及 技 术 措 施 ﻩ Error: Reference source not found六、置换实施 ﻩ Error: Reference source not found 七、置换过程注意事项
Error: Reference source not found 八、安全技术措施

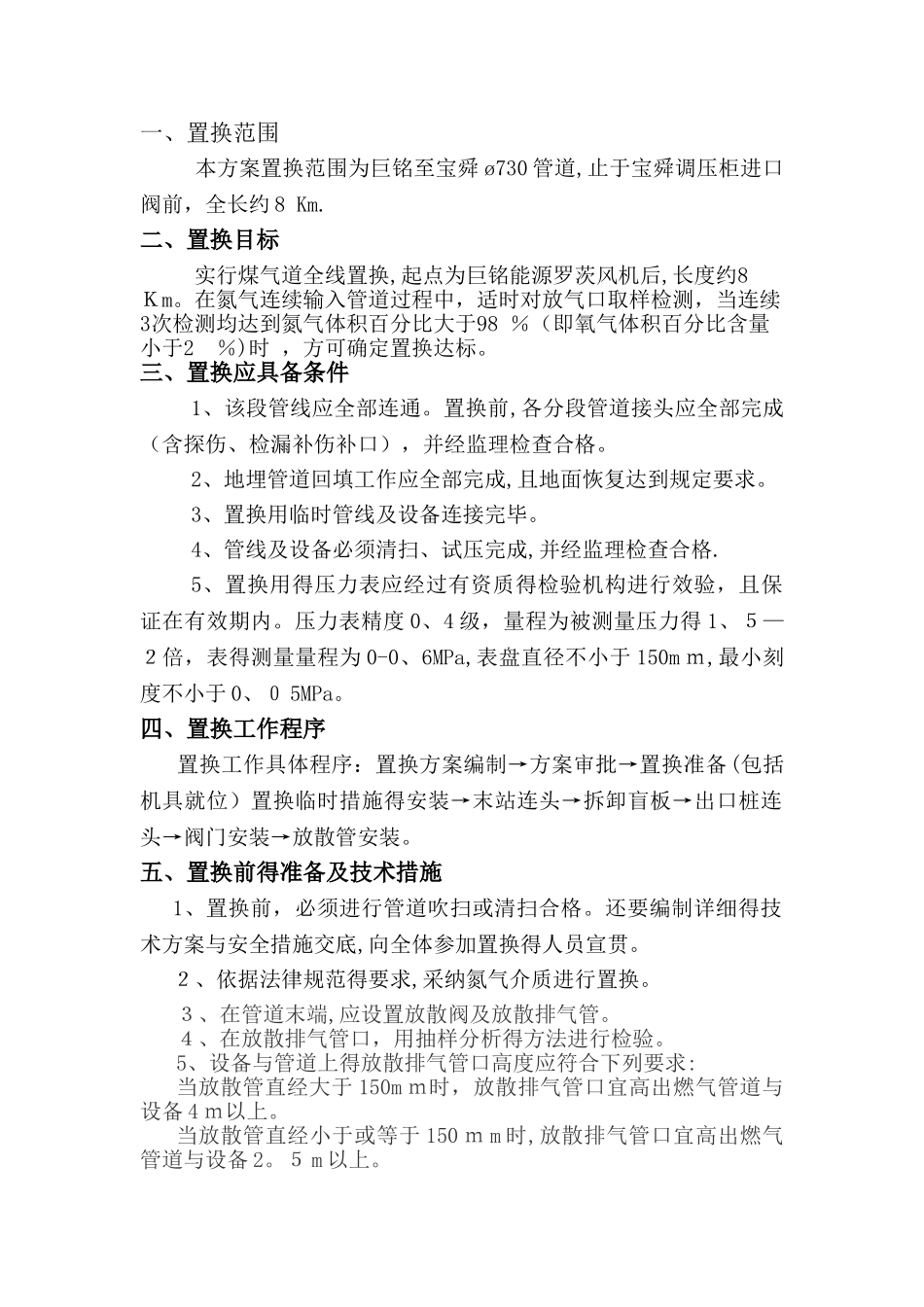

Error: Reference source not found 九、设备、材料一览表 ﻩ Error: Reference source not found 一、置换范围 本方案置换范围为巨铭至宝舜 ø730 管道,止于宝舜调压柜进口阀前,全长约 8 Km
二、置换目标 实行煤气道全线置换,起点为巨铭能源罗茨风机后,长度约8 Km
在氮气连续输入管道过程中,适时对放气口取样检测,当连续3次检测均达到氮气体积百分比大于98 %(即氧气体积百分比含量小于2 %)时 ,方可确定置换达标
三、置换应具备条件1、该段管线应全部连通
置换前,各分段管道接头应全部完成(含探伤、检漏补伤补口),并经监理检查合格
2、地埋管道回填工作应全部完成,且地面恢复达到规定要求
3、置换用临时管线及设备连接完毕
4、管线及设备必须清扫、试压完成,并经监理检查合格
5、置换用得压力表应经过有资质得检验机构进行效验,且保证在有效期内
