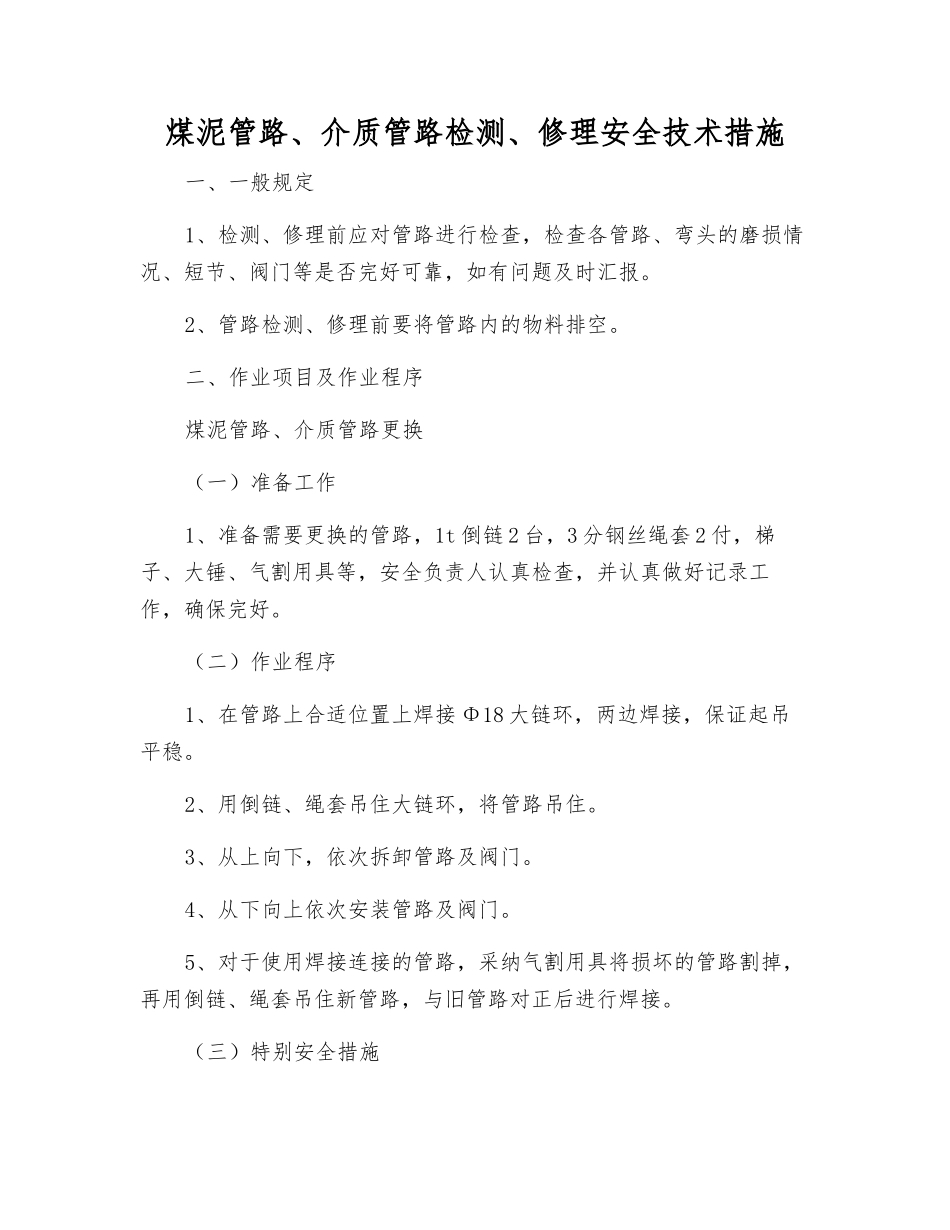

煤泥管路、介质管路检测、修理安全技术措施一、一般规定1、检测、修理前应对管路进行检查,检查各管路、弯头的磨损情况、短节、阀门等是否完好可靠,如有问题及时汇报。2、管路检测、修理前要将管路内的物料排空。二、作业项目及作业程序煤泥管路、介质管路更换(一)准备工作1、准备需要更换的管路,1t 倒链 2 台,3 分钢丝绳套 2 付,梯子、大锤、气割用具等,安全负责人认真检查,并认真做好记录工作,确保完好。(二)作业程序1、在管路上合适位置上焊接 Φ18 大链环,两边焊接,保证起吊平稳。2、用倒链、绳套吊住大链环,将管路吊住。3、从上向下,依次拆卸管路及阀门。4、从下向上依次安装管路及阀门。5、对于使用焊接连接的管路,采纳气割用具将损坏的管路割掉,再用倒链、绳套吊住新管路,与旧管路对正后进行焊接。(三)特别安全措施1、使用梯子时,梯子要只放牢固,下方有二人扶持、看护、才允许登高作业。2、将倒链挂在相应的吊装梁上。3、起吊用钢丝绳不得有断丝现象,吊环有足够的强度,起吊严禁用开口销。4、吊装时,要保证起吊物的重心平稳,重物下不得有人站立或作业。5、操作由专人负责指挥,设专人操作。6、旧管路在拆卸前要拴绑牢固,方可开始拆除,拆除法兰盘连接螺栓后,再慢慢放下,不可直接扔到地面。7、平管路拆除用升降梯来完成,拆去后放于升降梯上。8、登高作业时,必须系好安全带,长短适宜,并拴在可靠的支撑上,如需传递工具,用绳拴牢吊放,同时设立监护人。9、登高时,作业点下方 5 米范围以内不得有人停留或作业。10、拆卸下的管路和阀门由于比较重,要用绳套拴好,慢慢放下。11、在割掉每层管路上的支撑架前,须有临时支撑措施,防止整体坠落。12、本次作业绳套采纳 3 分,其总破断拉力为 3911 kg,最大起吊重量按 500 kg,按单股计算,绳套安全系数为 7.82,大于 6,满足使用要求。安全系数根据《煤矿安全规程》中查出。更换弯头、短节(一)准备工作:1、准备工作所需弯头、短节。2、准备活扳手、3t 倒链 1 台,3 分钢丝绳套 2 付,电焊气割用具,安全负责人认真检查,并认真做好记录工作,确保完好。(二)作业程序:1、检测、修理前应将管路中物料排空,拧紧检测、修理管路部分附近上端或下端阀门。2、将倒链挂在牢固可靠位置,用钢丝绳套拴绑弯头或短节。3、拆卸旧的弯头或短节,吊至地面。4、对于连接所用的螺栓,假如无法使用扳手卸掉,则使用气割工具割掉。5、将新弯头或短节...
