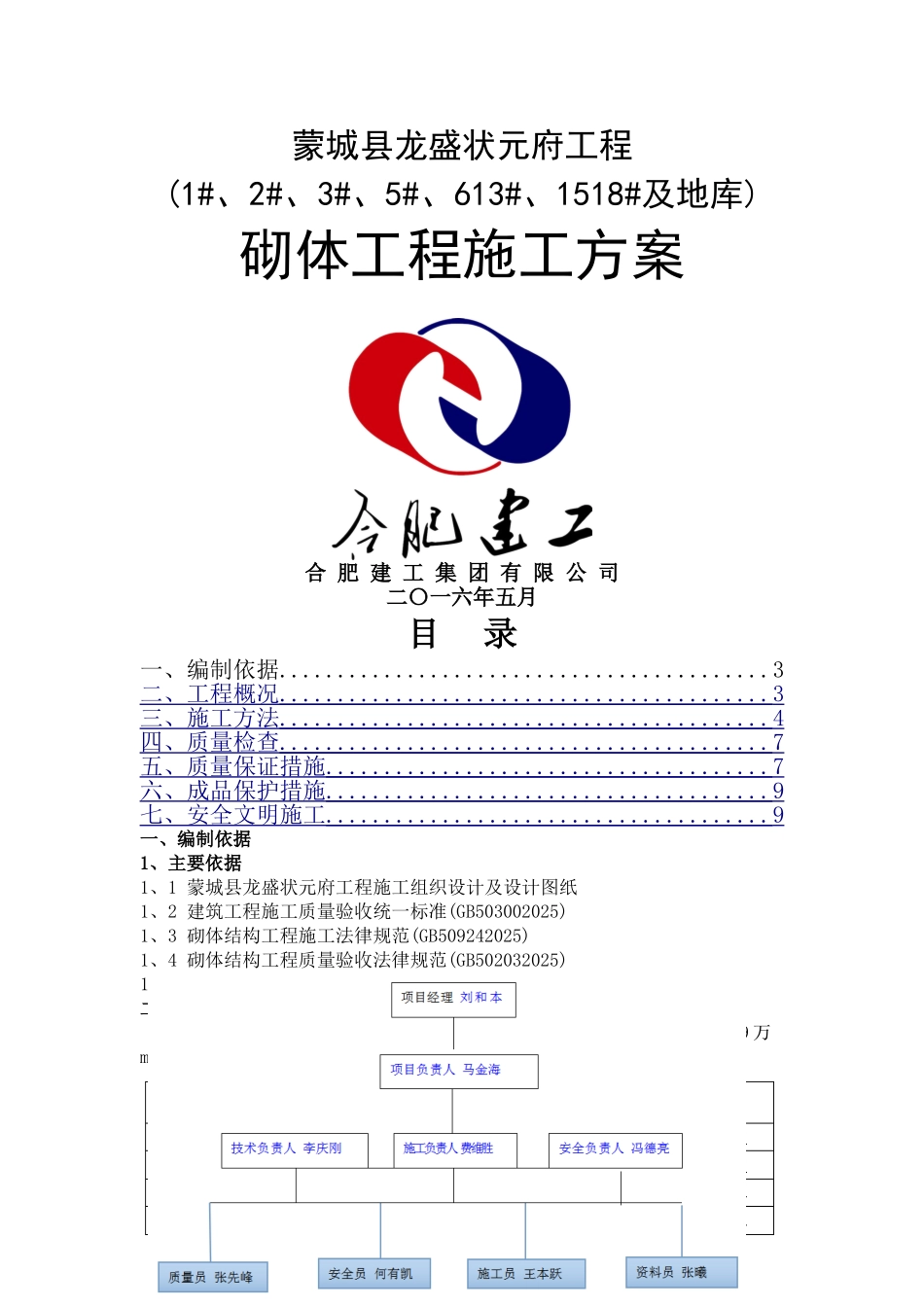

蒙城县龙盛状元府工程(1#、2#、3#、5#、613#、1518#及地库)砌体工程施工方案合 肥 建 工 集 团 有 限 公 司二〇一六年五月目 录一、编制依据..........................................3二、工程概况 .......................................... 3 三、施工方法 .......................................... 4 四、质量检查 .......................................... 7 五、质量保证措施 ...................................... 7 六、成品保护措施 ...................................... 9 七、安全文明施工 ...................................... 9 一、编制依据1、主要依据1、1 蒙城县龙盛状元府工程施工组织设计及设计图纸1、2 建筑工程施工质量验收统一标准(GB503002025) 1、3 砌体结构工程施工法律规范(GB509242025)1、4 砌体结构工程质量验收法律规范(GB502032025)1、5 住宅工程质量通病防治技术规程(DB34/16592025)二、工程概况 蒙城县龙盛状元府工程(15#、613#、1518#楼及地库)总建筑面积约 19 万m2,墙体使用材料见下表:项目组织机构三、施工方法1、材料1、1、墙体材料得品种、规格、强度等级等相关性能应符合设计要求,应有产品合格证明文件与现场复验报告。严禁使用国家明令禁止、淘汰得产品。1、2、砌筑砂浆使用水泥进场前,应分批对其强度、安定性进行复验。不同品种得水泥,不得混合使用。1、3、砌筑砂浆宜采纳过筛中砂,砂得含泥量不应超过 5%;1、4、砌筑砂浆使用得石灰膏应充分熟化,熟化时间不得小于 14d,严禁使用脱水硬化得石灰膏,磨细生石灰得熟化时间不得小于 2d,消石灰粉不得直接使用于砌筑砂浆中。1、5 砂浆配合比由资质试验室出具。1、6 材料、进度、劳动力、机械安排1、6、1 材料安排:200 煤矸石空心砖及 100 厚煤矸石实心砖进场数量根据施工需求供应,材料提前三天到场,由工人运至楼层中码放整齐。1、6、2 进度安排:墙体砌筑 3 天/层劳动力需求计划(单栋)主要施工机具2、施工2、1、进场后应按品种、规格分别堆放整齐,堆置高度不宜超过 2m。2、2、砌筑砂浆宜优先选用预拌砂浆,当采纳砂浆搅拌机拌制时,搅拌时间不少于 2min,现场拌制得砂浆应随拌随用,拌制得砂浆应在 3h 内使用完毕,当施工期间最高气温超过 30℃时,必须在 2h 内使用完毕。2、3、常温状态下,空心砖应在砌筑前 1~2d 浇水湿润,含水率宜为 10%~15%,严禁干砖上墙砌筑。2、4、砌筑方法:2、4、1...
