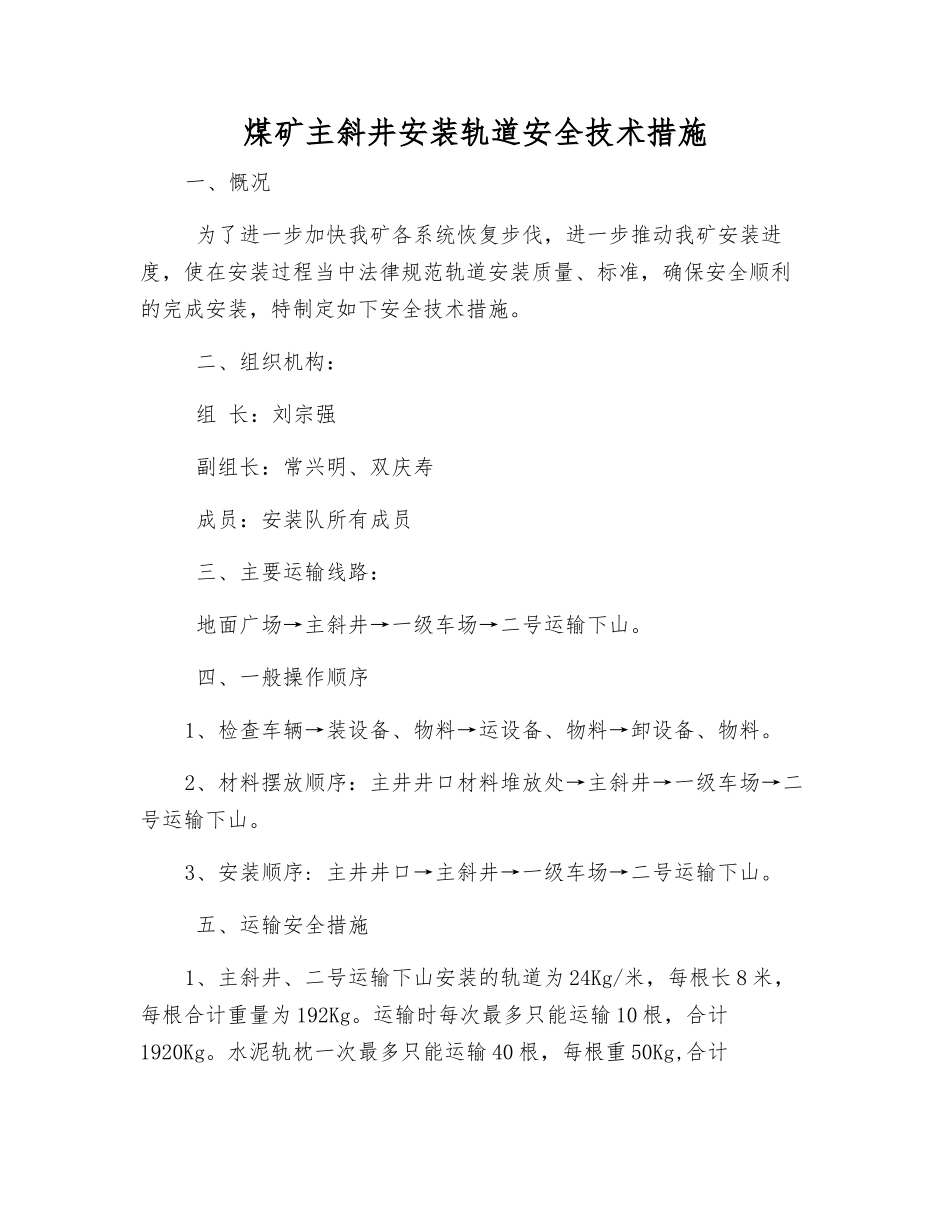

煤矿主斜井安装轨道安全技术措施一、慨况 为了进一步加快我矿各系统恢复步伐,进一步推动我矿安装进度,使在安装过程当中法律规范轨道安装质量、标准,确保安全顺利的完成安装,特制定如下安全技术措施
二、组织机构: 组 长:刘宗强 副组长:常兴明、双庆寿 成员:安装队所有成员 三、主要运输线路: 地面广场→主斜井→一级车场→二号运输下山
四、一般操作顺序1、检查车辆→装设备、物料→运设备、物料→卸设备、物料
2、材料摆放顺序:主井井口材料堆放处→主斜井→一级车场→二号运输下山
3、安装顺序: 主井井口→主斜井→一级车场→二号运输下山
五、运输安全措施1、主斜井、二号运输下山安装的轨道为 24Kg/米,每根长 8 米,每根合计重量为 192Kg
运输时每次最多只能运输 10 根,合计1920Kg
水泥轨枕一次最多只能运输 40 根,每根重 50Kg,合计2000Kg,每次只能使用一辆平板车或架子运输

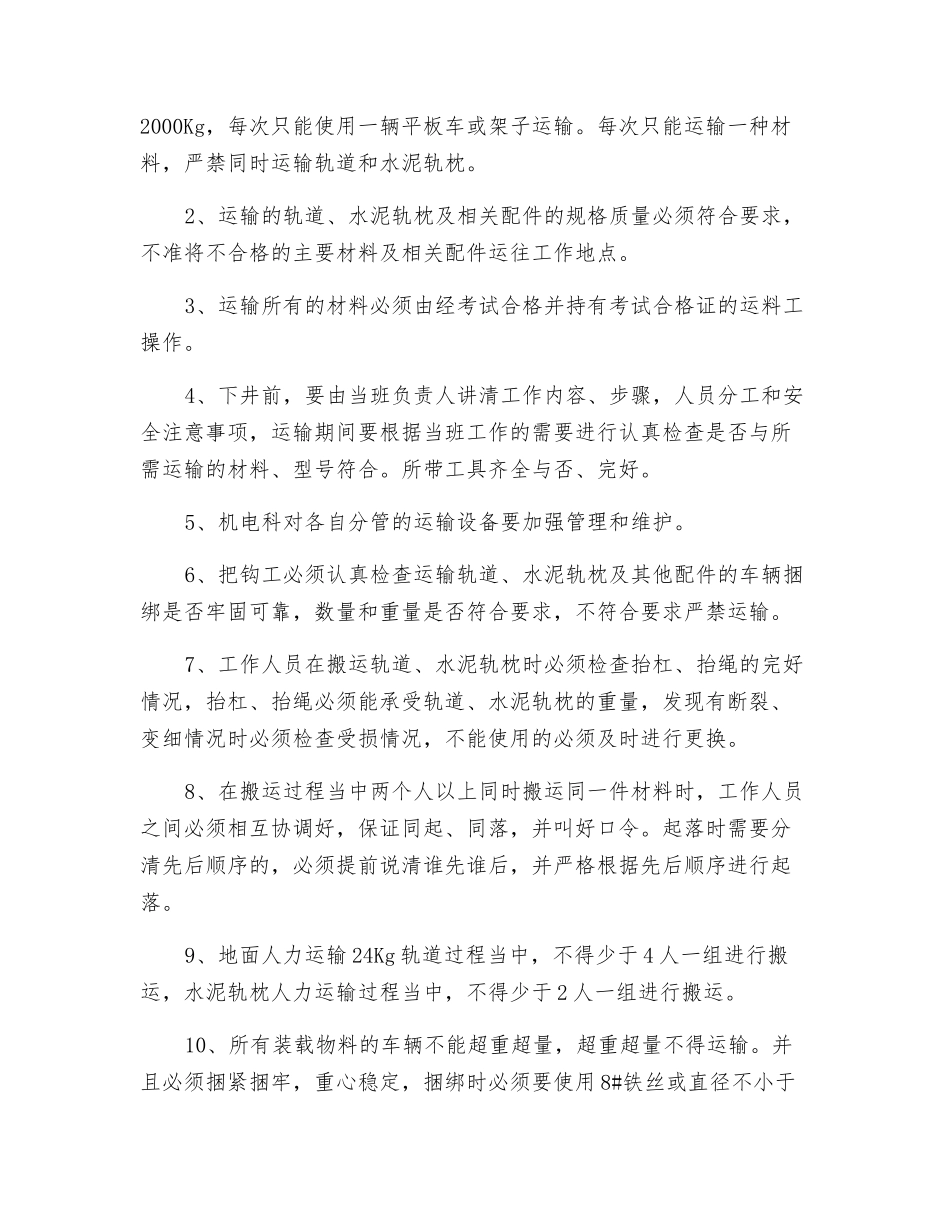

每次只能运输一种材料,严禁同时运输轨道和水泥轨枕
2、运输的轨道、水泥轨枕及相关配件的规格质量必须符合要求,不准将不合格的主要材料及相关配件运往工作地点

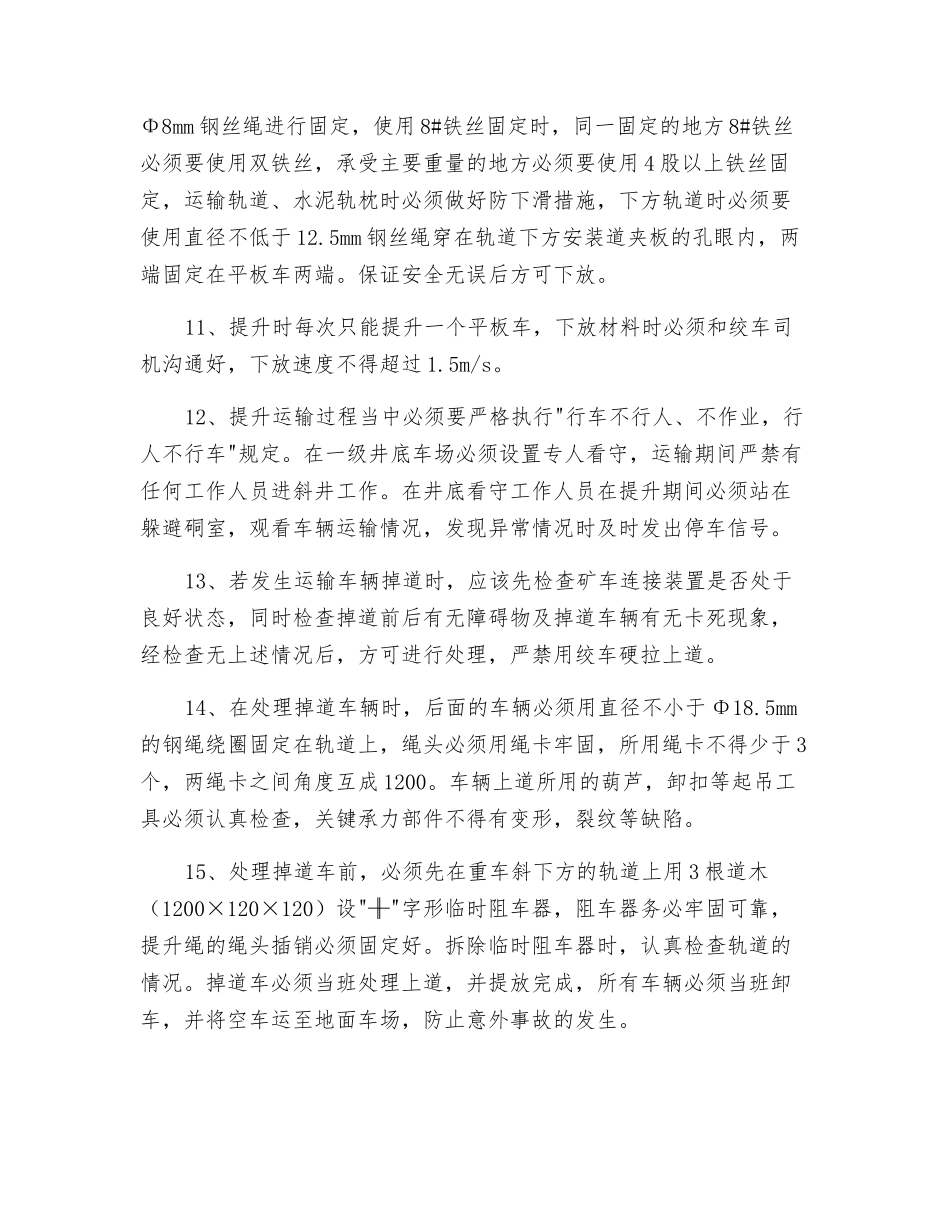

3、运输所有的材料必须由经考试合格并持有考试合格证的运料工操作
4、下井前,要由当班负责人讲清工作内容、步骤,人员分工和安全注意事项,运输期间要根据当班工作的需要进行认真检查是否与所需运输的材料、型号符合
所带工具齐全与否、完好
5、机电科对各自分管的运输设备要加强管理和维护
6、把钩工必须认真检查运输轨道、水泥轨枕及其他配件的车辆捆绑是否牢固可靠,数量和重量是否符合要求,不符合要求严禁运输
7、工作人员在搬运轨道、水泥轨枕时必须检查抬杠、抬绳的完好情况,抬杠、抬绳必须能承受轨道、水泥轨枕的重量,发现有断裂、变细情况时必须检查受损情况,不能使用的必须及时进行更换
8、在搬运过程当中两个人以上同时搬运同一件材料时,工作人员之间必须相互
