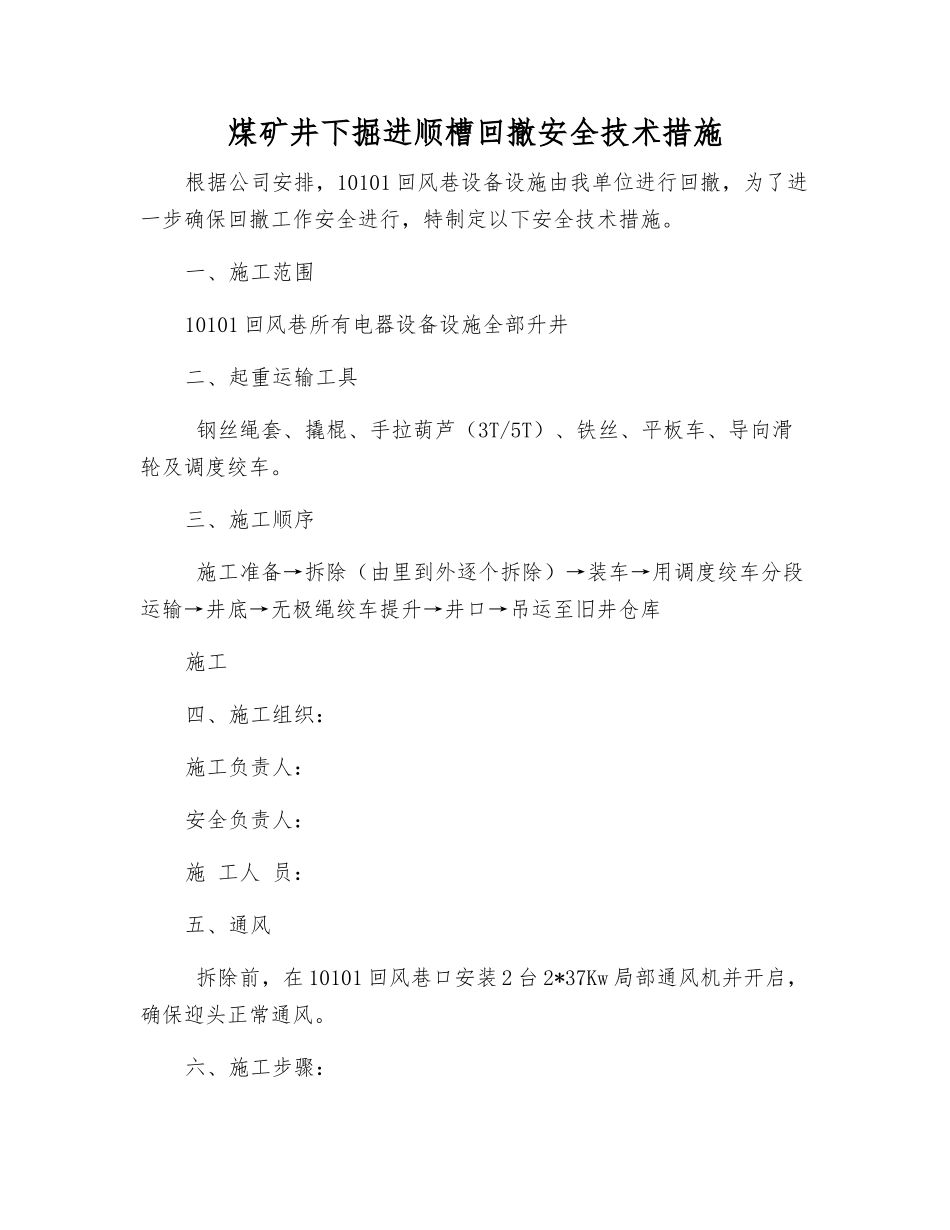

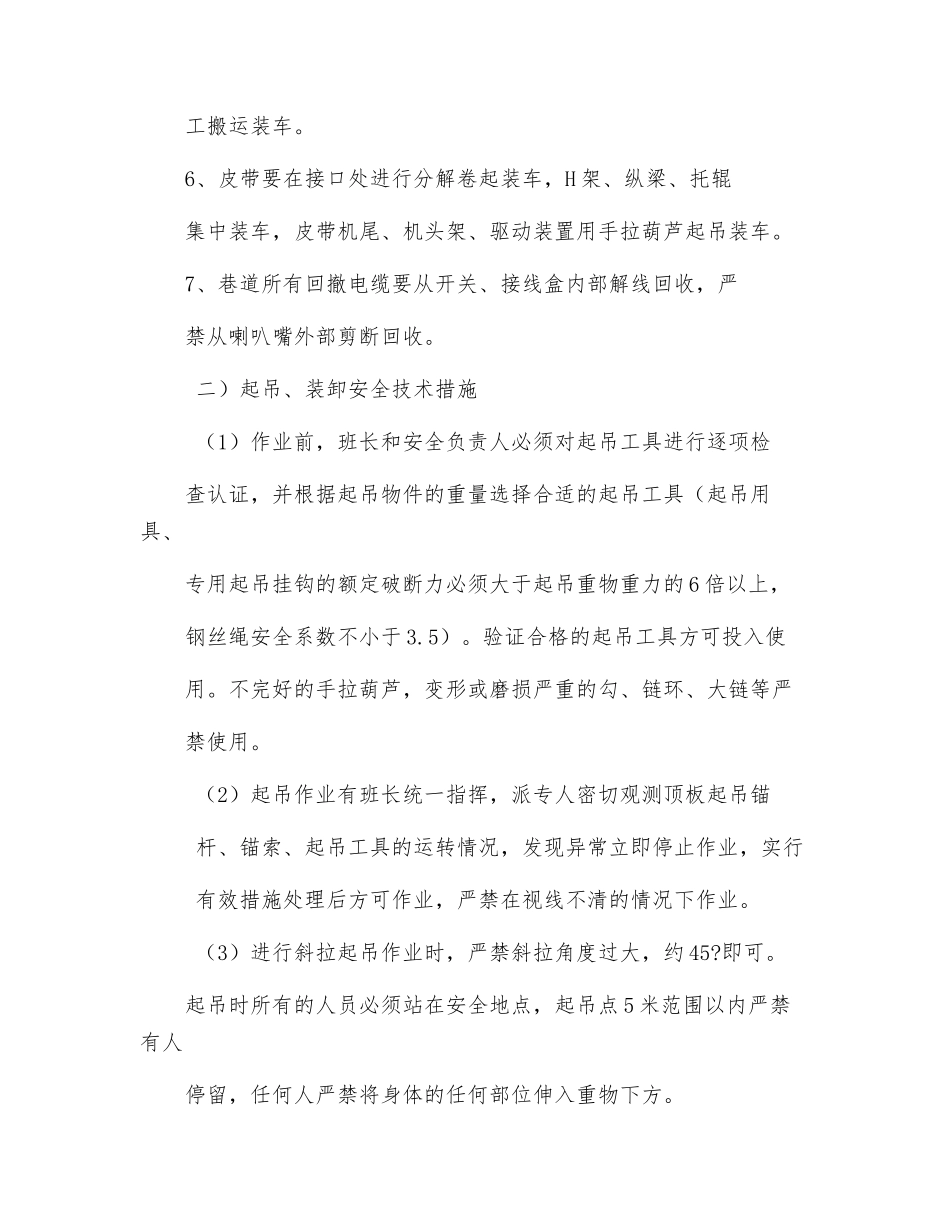

煤矿井下掘进顺槽回撤安全技术措施根据公司安排,10101 回风巷设备设施由我单位进行回撤,为了进一步确保回撤工作安全进行,特制定以下安全技术措施。一、施工范围10101 回风巷所有电器设备设施全部升井二、起重运输工具 钢丝绳套、撬棍、手拉葫芦(3T/5T)、铁丝、平板车、导向滑轮及调度绞车。三、施工顺序 施工准备→拆除(由里到外逐个拆除)→装车→用调度绞车分段运输→井底→无极绳绞车提升→井口→吊运至旧井仓库施工四、施工组织:施工负责人:安全负责人:施 工人 员:五、通风 拆除前,在 10101 回风巷口安装 2 台 2*37Kw 局部通风机并开启,确保迎头正常通风。六、施工步骤:将 10101 回风顺槽的乳化液泵站、泵箱用调度绞车运至井底车场。将工作面迎头的刮板输送机拆除、分解装车运至井底车场。将开关、馈电信号装置装车运至井底车场。4)将单体液压支柱、铰接梁运至井底车场。5)将回柱绞车及电控设备装车运至井底车场。6)皮带由机尾巷机头逐个拆除装车(同时将沿途的电缆、风水管路、轨道、枕木回撤装车)运至井底车场。7)调度绞车根据回撤情况逐个回撤。七、安全技术措施一)拆装安全技术措施1、由专职瓦斯员对施施工场地点瓦斯、氧气进行检查,确保施工拆除期间瓦斯浓度、氧气浓度符合要求。2、拆除设备前要对施施工场地点的顶板、煤帮进行检查,无片帮、掉顶隐患方可进行拆除作业。3、拆除前由机电科派专职电工对电器设备设施进行解线,确保无电情况下拆除装运。4、拆除的溜槽、机尾、刮板、链条由人工搬运至平板车上,溜子机头用手拉葫芦吊至平板车上运输。5、大型电器设备使用手拉葫芦进行装车,小型电器设备人工搬运装车。6、皮带要在接口处进行分解卷起装车,H 架、纵梁、托辊集中装车,皮带机尾、机头架、驱动装置用手拉葫芦起吊装车。7、巷道所有回撤电缆要从开关、接线盒内部解线回收,严禁从喇叭嘴外部剪断回收。 二)起吊、装卸安全技术措施 (1)作业前,班长和安全负责人必须对起吊工具进行逐项检查认证,并根据起吊物件的重量选择合适的起吊工具(起吊用具、专用起吊挂钩的额定破断力必须大于起吊重物重力的 6 倍以上,钢丝绳安全系数不小于 3.5)。验证合格的起吊工具方可投入使用。不完好的手拉葫芦,变形或磨损严重的勾、链环、大链等严禁使用。 (2)起吊作业有班长统一指挥,派专人密切观测顶板起吊锚 杆、锚索、起吊工具的运转情况,发现异常立即停止作业,实行 有效措施处理后方可作...
