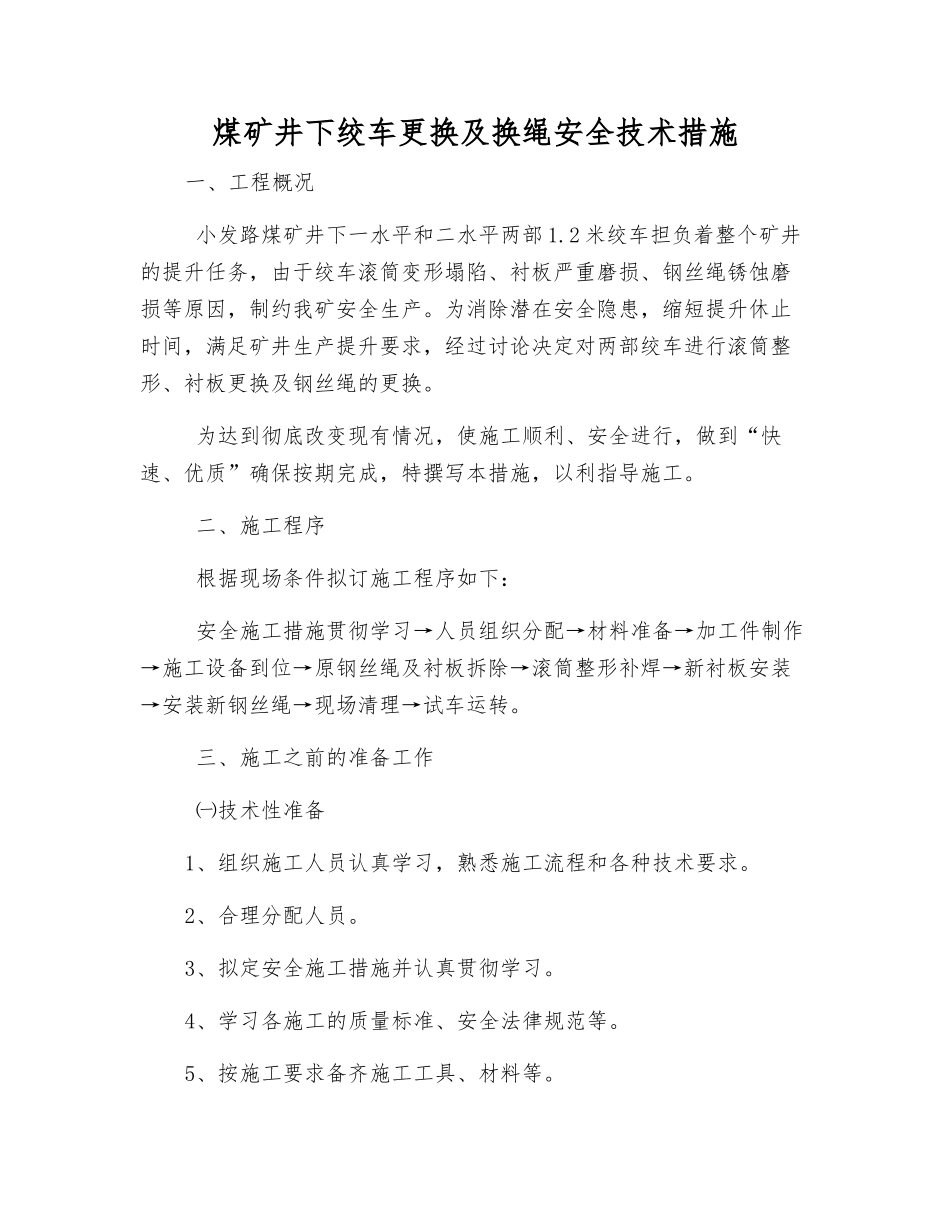

煤矿井下绞车更换及换绳安全技术措施一、工程概况 小发路煤矿井下一水平和二水平两部 1
2 米绞车担负着整个矿井的提升任务,由于绞车滚筒变形塌陷、衬板严重磨损、钢丝绳锈蚀磨损等原因,制约我矿安全生产
为消除潜在安全隐患,缩短提升休止时间,满足矿井生产提升要求,经过讨论决定对两部绞车进行滚筒整形、衬板更换及钢丝绳的更换
为达到彻底改变现有情况,使施工顺利、安全进行,做到“快速、优质”确保按期完成,特撰写本措施,以利指导施工
二、施工程序 根据现场条件拟订施工程序如下: 安全施工措施贯彻学习→人员组织分配→材料准备→加工件制作→施工设备到位→原钢丝绳及衬板拆除→滚筒整形补焊→新衬板安装→安装新钢丝绳→现场清理→试车运转
三、施工之前的准备工作 ㈠技术性准备1、组织施工人员认真学习,熟悉施工流程和各种技术要求
2、合理分配人员

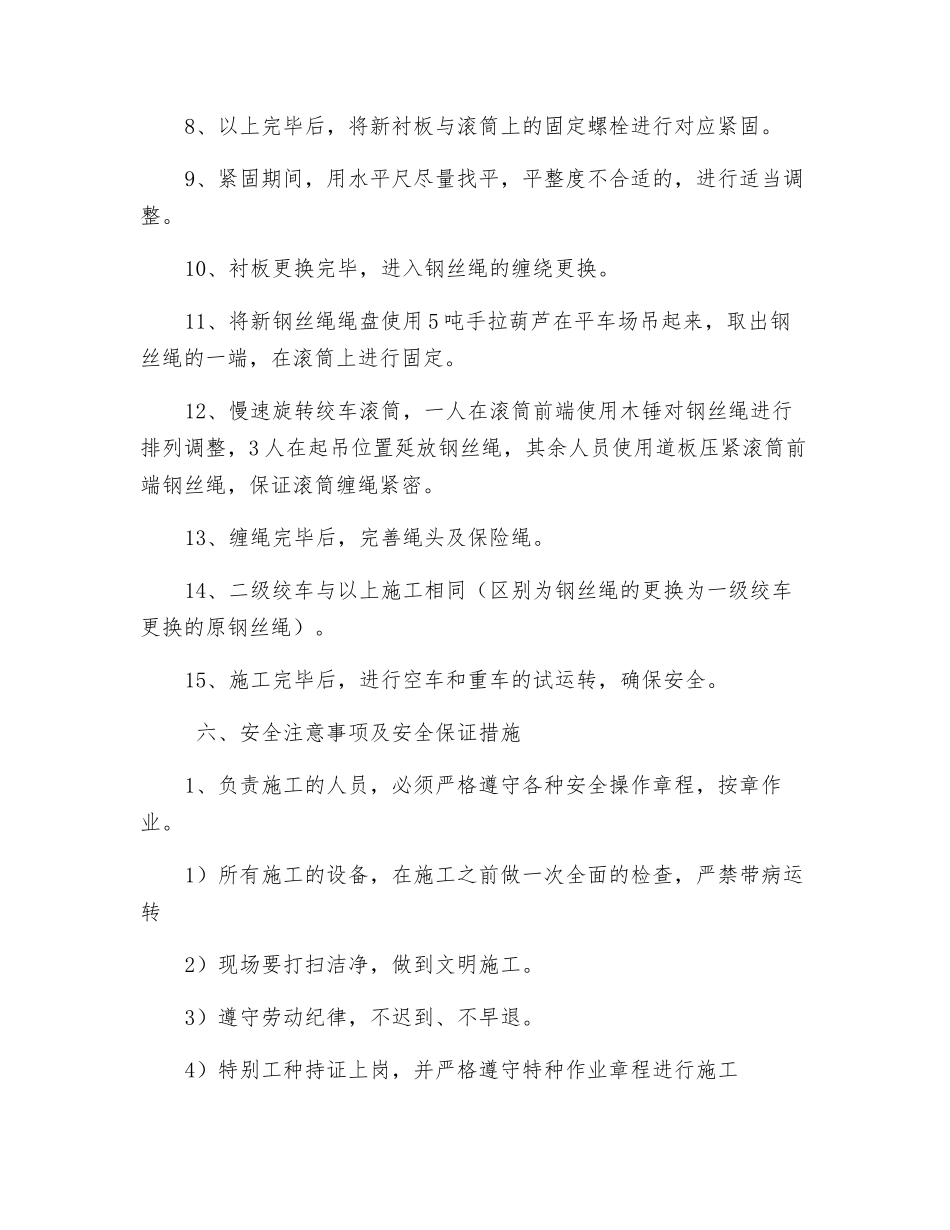

3、拟定安全施工措施并认真贯彻学习
4、学习各施工的质量标准、安全法律规范等
5、按施工要求备齐施工工具、材料等

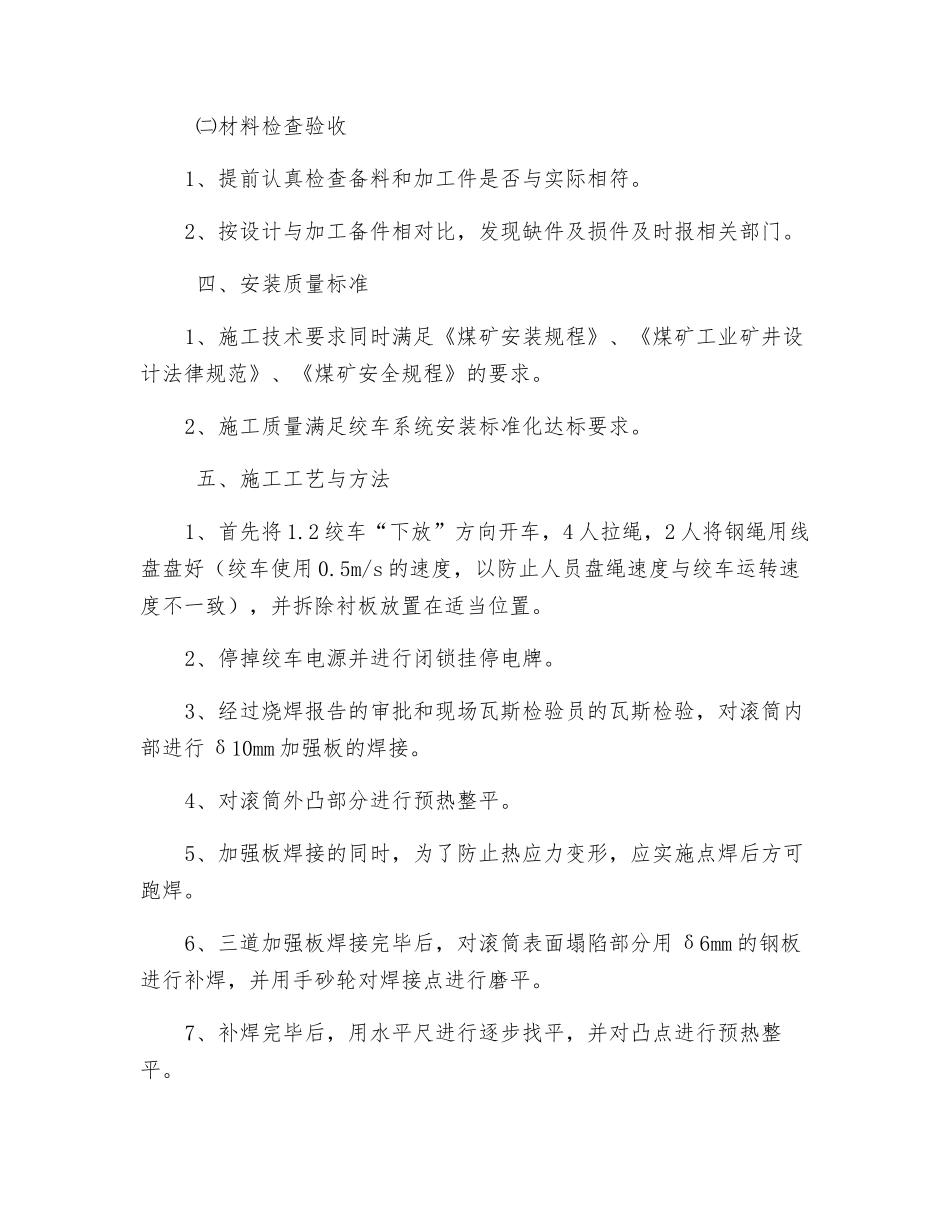

㈡材料检查验收1、提前认真检查备料和加工件是否与实际相符
2、按设计与加工备件相对比,发现缺件及损件及时报相关部门
四、安装质量标准1、施工技术要求同时满足《煤矿安装规程》、《煤矿工业矿井设计法律规范》、《煤矿安全规程》的要求
2、施工质量满足绞车系统安装标准化达标要求
五、施工工艺与方法1、首先将 1
2 绞车“下放”方向开车,4 人拉绳,2 人将钢绳用线盘盘好(绞车使用 0
5m/s 的速度,以防止人员盘绳速度与绞车运转速度不一致),并拆除衬板放置在适当位置
2、停掉绞车电源并进行闭锁挂停电牌
3、经过烧焊报告的审批和现场瓦斯检验员的瓦斯检验,对滚筒内部进行 δ10mm 加强板的焊接
4、对滚筒外凸部分进行预热整平
5、加强板焊接的同时,为了防止热应力变形,应实施点焊后方可跑焊
6、三道加强板焊接完毕后,对滚筒表面塌陷部分用 δ6
