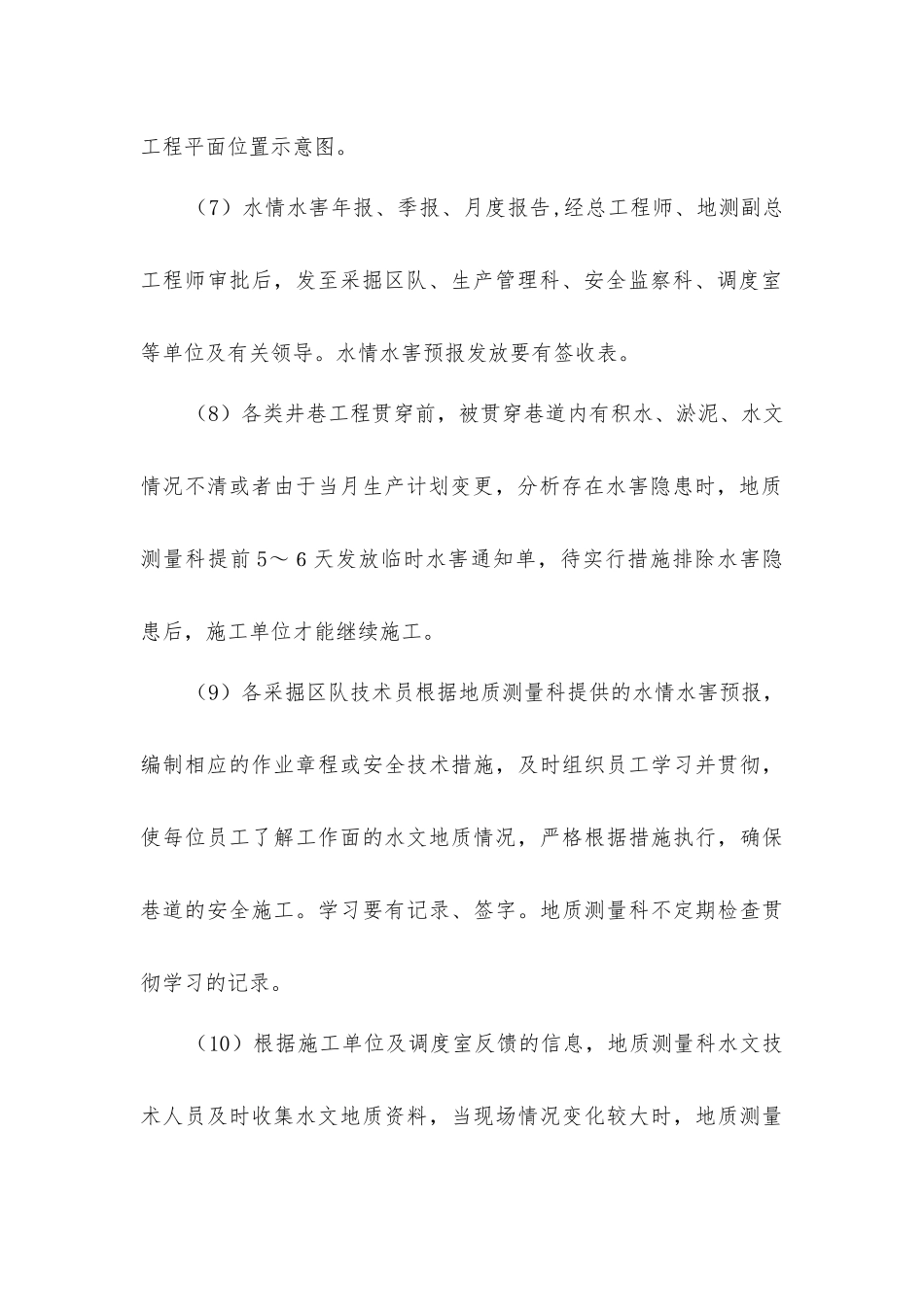

煤矿安全生产十大防范措施整改方案矿属各单位:为防范生产安全事故的发生,根据集团公司要求,为切实保证安全有序生产管理体系、规章管理制度、安全措施在现场得到全面落实,特制订《北辛窑煤矿应急安全防范措施》。一、矿成立落实“应急安全防范措施”领导小组组 长:董事长副组长:各分管矿领导成 员:各副总、各职能科室主要负责人、各单位党政主要领导二、“应急安全防范措施”落实方案(一)建立水害预测预报工作流程及责任追究制1.水害预测预报工作流程(1)地质测量科根据北辛窑煤矿矿井水害类型和危害程度,每五年编制中长期防治水规划,每年要编制、修订矿井水害处理计划、水害应急预案和现场处置方案,报总工程师、地测副总工程师审批,并逐步落实。(2)地质测量科根据矿井生产接续计划及实际生产情况,分析各采掘工作面及相邻区域的水文地质条件,老硐、老空区积水情况,物探、钻探等勘探成果,对所生产采区逐头逐面进行排查,在水害隐患排查的基础上进行水害预报。(3)地质测量科做好水害预测预报工作。(4)每年 1 月 20 日前,地质测量科编制完成年度防治水计划和措施,经地测副总工程师审核,由矿总工程师组织审批后逐步实施。(5)地质测量科根据水害隐患排查的结果,编制水情水害预报,水害年报于 1 月 10 日前提交;季报于每季度第一个月 5 日前提交;月度报告于每月 5 日前提交;周分析于每周三提交,特别情况可延至周四提交。(6)水害预报内容包括:水害地点、水害类型、水害级别、含水层、水文地质条件简况、积水区范围、积水量、积水深度、估计涌水量大小、施工单位、责任单位、预防及处理措施等,并附采掘工程平面位置示意图。(7)水情水害年报、季报、月度报告,经总工程师、地测副总工程师审批后,发至采掘区队、生产管理科、安全监察科、调度室等单位及有关领导。水情水害预报发放要有签收表。(8)各类井巷工程贯穿前,被贯穿巷道内有积水、淤泥、水文情况不清或者由于当月生产计划变更,分析存在水害隐患时,地质测量科提前 5~6天发放临时水害通知单,待实行措施排除水害隐患后,施工单位才能继续施工。(9)各采掘区队技术员根据地质测量科提供的水情水害预报,编制相应的作业章程或安全技术措施,及时组织员工学习并贯彻,使每位员工了解工作面的水文地质情况,严格根据措施执行,确保巷道的安全施工。学习要有记录、签字。地质测量科不定期检查贯彻学习的记录。(10)根据施工单位及调度室反馈...
